Ten artykuł pomoże Ci rozpocząć korzystanie z SiteWalk w Twoim projekcie. Możesz używać SiteWalk w projektach wykorzystujących modele BIM oraz w projektach wyłącznie 2D, jeśli pracujesz wyłącznie na rysunkach.
Omówimy wymagany sprzęt i dobre praktyki, aby osiągnąć najlepsze wyniki podczas korzystania z SiteWalks. Możesz używać SiteWalk do:
- Szybka i łatwa wizualna dokumentacja postępu lub stanu końcowego
- Rejestracji obrazu 360°, zintegrowanej z funkcjami Dalux Field
- Porównywania różnych punktów w czasie lub z modelem BIM
Zalecany sprzęt
Zanim zaczniesz korzystać z SiteWalk, będziesz potrzebować odpowiedniego sprzętu. SiteWalk można używać tylko z obsługiwanym aparatem, jak wymieniono poniżej.
Obsługiwany aparat:
- Insta360 X5 - Polecana przez Dalux, wymaga karty SD, np. MicroSD V30
-
Insta360 X4* - Wymaga karty SD, np. MicroSD V30
- Ricoh Theta Z1
-
Ricoh Theta X - Prosimy pamiętać, że ta kamera zostanie wycofana
pod koniec 2025 r.na początku 2026 r.
*Prosimy pamiętać, że Insta 360 X4 Air nie jest obsługiwany.
Informacje techniczne
Włóż kartę SD przed nagrywaniem SiteWalk na kamerach, które jej wymagają.
Upewnij się, że Wi-Fi kamery jest włączone i ustawione na „Always On”.
Inne wyposażenie:
Hełm ochronny: Hełm budowlany powinien spełniać lokalne wytyczne dotyczące bezpieczeństwa.
Mocowanie kamery: Mocowanie 1/4" umożliwiające zamontowanie kamery na kasku, przykłady obejmują:
- Mocowanie aparatu GoPro (wymagany adapter do 1/4")
- Adapter mocowania aparatu
Urządzenie mobilne: Urządzenie powinno obsługiwać mobilną aplikację Dalux na systemie iOS lub Android.
Power bank/dodatkowe baterie (opcjonalnie): Zalecamy zabranie ze sobą power banku lub dodatkowych akumulatorów ładowalnych do modelu kamery.
Zalecamy unikanie osłon obiektywu w przypadku kamer Insta360, aby zapobiec odblaskom i zniekształceniom. Jeśli używasz jednej, wybierz opcję 'Lens Guard' w ustawieniach kamery i upewnij się, że jest prawidłowo zamontowana, aby nie blokowała obiektywu.
Uwaga
Podczas montażu aparatu, powinieneś zamontować go jak pokazano poniżej. To da lepszy rezultat i zmniejszy ryzyko uderzenia kamerą w futryny drzwiowe lub nawis.
Jakość modelu i rysunku
Możesz używać SiteWalk zarówno w projektach BIM, jak i w projektach wyłącznie 2D. Trasa umieszczona na Twoich rysunkach będzie zależeć od rodzaju i jakości Twoich danych.
Oto kilka wskazówek, jak uzyskać najlepszy efekt w projektach wyłącznie 2D:
- Użyj wysokiej jakości architektonicznego planu pojedynczego piętra.
- Najlepiej, aby Twój rysunek wyraźnie przedstawiał obiekty takie jak ściany, okna, drzwi i inne elementy.
- Rysunek powinien zawierać informacje o skali w Dalux.
- Upewnij się, że na każdym rysunku jest tylko jeden plan i nie ma nakładających się wersji w projektach renowacyjnych.
Nie używać:
-
Rysunki MEP
-
Rzuty sufitów
-

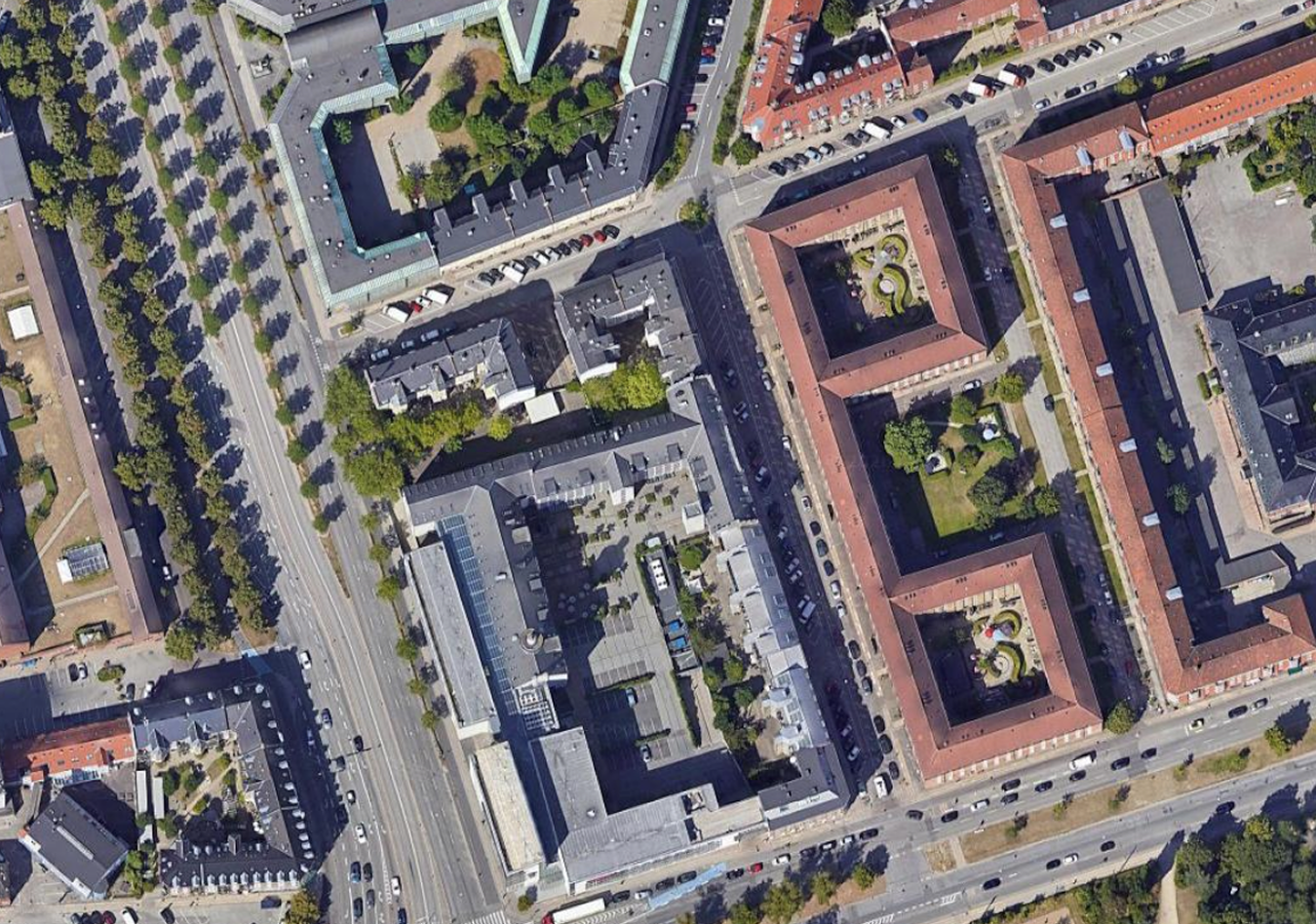

Ortofotomapy
-
Rysunki z wieloma poziomami
-
Rysunki z wieloma adnotacjami i nakładkami.

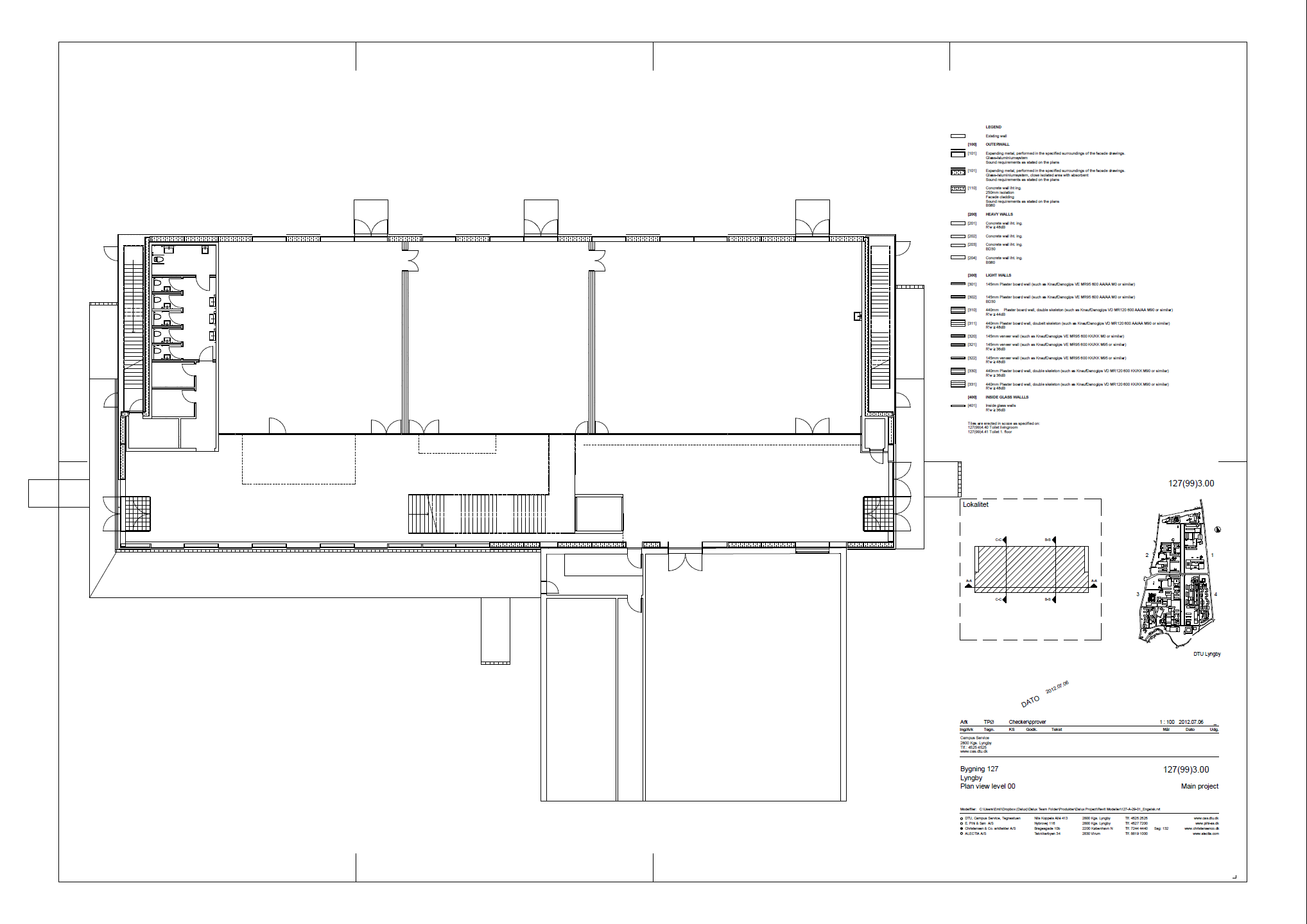

Dobry przykład dla SiteWalk
|

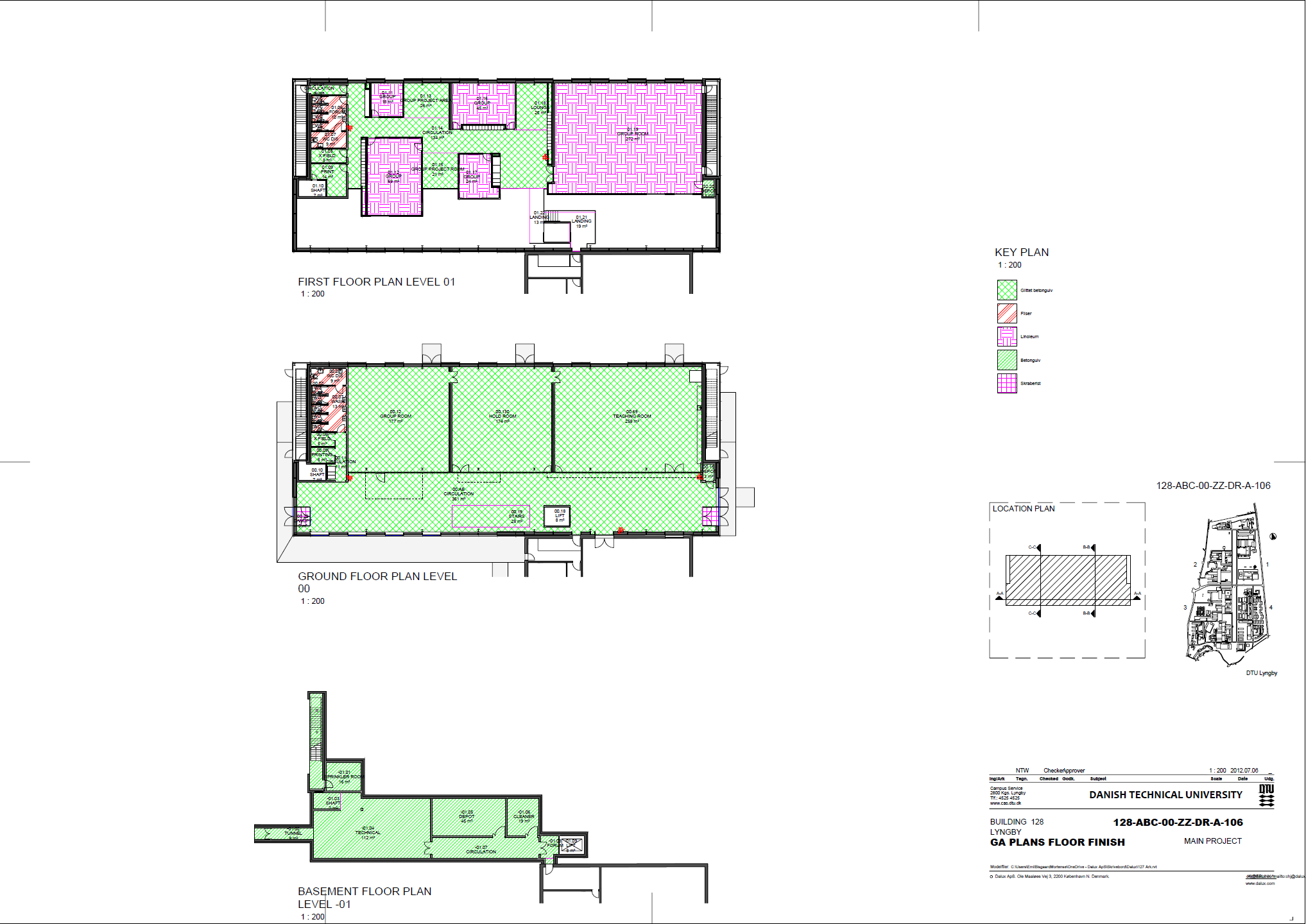

Zły przykład |

Zły przykład |
Zły przykład |
Jeśli w Twoim projekcie masz modele 3D, postępuj zgodnie z następującymi wytycznymi:
- Użyj modelu architektonicznego budynku, który zawiera obiekty, takie jak ściany, okna, drzwi i inne elementy.
- Upewnij się, że poziomy są utworzone na właściwej wysokości i że rysunki są dokładnie odwzorowane pod względem skali i orientacji.
- Unikaj wielu wersji projektu w tym samym budynku. Możesz powiązać różne modele dziedzin z jednym budynkiem, ale nie różne wersje tego samego projektu, takie jak przed i po renowacji.
- Unikaj ogólnych typów geometrycznych w swoim modelu BIM, takich jak IFCElementProxy. Tego rodzaju typy mogą obniżyć dokładność wyniku.
Planowanie trasy i harmonogramu
Regularne SiteWalki pozwalają śledzić postęp Twojego projektu podczas fazy budowy. Dla łatwego porównania i pełnej dokumentacji warto wykonywać SiteWalki w ustalonych odstępach czasu
- Wysoka aktywność (instalacje MEP, wykończenie wnętrz itp.): co tydzień
- Regularna aktywność (prace betonowe, elewacje itp.): co dwa tygodnie
- Niska aktywność (zakończone/zatrzymane strefy budowy): co miesiąc
Krótsze odstępy w miejscach o wysokiej aktywności zapewniają właściwą dokumentację i zmniejszają ryzyko pominięcia kluczowych informacji.
Zaplanuj trasę (trasy) odpowiednio. Każdorazowo przebywaj tę samą trasę, aby łatwo porównać swoje zdjęcia. Postępuj zgodnie z tymi wytycznymi, aby zaplanować swoje trasy dla najlepszych wyników:
- Początek i koniec - Wybierz łatwo rozpoznawalne lokalizacje na rysunkach (np. drzwi), które są oddalone od siebie o co najmniej 10 metrów. Upewnij się, że wybierasz poprawne punkty na rysunku.
- Zostań na tym samym piętrze - Możesz nagrywać tylko jedno piętro na wideo. Zostań na tym samym piętrze i rozpocznij nowe nagranie na nowym piętrze.
- Wiedz, dokąd iść - Trasa jest łatwiejsza, jeśli wiesz, dokąd idziesz. Najpierw zapoznaj się z terenem budowy i zidentyfikuj miejsca, które chcesz odwiedzić. Bądź konsekwentny w wyborze ścieżek, ponieważ ułatwia to późniejsze porównywanie obrazów.
- Odwiedź ponownie miejsca - Zawsze jest dobrym pomysłem, aby przejść dwa razy przez ten sam obszar. Pomaga to systemowi rozpoznać, gdzie byłeś, i poprawia ścieżkę SiteWalk.
Czytaj więcej
Jeśli chcesz dowiedzieć się więcej o procesie nagrywania, a także o tym, jak wyświetlać, porównywać i eksportować SiteWalki, przeczytaj te artykuły:
