Funkcja usterek umożliwia dokumentowanie wszelkich prac, które nie spełniają uzgodnionych standardów jakości, poprzez powiązanie zadań z określonymi punktami w planie testowym. Podwykonawcy mogą zgłaszać usterki, gdy praca odbiega od planu i wymaga zatwierdzenia przez kierownika budowy.
Jak skonfigurować usterki
Uprawnienia
Aktywacja i konfiguracja usterek musi być wykonana przez administratora projektu lub administratora Field. Plany testowe muszą być aktywowane i skonfigurowane, zanim będzie można skonfigurować usterki. Aby dowiedzieć się jak, przeczytaj ten artykuł: Jak skonfigurować plany testowe
Aby aktywować usterki:

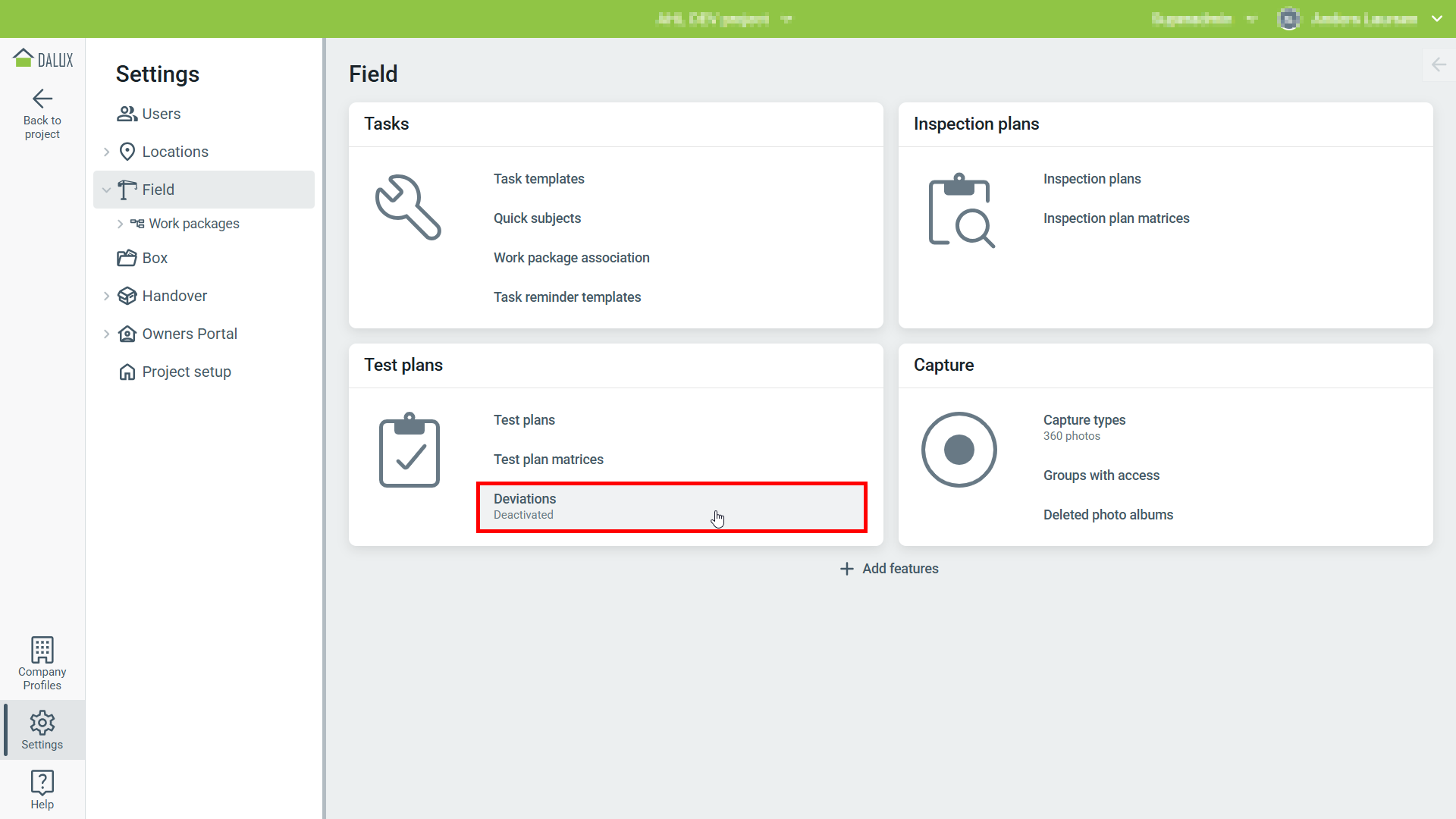

Przejdź do Ustawienia
Field
'Plany testowe'
'Usterki'

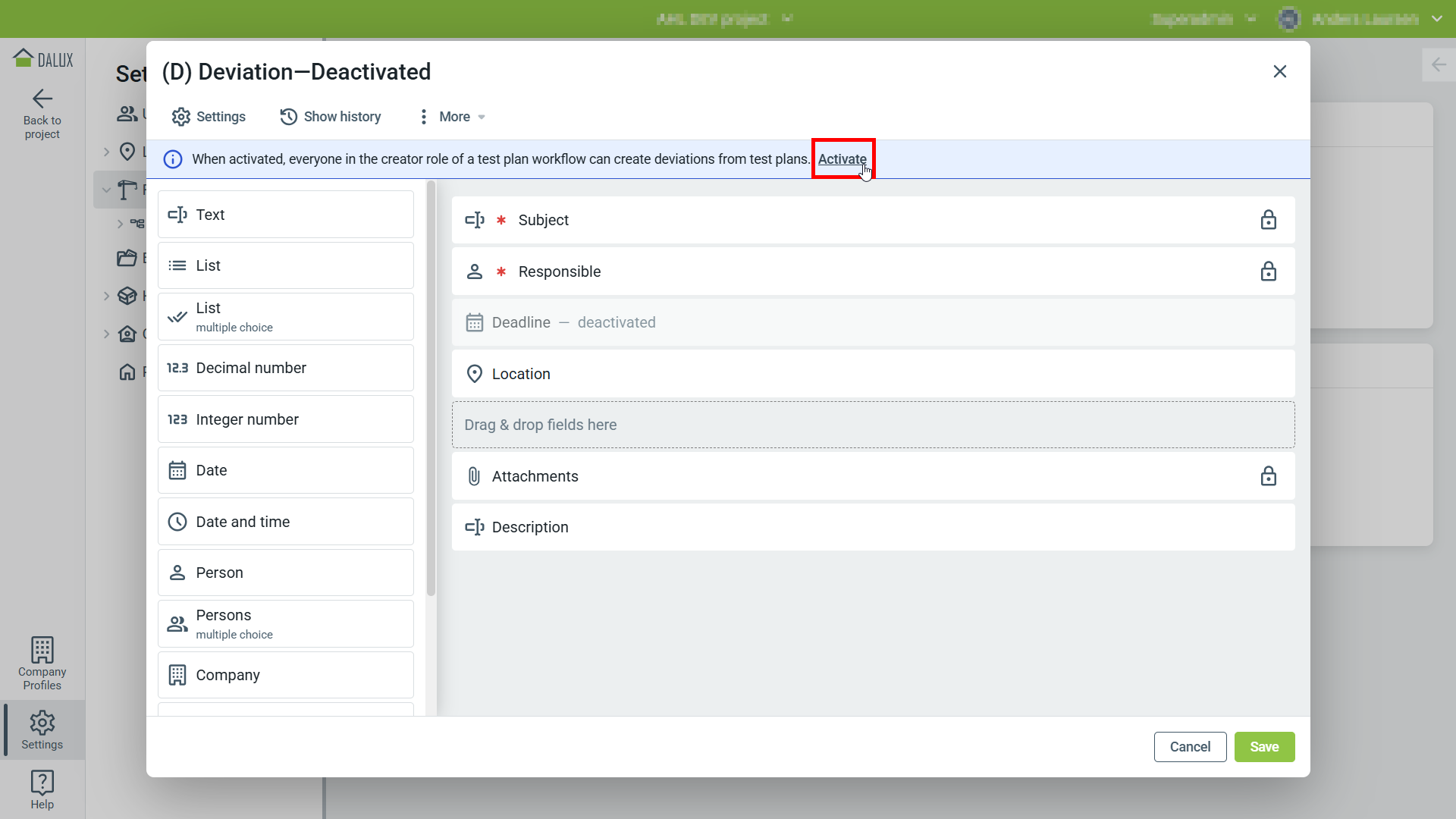

W nowym oknie kliknij 'Aktywuj', a odchylenia zostaną aktywowane.
Jeśli to konieczne, możesz dostosować szablon zatwierdzenia. Więcej o dostosowywaniu szablonów zatwierdzenia możesz przeczytać w tym artykule: Zatwierdzenia.
Kliknij 'Zapisz', gdy skończysz dokonywać zmian.
Po aktywacji usterki są dostępne we wszystkich przepływach pracy planu testowego i będą korzystać z utworzonego przez Ciebie szablonu zatwierdzenia.
Jak skonfigurować przepływy pracy dla usterek

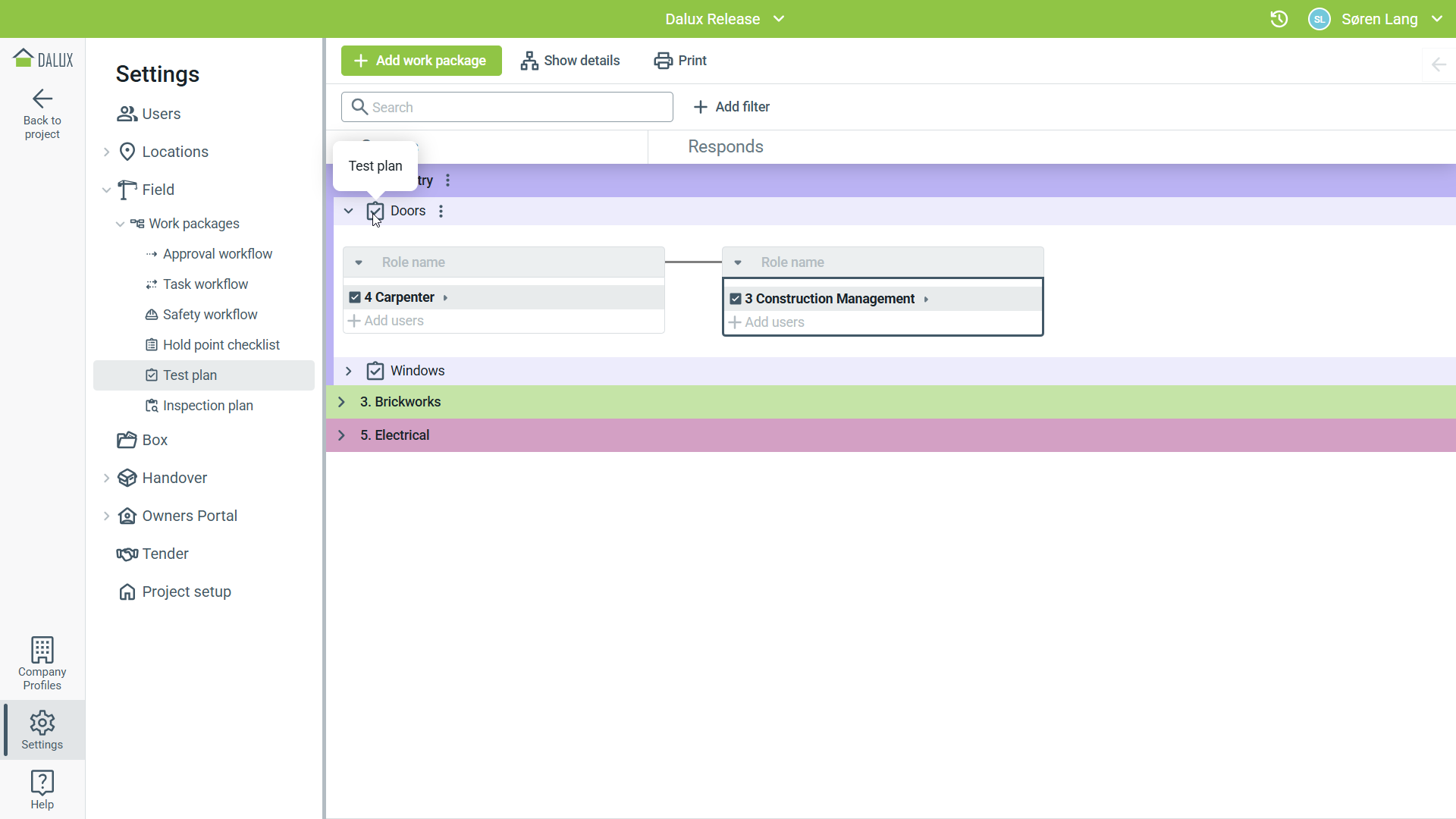

Gdy usterki są aktywowane, przepływy pracy planu testowego zostaną rozszerzone o stanowisko odpowiadającego. Administratorzy projektu i Administratorzy Field mogą dodatkowo dostosowywać i rozszerzać tę funkcję, dodając więcej stanowisk odpowiadających.
- Użytkownicy w roli 'Twórca':
- Mogą zobaczyć plan testowy
- Mogą utworzyć raporty
- Może tworzyć i wysyłać usterki
- Użytkownik w roli 'Odpowiada':
- Może wyświetlać dowolną przypisaną usterkę
- Może odrzucać, przekazywać dalej lub zatwierdzać przypisaną usterkę
- Nie może zobaczyć planu testowego ani raportów
- Nie można tworzyć nowych usterek
Jak korzystać z usterek w planach testowych

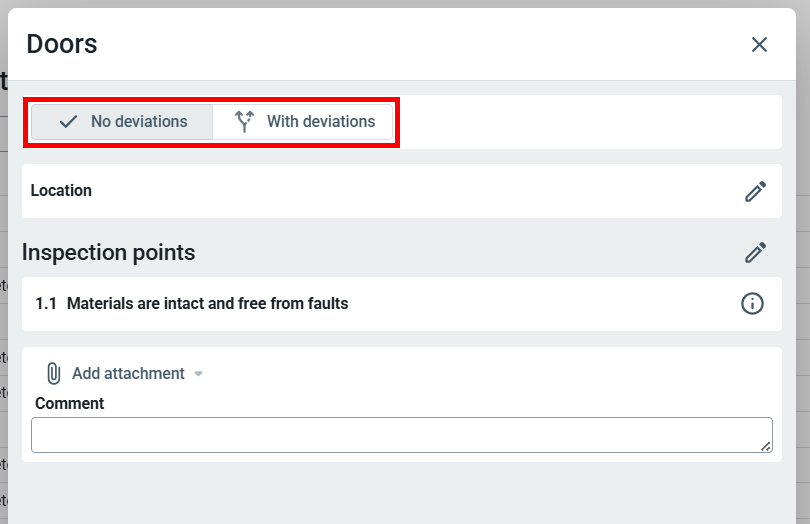

Gdy usterki są aktywowane, wykonawca może zdecydować, czy praca spełnia ustalone standardy jakości, czy też istnieją problemy, które wymagają zatwierdzenia przez kierownika budowy.
- Brak usterki – Tworzony jest standardowy raport. Liczy się do planowanego zakresu planu testowego.
-
Z usterką – Usterka jest tworzona i powiązana z punktem kontroli.
- Nie liczy się do planowanego zakresu, dopóki usterka nie zostanie zatwierdzona i zamknięta.

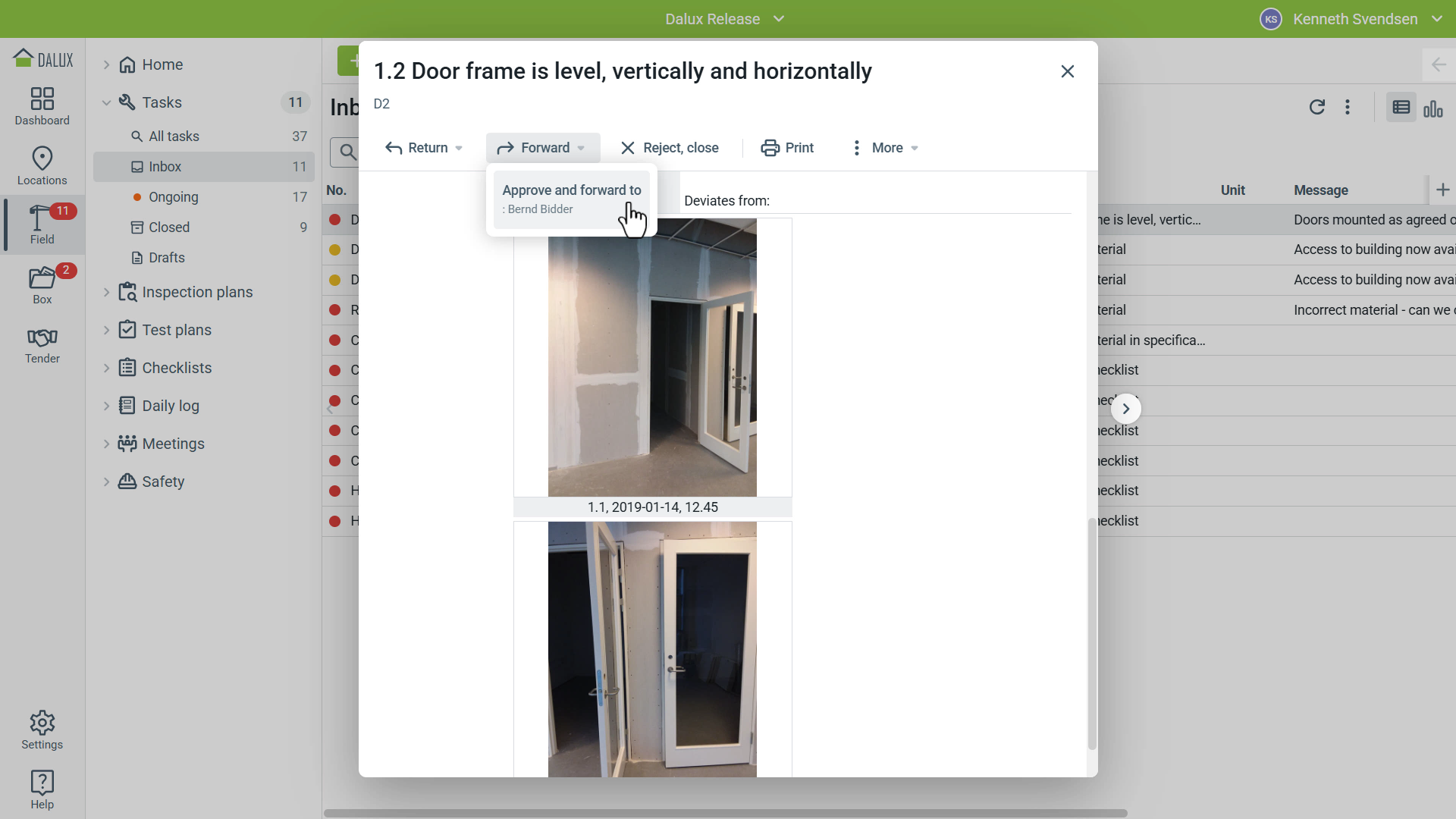

Usterki pojawią się w skrzynce odbiorczej stanowiska odpowiadającego. Jeśli masz wiele stanowisk odpowiadających, usterka będzie musiała zostać przeniesiona na koniec przepływu pracy, zanim będzie można ją zatwierdzić i zamknąć.
Po zatwierdzeniu usterka zostanie zarejestrowana jako ukończony punkt kontroli.
Przeczytaj więcej
Jeśli chcesz dowiedzieć się więcej o konfiguracji planów testowych, przeczytaj ten artykuł: Jak skonfigurować plany testowe.
