Als projectmanager moet je de processen plannen om ervoor te zorgen dat de bouw voldoet aan de verwachte kwaliteit.
Om dit te waarborgen, helpt Dalux je om de omvang en criteria van kwaliteitscontroles te definiëren. Als resultaat heb je een duidelijk overzicht van de geleverde kwaliteit en status op de bouwplaats.
Kwaliteitsborging in actie
Met een succesvolle implementatie kun je als projectmanager een overzicht krijgen van alle registraties of vastleggingen en de voortgang van alle kwaliteitsborgings-processen, hetzij in een lijstweergave, als diagrammen of in een matrix. Dit stelt je in staat om de huidige status te vergelijken met je planning en ervoor te zorgen dat het werk op de bouwplaats correct wordt uitgevoerd en vastgelegd.
Kwaliteitsbewaking voor de teams op de bouwplaats
Onderaannemers kunnen al hun werkzaamheden vastleggen vóór, tijdens en na de uitvoering van de bouw/installatie.
Dit stelt je in staat om overzicht te houden van alle processen op de bouwplaats en te controleren of hun werk en vastlegging voldoen aan de verwachte kwaliteit.
Tegelijkertijd krijgen jouw onderaannemers een gebruiksvriendelijk plan voor hun openstaande en voltooide kwaliteitscontroles.
Aanbevolen implementatie

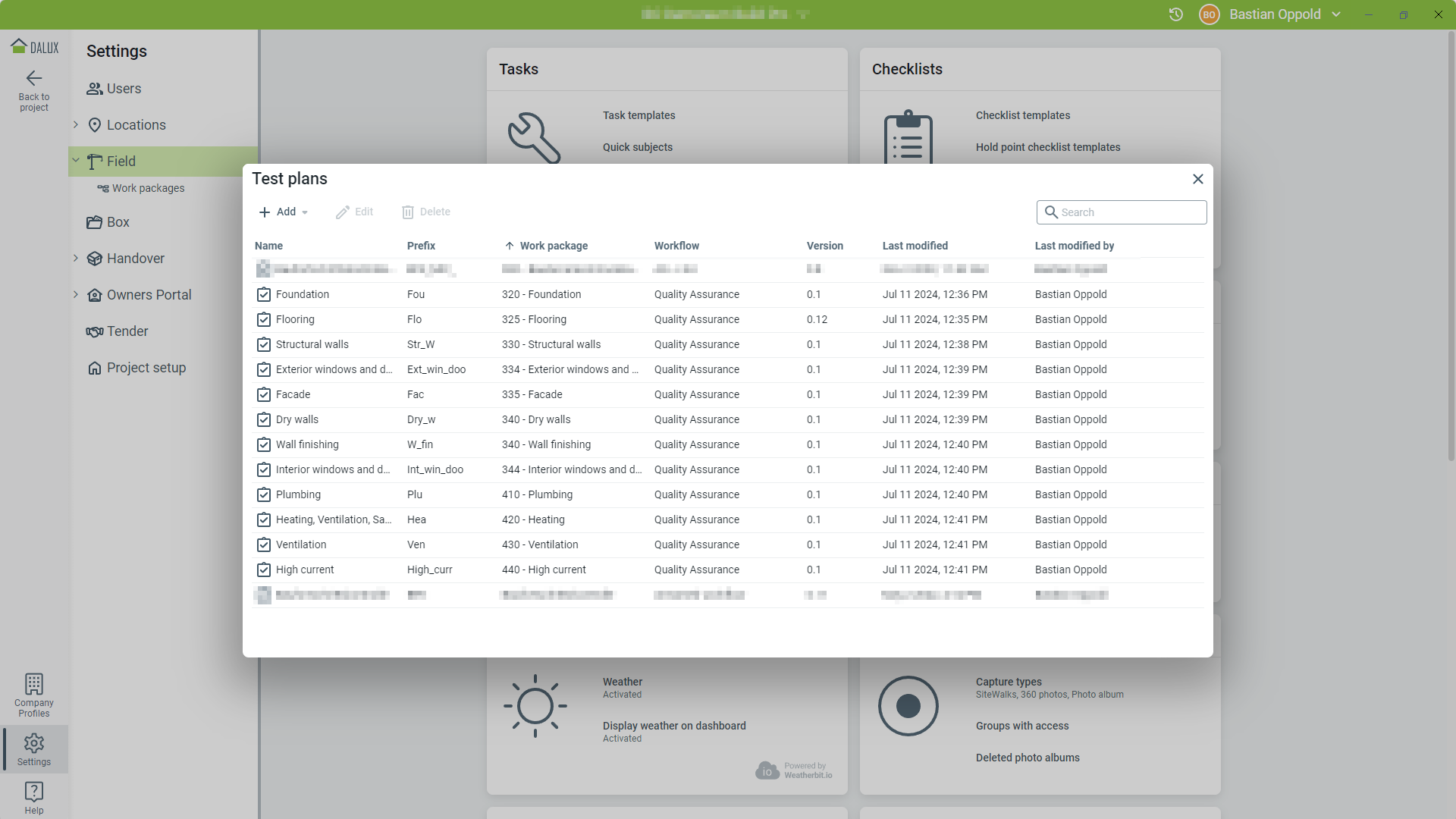

Om je kwaliteitsborgings-processen te implementeren, stel je een controleplan of keuringsplan op voor elke discipline van je project. Dit stelt je in staat om de verwachte vastleggingen toe te wijzen aan de onderaannemers die ervoor verantwoordelijk zijn. U kunt uw werkpakketten als uitgangspunt gebruiken, die volgens onze Best practice moeten worden opgezet: Werkpakketten en workflows - Best practice.
Verdelen naar fasering
Voor elk controleplan of keuringsplan raden we aan de volgende indeling te gebruiken en om ze in drie fasen te structureren. Denk aan de volgende 3 fasen:
- Voor de uitvoering: leg het gebied vast waar ze aan het werk zijn om vast te stellen of het werk van eventuele eerdere partijen die daar werk uitgevoerd hebben en de omstandigheden op de bouwplaats het werk van deze onderaannemer toelaten,
- Tijdens de uitvoering: leg hun werk vast tijdens de uitvoering, zeker als een deel van hun werk later niet meer zichtbaar. Zoals bijvoorbeeld wapening.
- Na de uitvoering: leg het eindresultaat van hun werk vast, voordat je het overdraagt aan de volgende partij.
Definieer controlepunten
Gebruik subtitels en controlepunten om het borgingsproces te verdelen in de onderdelen die vastgelegd moeten worden en de specifieke testen/checks die uitgevoerd en vastgelegd moeten worden.
Definieer het onderwerp, referentie, methode, tijdseisen, en documentatie volgens jouw plan. Deze velden bieden uitsluitend context voor jouw team op de bouwplaats.
Omvang

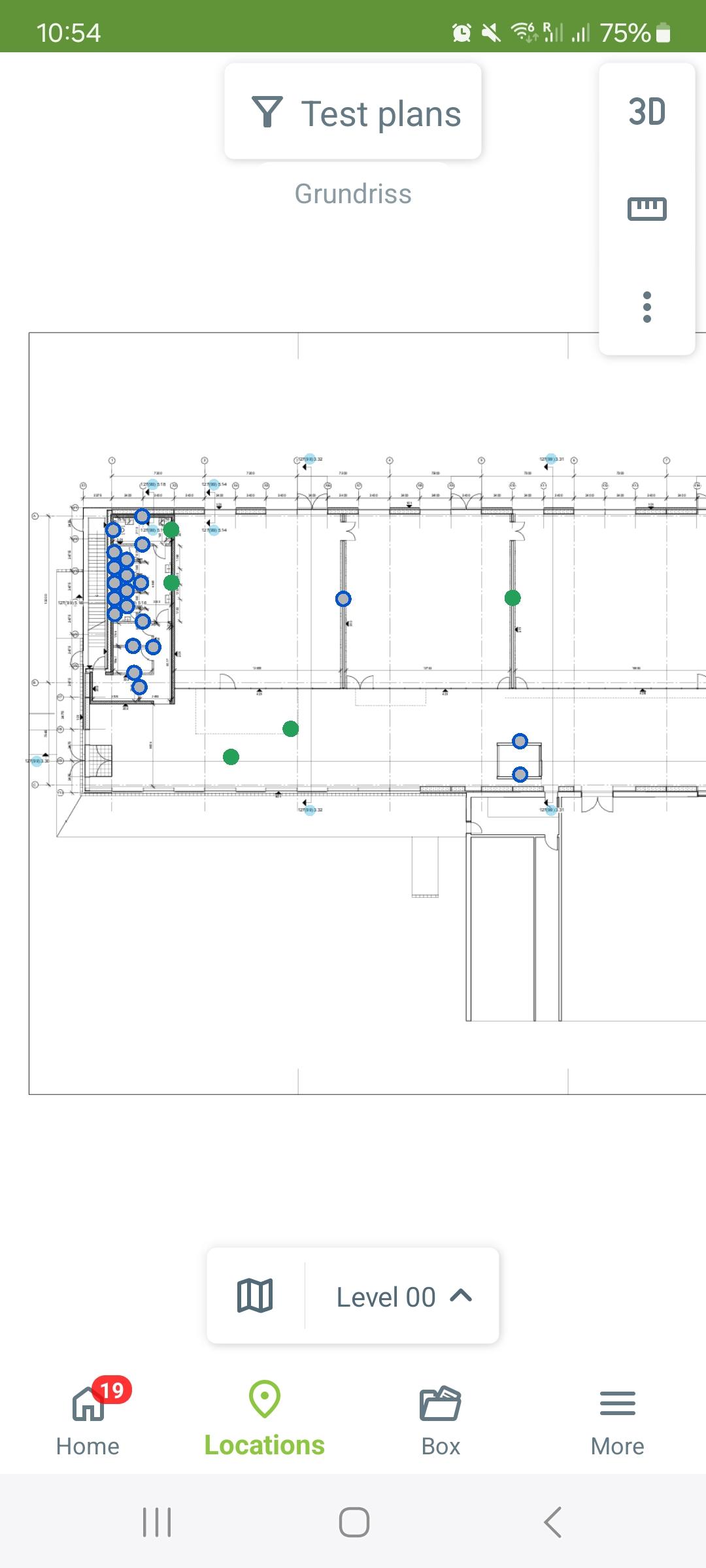

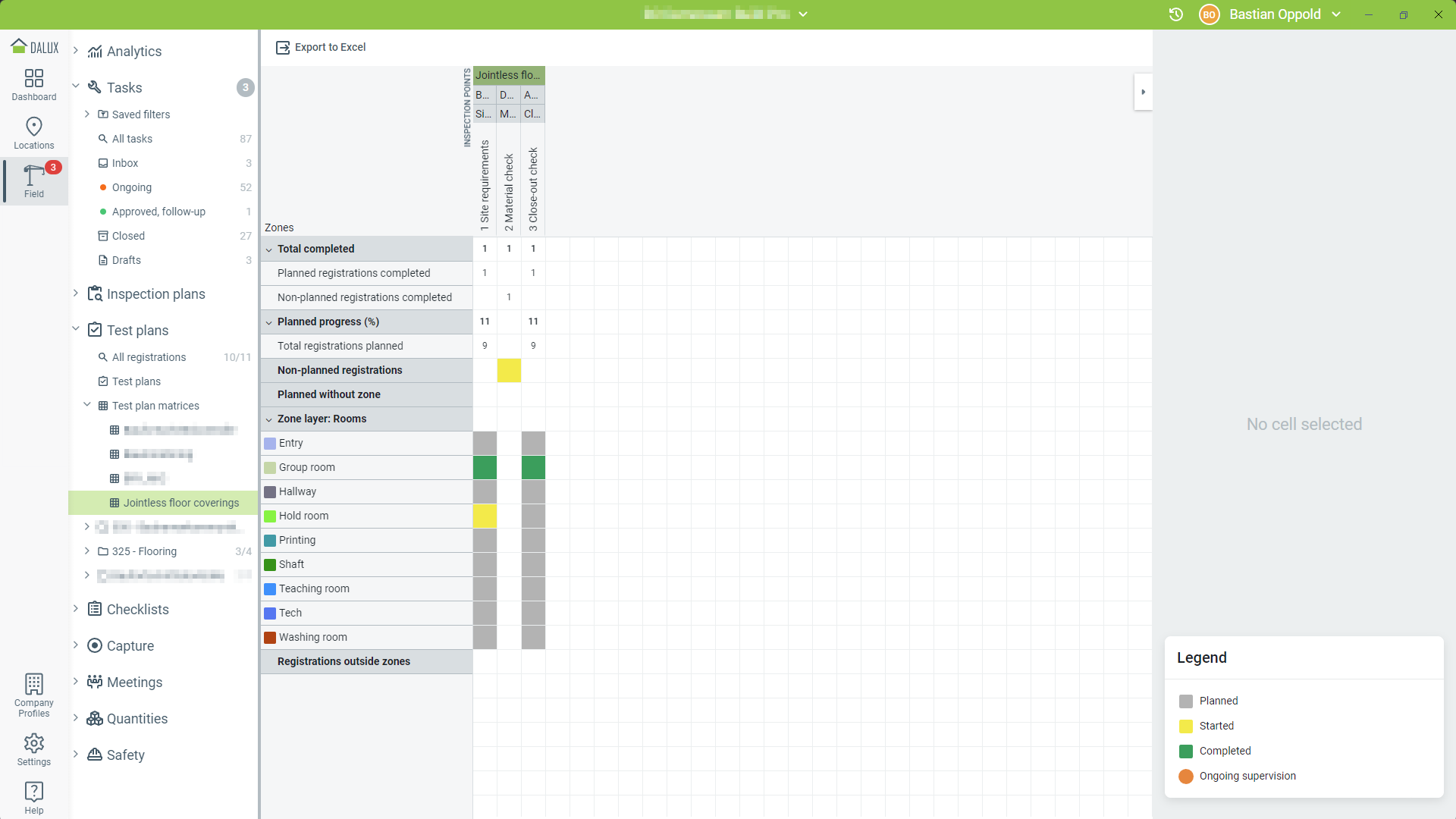

Definieer per controlepunt waar en hoeveel inspecties moeten worden uitgevoerd. Of dit per element, in bepaalde gebieden, of zonder vastgepinde locatie worden uitgevoerd, het is altijd zinvol om jouw project in gerelateerde zones te structureren.
Dit gebeurt bijvoorbeeld per eenheid voor appartement- en kantoorgebouwen, ziekenhuizen of hotels, echter, andere gebouwen worden ook vaak verdeeld in andere bouwgebieden die gebruikt kunnen worden voor het creëren van zones.

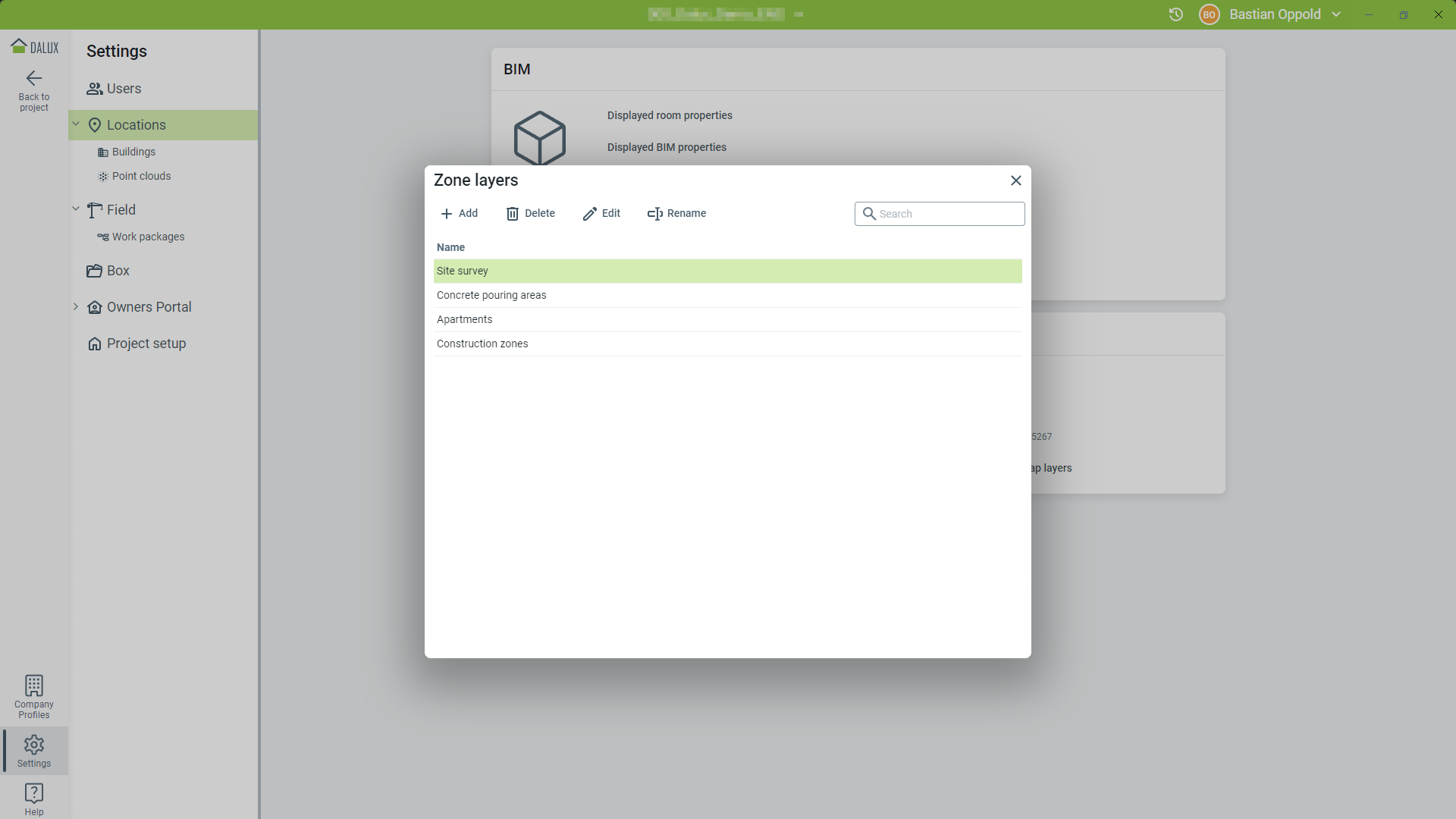

Andere werkzaamheden, zoals ruwbouw, gevelafwerking, of afwerking worden vaak onafhankelijk in zones verdeeld en moeten worden opgezet als aparte zonelagen. U kunt hier meer over lezen: Zones en zonelagen.
Terwijl voor bijvoorbeeld Installatie technische objecten de inspecties per element worden uitgevoerd en de omvang van controles is gekoppeld aan 3D-objectgroepen, zijn andere inspecties minder gedetailleerd gedefinieerd. Hier zijn enkele voorbeelden:
- Vorige werkzaamheden: Inspectie wordt eenmaal per gebied/zone uitgevoerd voordat met de volgende werkzaamheden wordt begonnen.
- Bouwplaatsomstandigheden: Inspecties worden elke keer uitgevoerd voordat met het werk wordt begonnen, hetzij eenmaal per dag of meerdere keren gedurende de dag.
- Materiaalinspecties: Inspecties worden voor elke levering uitgevoerd.
- Mechanische elementen: Inspecties worden voor elk element uitgevoerd.
- Systeemcontroles: Inspecties/testen worden voor elk gesloten systeem uitgevoerd.
- Grote elementen, bijv. betonvloeren: Meerdere inspecties worden per element uitgevoerd, bij voorkeur op vooraf gedefinieerde locaties (opgezet middels bijvoorbeeld 2D-objectgroepen).

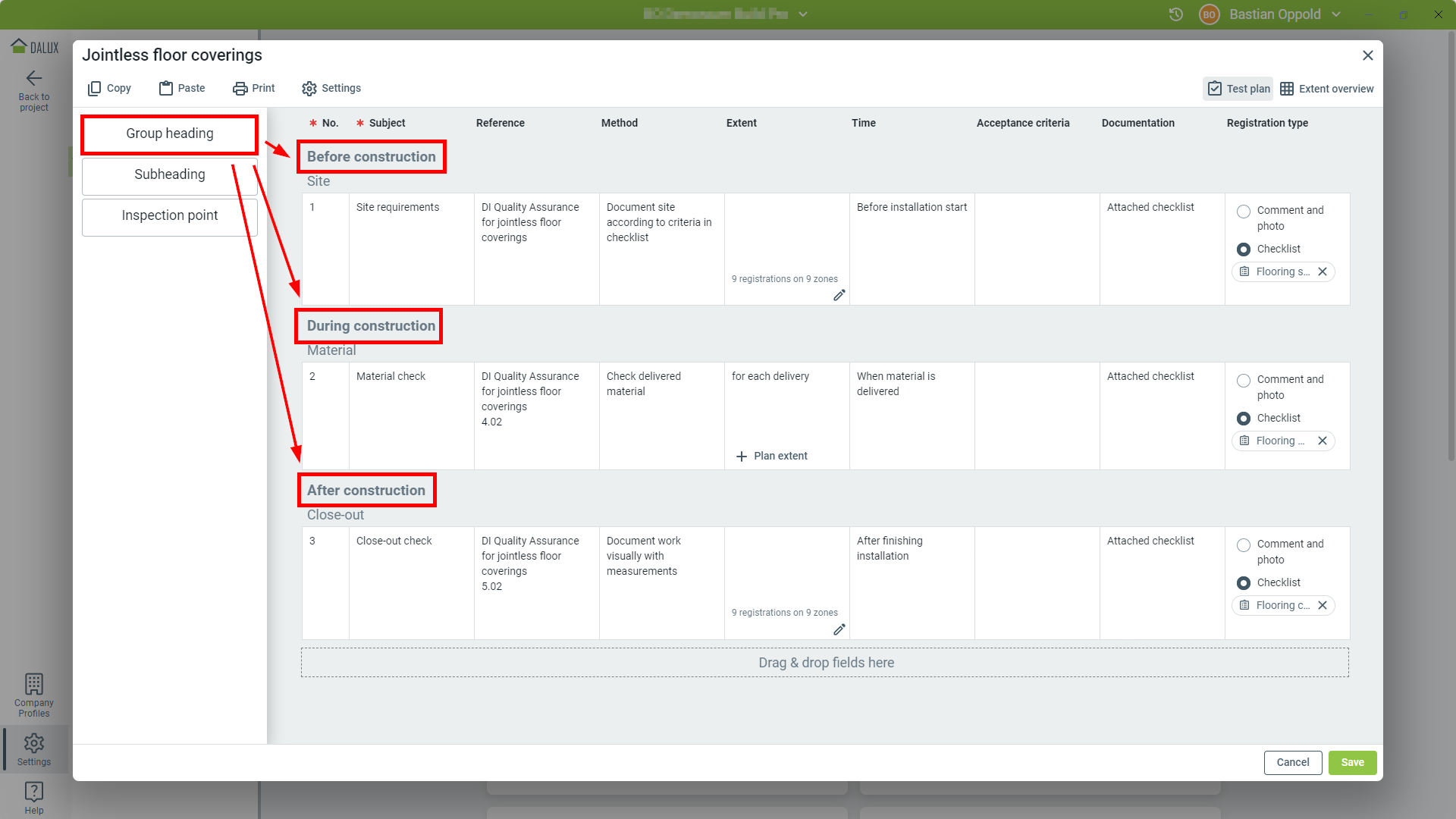

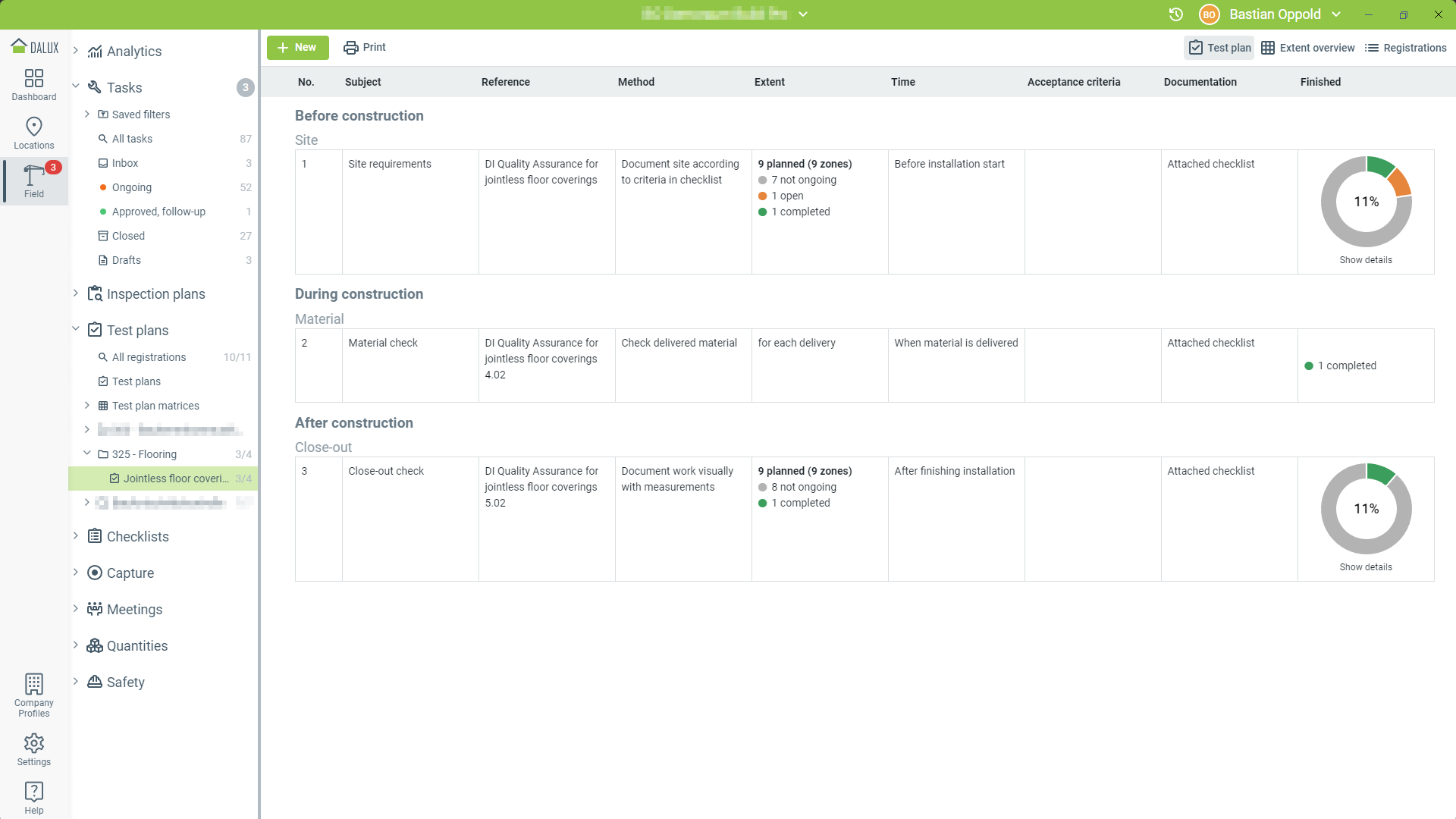

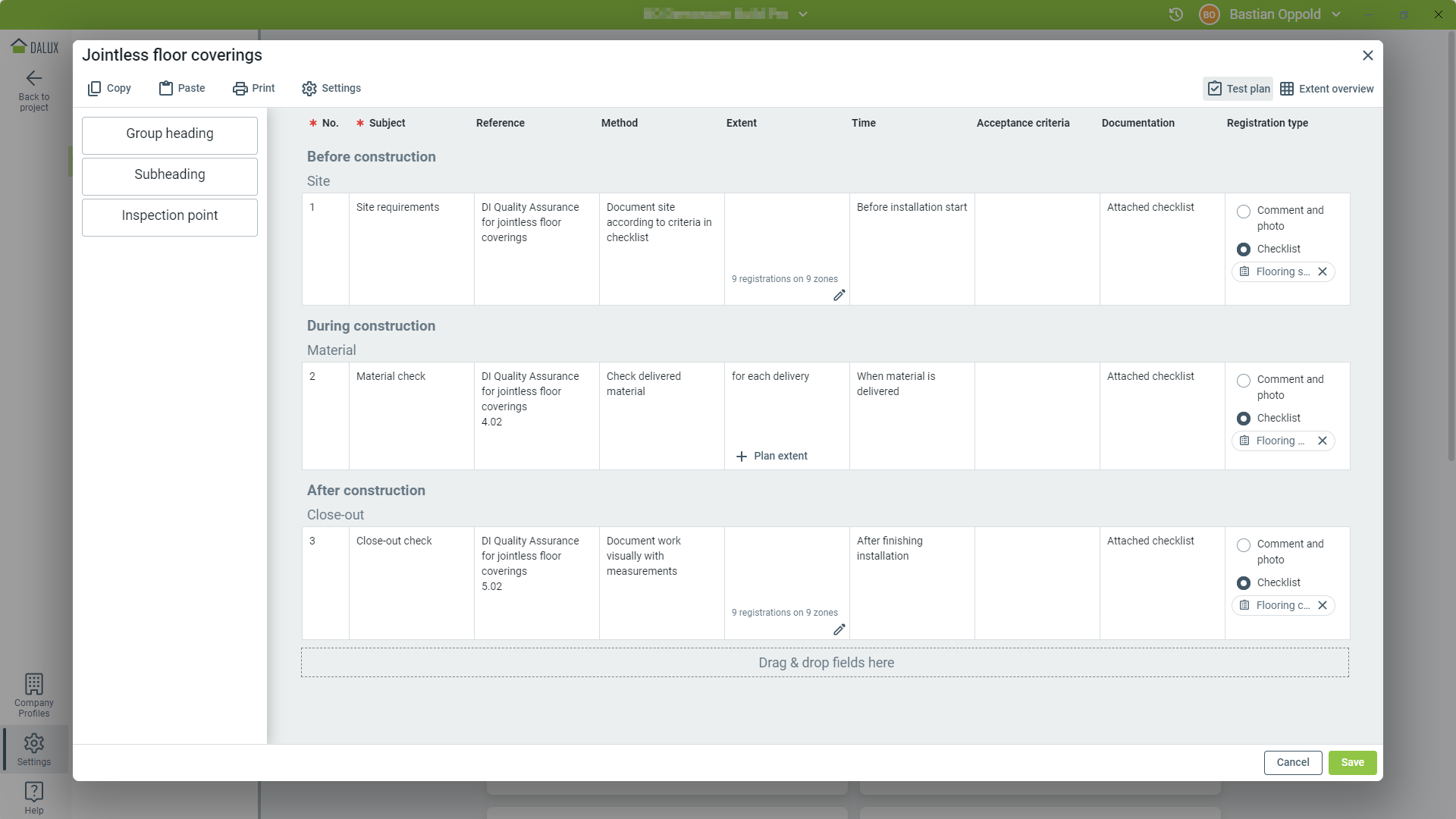

Het volgende voorbeeld laat een eenvoudige implementatie van zo'n plan zien voor vloerafwerkingen:
Lees verder
Voor een gedetailleerde uitleg over het instellen van controleplannen, lees verder in dit artikel: Hoe controleplannen in te stellen.
Als je meer wilt leren over hoe je Dalux kunt opzetten volgens best practices, lees dan dit artikel:
Gebruikersgroepen - best practice
