Introduzione
In qualità di responsabile della qualità che supervisiona la messa in servizio, sei Responsabile di assicurarti che le installazioni meccaniche superino i test richiesti prima dell'Handover del Progetto. Tuttavia, coordinare i test tra appaltatori, ingegneri ed esperti terzi è difficile da gestire solo con e-mail e protocolli cartacei. Con Dalux puoi pianificare, monitorare e gestire i test delle apparecchiature collegati direttamente a ogni oggetto BIM. Questo garantisce che nulla vada perso e che ogni risultato sia documentato con un audit trail completo.
La sfida
Prima dell'Handover del Progetto, le installazioni meccaniche vengono sottoposte a test in fasi per confermare che soddisfino i requisiti contrattuali, assicurativi e di garanzia, nonché gli standard e i codici edilizi locali. Questi test vengono eseguiti da appaltatori, ingegneri ed esperti terzi. I sistemi regolamentati, come gli allarmi antincendio o gli sprinkler, spesso richiedono la presenza e l'approvazione dei risultati del test da parte dell'autorità competente, di un assicuratore o di un'autorità indipendente per la messa in servizio.
Senza un sistema Condiviso, è difficile per un responsabile della qualità supervisionare la messa in servizio, coordinare i test e monitorare ciò che è ancora in sospeso. I protocolli di test cartacei scollegati dalle apparecchiature rendono difficile reperire la documentazione in un secondo momento. I test non superati devono essere risolti prima di poterli ripetere e gestire questo processo per centinaia o migliaia di elementi usando solo e-mail e telefono è quasi impossibile.
Come lo risolve Dalux
In Dalux puoi configurare le ispezioni per ogni apparecchiatura e collegare direttamente a essa tutti i test e i relativi protocolli. Questo viene fatto in conformità con metodologie riconosciute di messa in servizio, come la Linea guida ASHRAE 0/1 o il Codice di messa in servizio CIBSE. Ogni protocollo può essere standardizzato per uno specifico tipo di test e riutilizzato tra i Progetti per garantire test e documentazione coerenti in tutto il portafoglio.
Se un test non viene superato o viene rilevato un problema, un Compito viene assegnato direttamente all'appaltatore Responsabile, che riceve immediatamente una notifica. Quando un test richiede la presenza o la firma di un terzo, è possibile aggiungere la sua Firma come requisito al protocollo di test, in modo che la sua Approvazione venga acquisita insieme al risultato del test. Ricevi una notifica una volta risolto un problema, così puoi programmare il nuovo test.
Grazie a una Panoramica chiara per ogni Piano di ispezione o tra più piani in una Matrice, conosci sempre lo Stato e l'avanzamento dei test delle apparecchiature nel tuo Progetto di costruzione.
Il risultato
Con Dalux ottieni:
- Test delle apparecchiature organizzati: i test delle apparecchiature sono pianificati e strutturati per elemento, sulla base di pratiche riconosciute di messa in servizio.
- Audit trail completi: ogni test, inclusa la presenza e la firma di terzi ove richiesto, è documentato e tracciabile.
- Compiti in sospeso tracciabili: i test non superati generano Compiti con responsabilità chiare, per una rilavorazione fluida.
Configura i test delle apparecchiature nel tuo Progetto

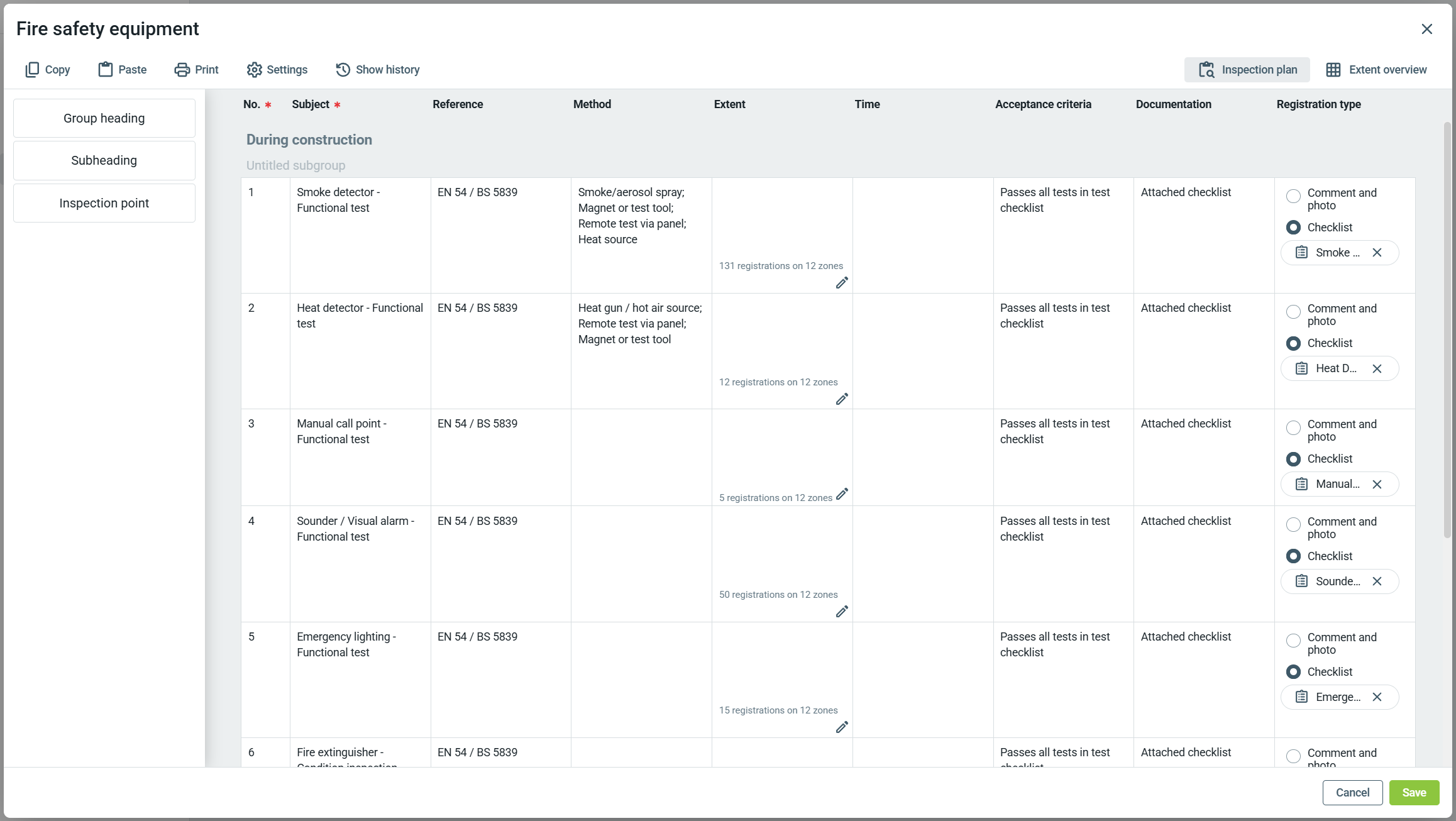

I Piani di ispezione Dalux sono ideali per configurare i test delle apparecchiature in tutto il Progetto. Ogni Piano di ispezione dovrebbe includere tutti i test delle apparecchiature per un pacchetto di messa in servizio, ad esempio allarmi antincendio, sistemi sprinkler, ventilazione o alimentazione elettrica. Di solito determini chi guiderà ed eseguirà la messa in servizio per ogni pacchetto e chi assisterà o firmerà specifici test. Questo può includere un'autorità competente o un'autorità indipendente per la messa in servizio.
Puoi configurare modelli di checklist per ogni tipo di protocollo di test, in modo che i test e la relativa documentazione rimangano coerenti. Condividi queste checklist con gli altri Progetti Dalux per stabilire processi coerenti in tutto il portafoglio.
Per ogni tipo di apparecchiatura, crei un Gruppo di oggetti 3D. I Gruppi di oggetti 3D si basano sui parametri BIM e consentono di pianificare contemporaneamente i test per tutti gli elementi corrispondenti.
Puoi creare un nuovo Livello di zona e strutturare il tuo Progetto di costruzione in singole zone. Le zone ti consentono di controllare il coordinamento dei test e sono necessarie per i Piani di ispezione.

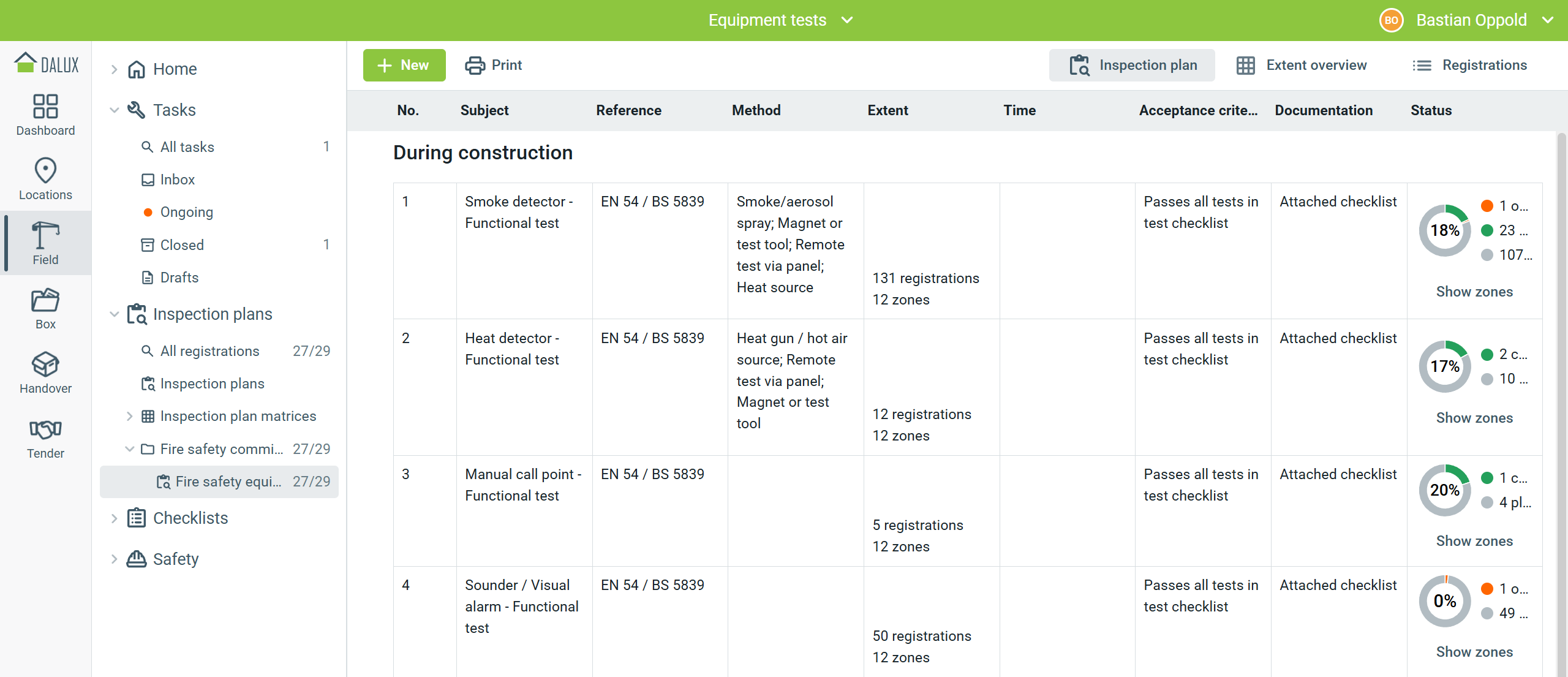

Strutturi i test nel Piano di ispezione secondo il loro ordine logico. La Panoramica della Matrice si basa su questo ordine e ti offre un quadro chiaro della posizione raggiunta nel processo di test.

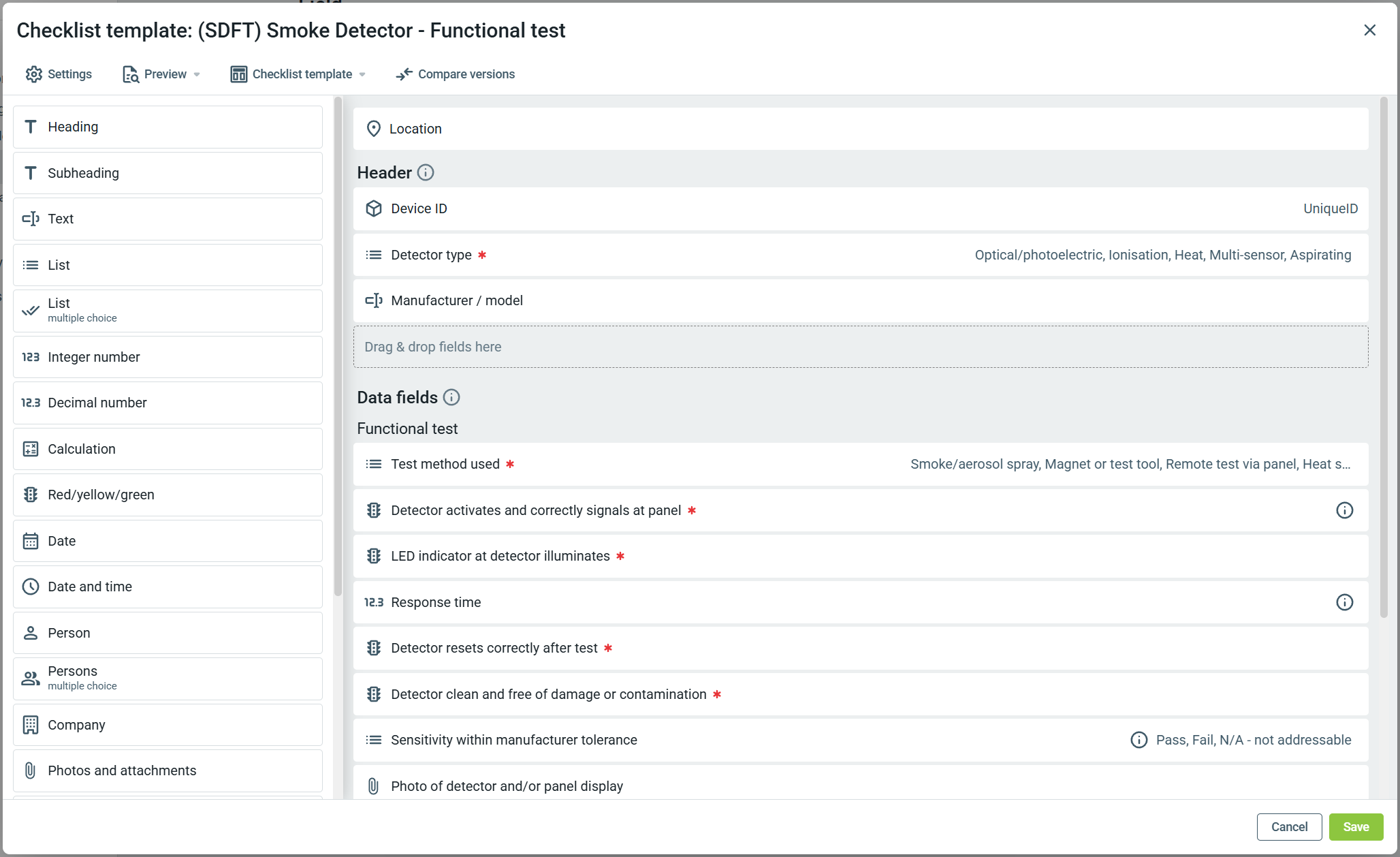

Ogni test può includere il metodo e i criteri di accettazione per stabilire quando è considerato riuscito. Puoi collegare i tuoi modelli di checklist ai singoli test.
Ogni Piano di ispezione deve essere collegato a un Flusso di lavoro che definisce chi esegue i test e chi è Responsabile delle correzioni se un test non viene superato. In qualità di responsabile della qualità che supervisiona la messa in servizio, puoi mantenere almeno i Permessi di visualizzazione su tutti questi Piani di ispezione, così da poterne vedere l'avanzamento.
Puoi creare una Matrice dei test delle apparecchiature che includa tutti i test e le zone. Questa fornisce una Panoramica centrale dello Stato dei test in ogni zona di costruzione, dei Compiti in corso derivanti dai test e delle apparecchiature che hanno superato i test e sono pronte per la documentazione di Handover.
Panoramica completa dei test delle apparecchiature
Configurare i test delle apparecchiature in questo modo offre una Vista completa di tutti i test e dei Compiti correlati durante il processo di messa in servizio. Questi sono direttamente collegati a ogni oggetto BIM e documentati con un audit trail completo per ogni elemento, inclusa l'Approvazione di terzi quando necessario.
Con Dalux ottieni test delle apparecchiature organizzati.
- Test delle apparecchiature organizzati: tutti i test sono collegati ai relativi oggetti BIM, così non perdi mai tempo a cercare la documentazione corretta.
- Audit trail completi: la presenza o la firma di terzi, ove richiesta, viene acquisita nel registro del test insieme al risultato.
- Compiti in sospeso tracciabili: ogni test non superato è collegato a un Compito con responsabilità chiare e viene monitorato come qualsiasi altro Compito in sospeso, inclusi quelli programmati dopo l'Handover a causa di condizioni stagionali.
Per saperne di più
Se vuoi saperne di più sull'utilizzo dei Piani di ispezione, leggi questi articoli:
