La funzione delle deviazioni ti consente di documentare qualsiasi lavoro che non soddisfa gli standard di qualità concordati collegando i compiti a punti specifici in un piano di prova. I subappaltatori possono segnalare deviazioni quando il lavoro differisce dal piano e richiede l'approvazione del responsabile di cantiere.
Come configurare le deviazioni
Permessi
L'attivazione e la configurazione delle deviazioni devono essere effettuate da un Amministratore del progetto o da un Amministratore Field. I piani di prova devono essere attivati e configurati prima di poter impostare le deviazioni. Per saperne di più su come impostare i Test plan, leggi questo articolo: Come impostare i Test plan
Per attivare le deviazioni:

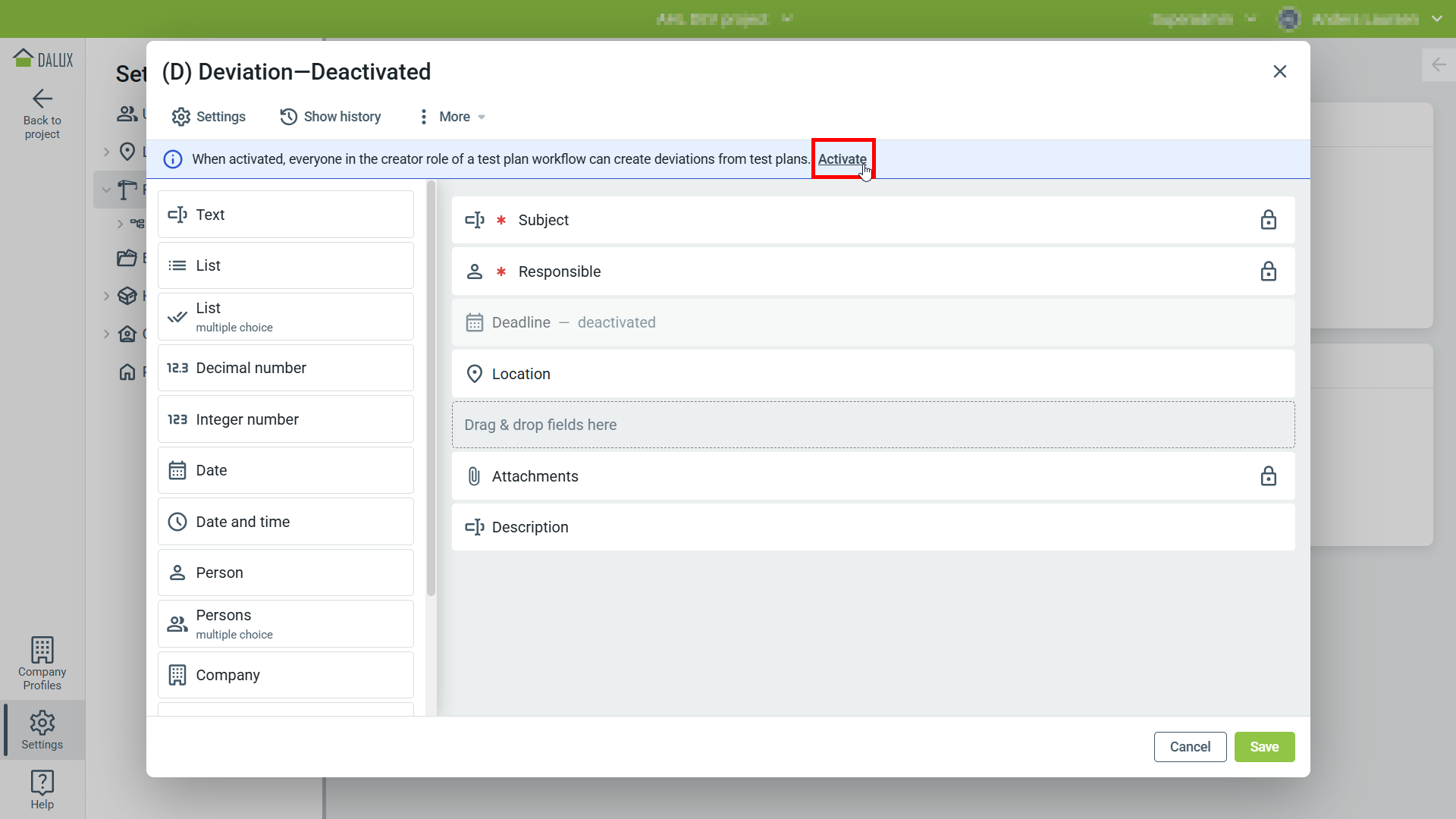

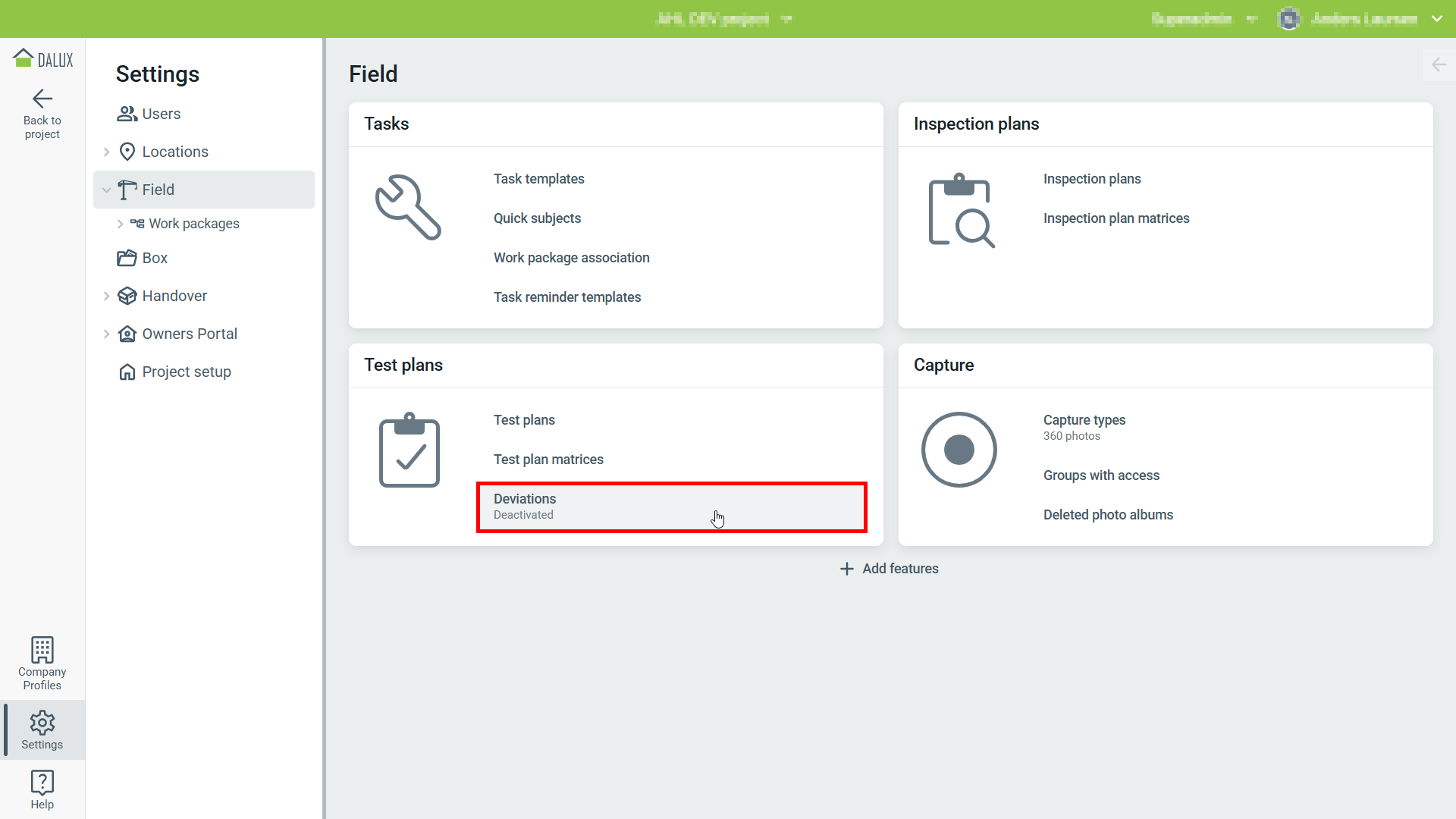

Vai a Impostazioni
Field
'Piani di prova'
'Deviazioni'
Nella nuova finestra, clicca su 'Attiva' e le deviazioni saranno attivate.
Se necessario, puoi personalizzare il modello di approvazione. Puoi leggere di più sulla personalizzazione dei modelli di approvazione in questo articolo: Approvazioni.
Clicca su 'Salva' quando hai finito di apportare modifiche.
Una volta attivate, le deviazioni sono disponibili in tutti i flussi di lavoro del piano di prova e useranno il modello di approvazione che hai creato.
Come impostare flussi di lavoro per deviazioni

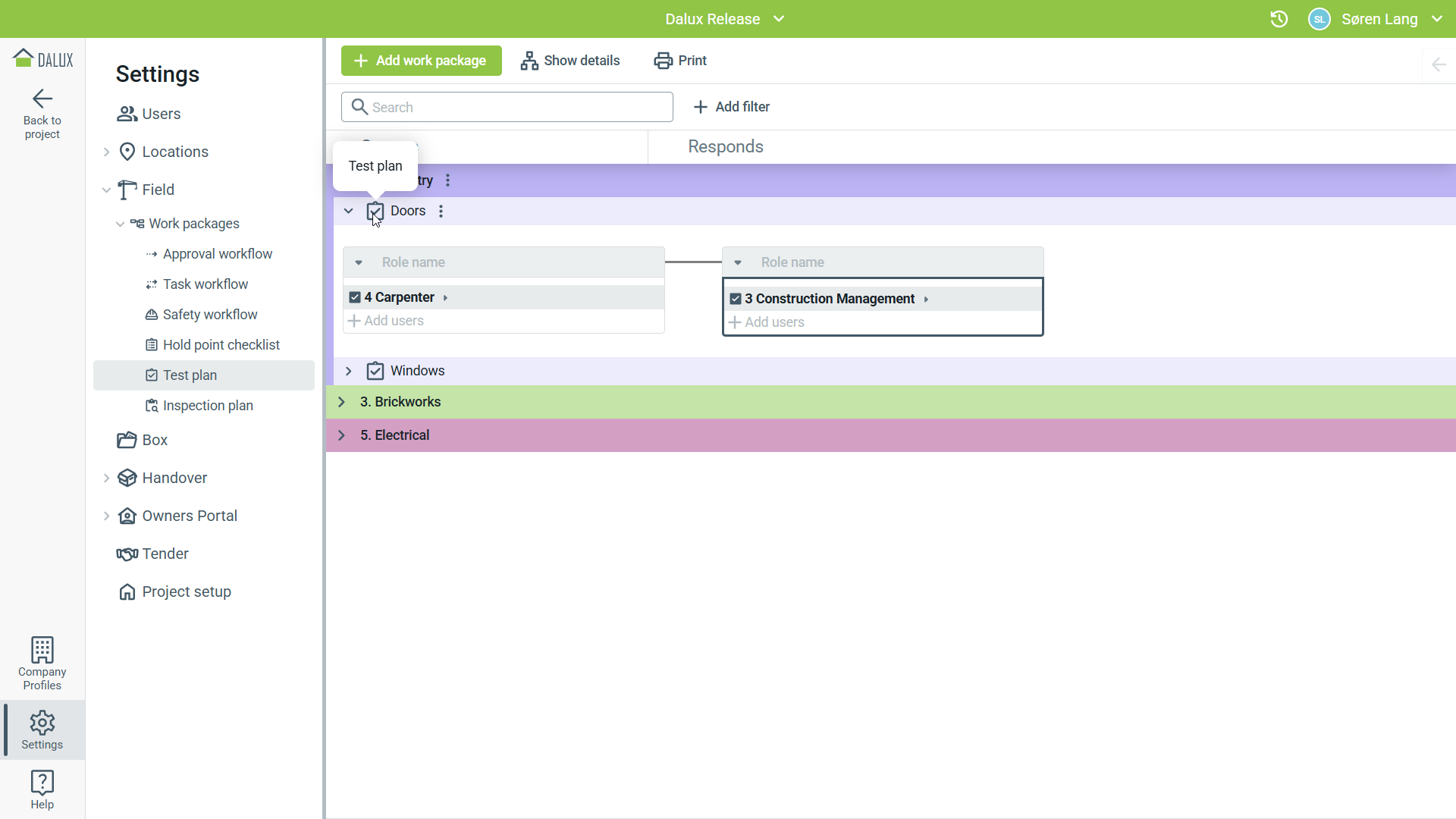

Quando le deviazioni sono attivate, i flussi di lavoro del tuo piano di prova verranno estesi con un ruolo di risponditore. Gli amministratori di progetto e gli amministratori Field possono personalizzare e ampliare ulteriormente questa funzione, aggiungendo altri ruoli di risponditore.
- Utenti nel ruolo 'Crea':
- Possono vedere il piano di prova
- Possono creare registrazioni
- Può creare e inviare Deviazioni
- Utenti nei ruoli 'Risponde':
- Può visualizzare qualsiasi deviazione assegnata
- Può rifiutare, inoltrare o approvare la deviazione assegnata
- Non possono vedere il piano di prova o le registrazioni
- Non può creare nuove deviazioni
Come utilizzare le deviazioni nei piani di prova

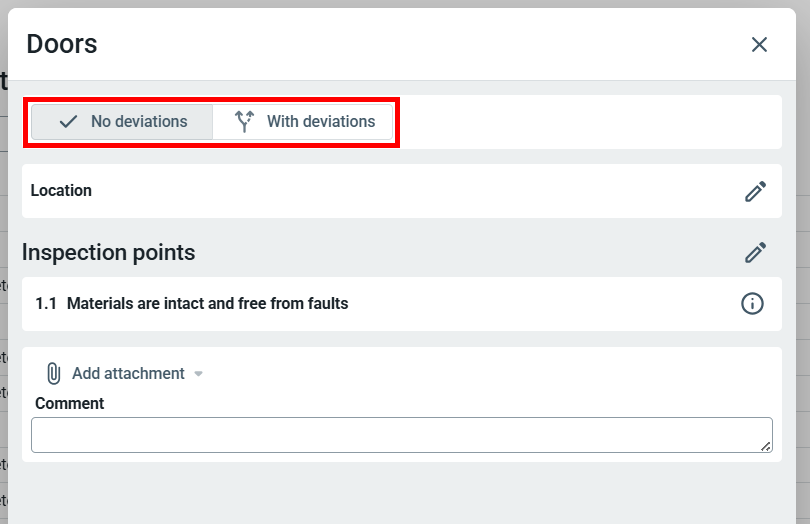

Quando le deviazioni sono attivate, l'appaltatore può decidere se il lavoro soddisfa gli standard di qualità concordati o se ci sono problematiche che richiedono l'approvazione del responsabile della costruzione.
- Nessuna deviazione– Viene creata una registrazione standard. Conta ai fini dell'estensione pianificata del piano di prova.
-
Con deviazione – Viene creata una deviazione e collegata al punto di controllo.
- Non conta ai fini della misura pianificata finché la deviazione non viene approvata e chiusa.

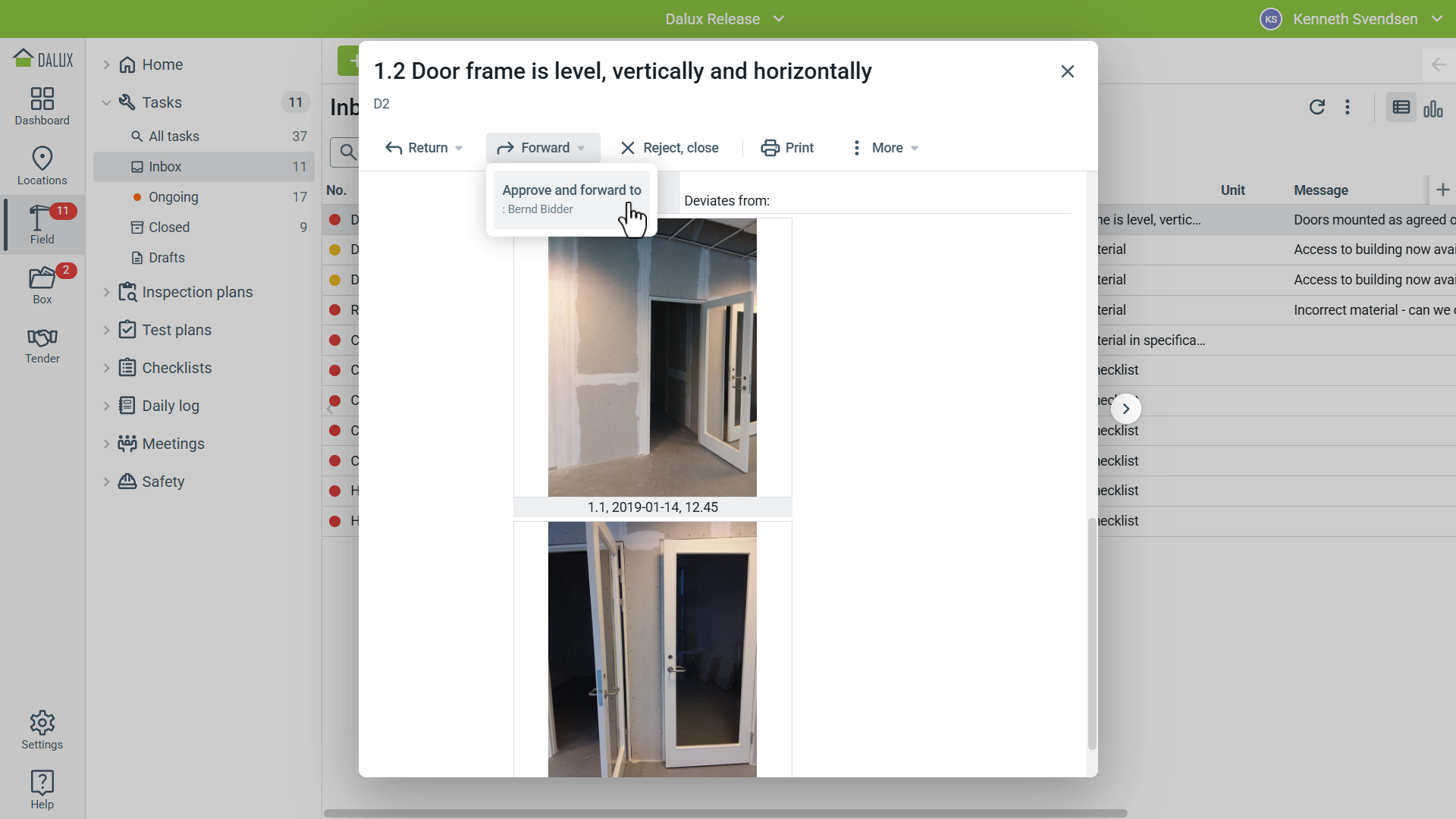

Le deviazioni appariranno nella posta in arrivo del ruolo di risponditore. Se hai più ruoli di risponditore, la deviazione dovrà spostarsi alla fine del flusso di lavoro prima di poter essere approvata e chiusa.
Una volta approvata la deviazione, verrà registrata come punto di controllo completato.
Leggi di più
Se vuoi saperne di più sulla configurazione dei piani di prova, leggi questo articolo: Come configurare i piani di prova.
