Piano di assicurazione della qualità

Come responsabile di cantiere, è necessario pianificare i processi per garantire che la costruzione soddisfi la qualità attesa del progetto.
Per assicurare questo, Dalux ti aiuta a definire la misura e i criteri dei controlli di qualità. Di conseguenza, hai una chiara panoramica della qualità consegnata e dello stato in cantiere.

Piano di assicurazione della qualità in azione

Con un'implementazione riuscita, tu, come direttore di costruzione, puoi avere una panoramica di tutta la documentazione e dello stato di completamento di tutti i tuoi processi di QA, sia in una vista elenco, sia in grafici a ciambella, sia in una matrice. Questo ti consente di confrontare lo stato attuale con il tuo programma pianificato e garantire che il lavoro in cantiere sia eseguito e documentato correttamente.

Assicurazione della qualità per i team in cantiere

I tuoi appaltatori possono documentare tutto il loro lavoro prima, durante e dopo aver completato la costruzione/installazione del loro lavoro.

Questo ti consente di mantenere una panoramica di tutti i processi nel cantiere e verificare se il loro lavoro e la documentazione corrispondono alla qualità attesa.

Allo stesso tempo, i tuoi appaltatori ricevono un piano facile da usare per i loro controlli di qualità in sospeso e completati.

Implementazione raccomandata

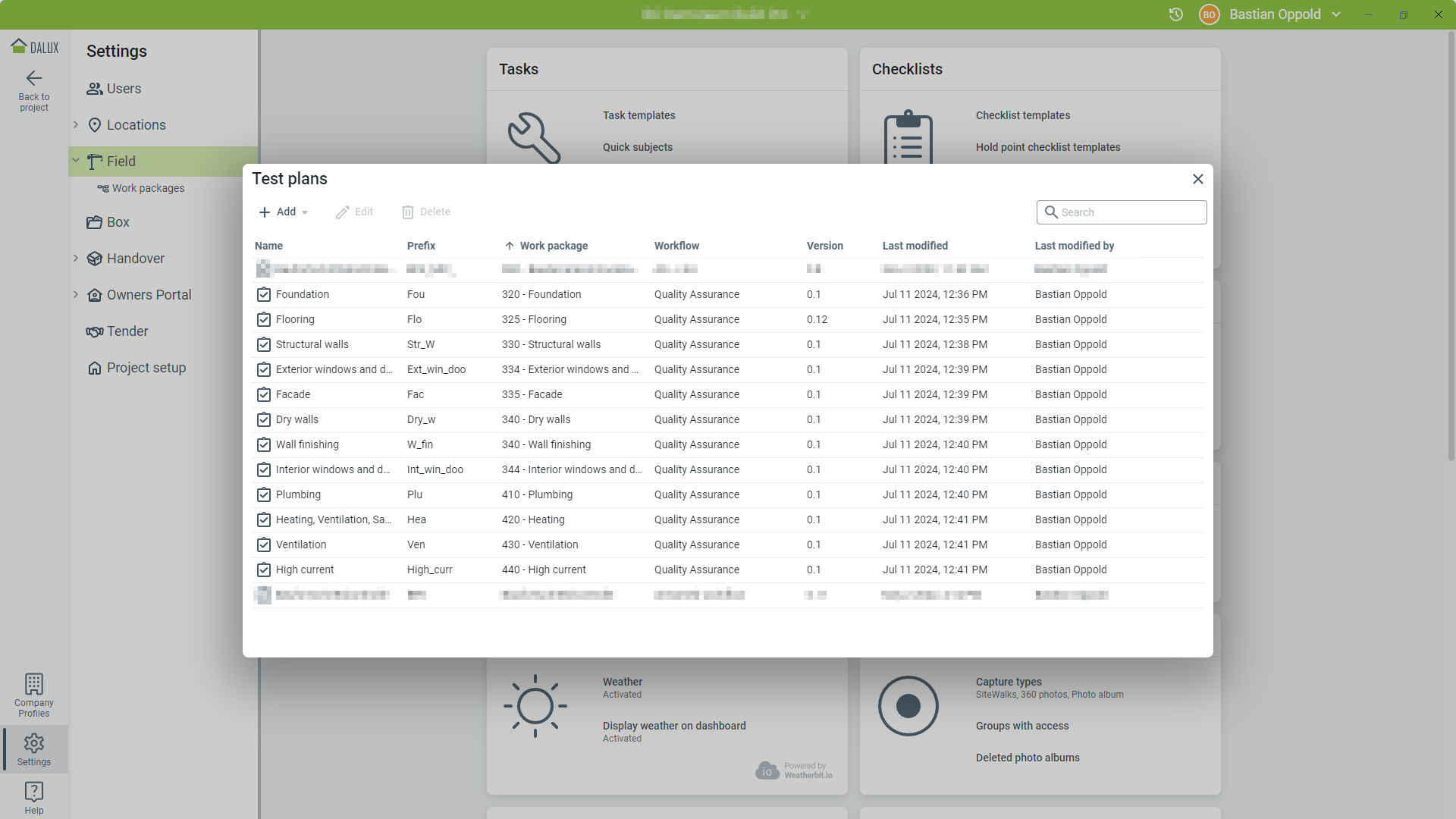

Per implementare i tuoi processi di QA, imposta un piano di prova per ogni settore del tuo progetto. Questo ti consente di assegnare la documentazione di qualità attesa agli appaltatori che ne sono responsabili. È possibile utilizzare i pacchetti di lavoro come orientamento, che dovrebbero essere impostati secondo la nostra Best Practice: Pacchetti di lavoro e flussi di lavoro - Best Practice.

Dividi in fasi di esecuzione

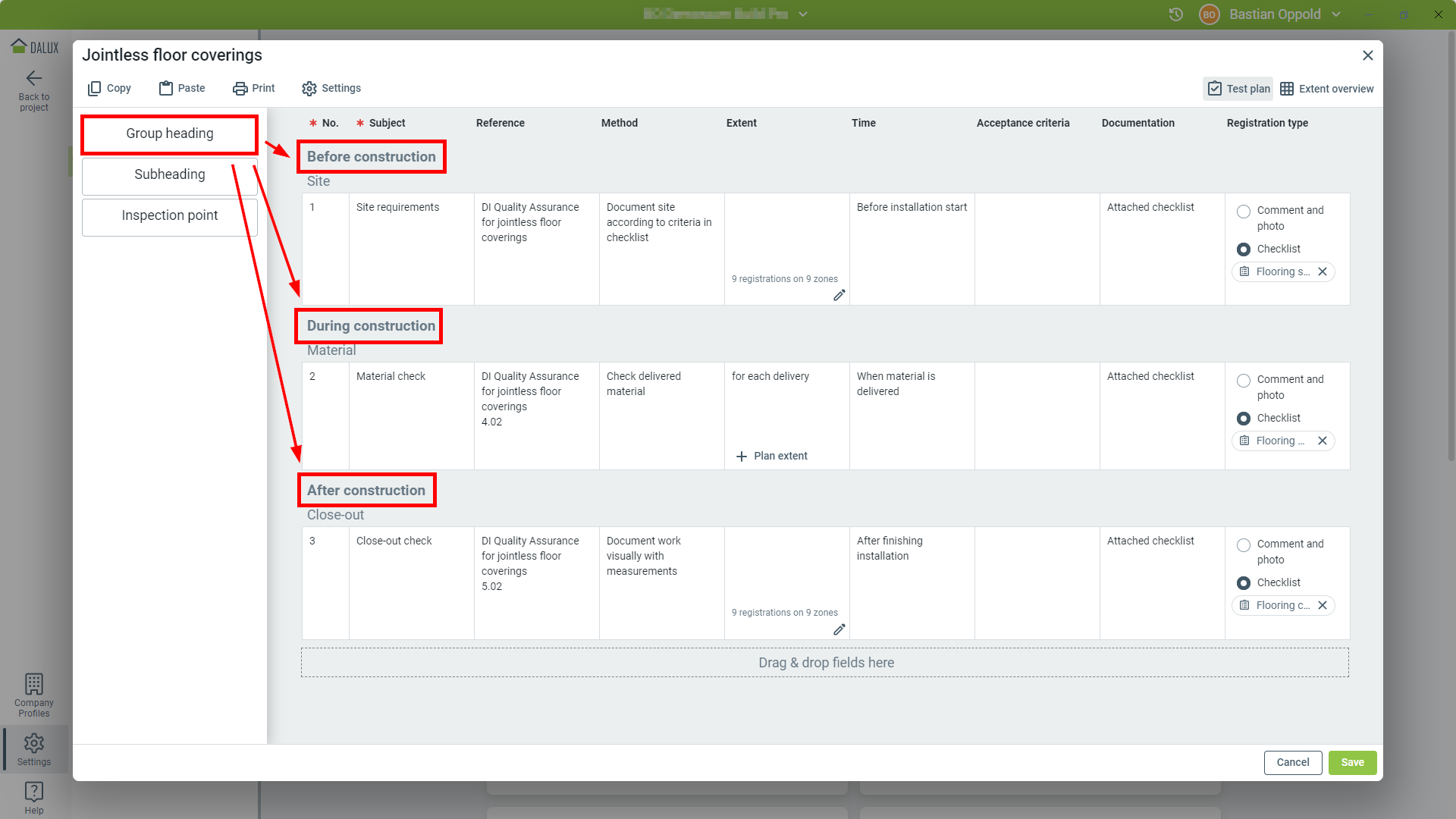

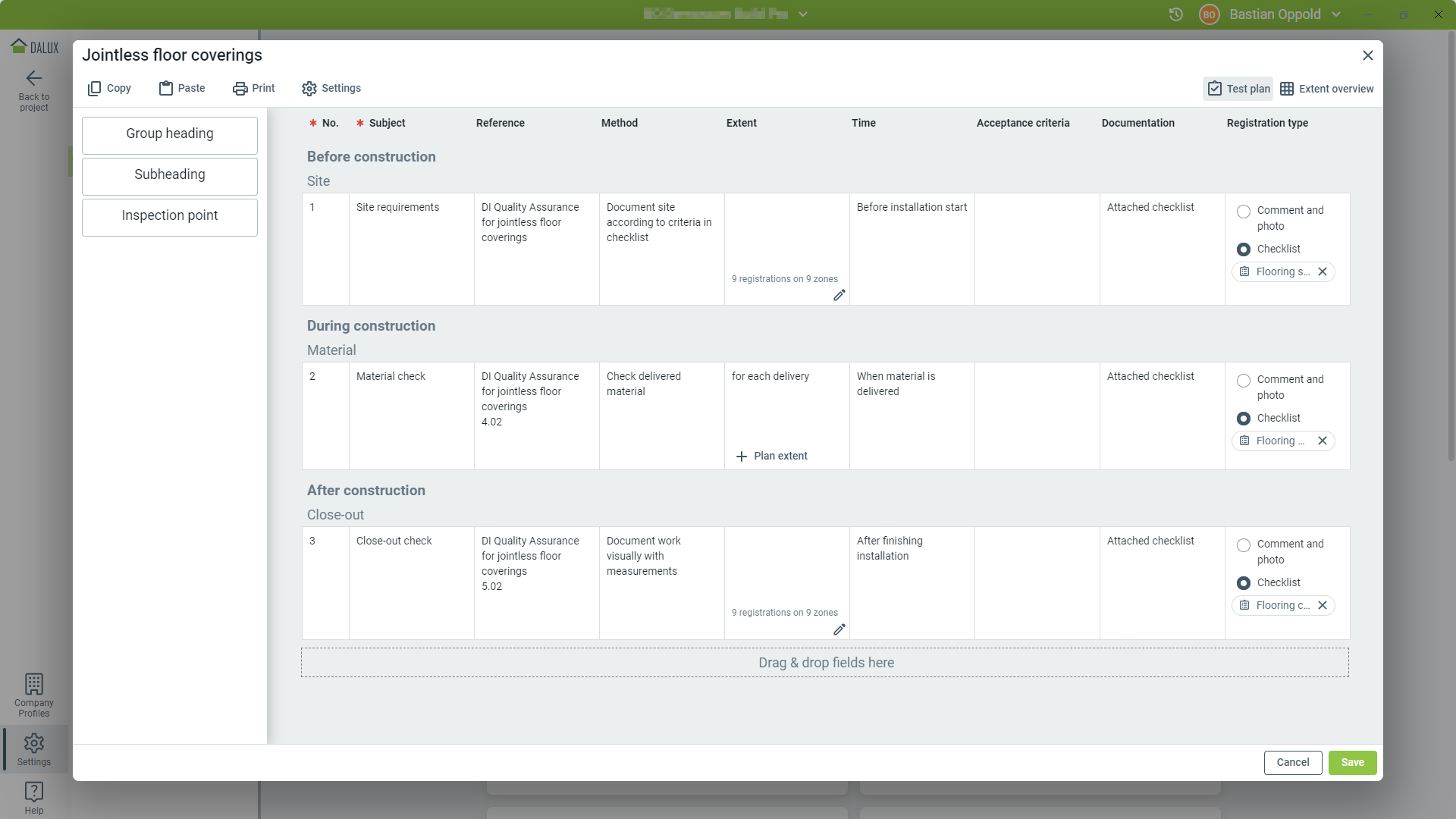

Per ogni piano di prova, ti consigliamo di utilizzare i titoli per strutturarli in tre fasi. I tuoi appaltatori dovrebbero

  1. Prima della costruzione: documenta l'area in cui stanno lavorando per registrare se il lavoro dei contraenti precedenti e le condizioni del sito consentono di eseguire il loro lavoro,
  2. Durante la costruzione: documenta il loro lavoro durante l'esecuzione, soprattutto se in seguito coprono parte del loro lavoro, e
  3. Dopo la costruzione: documenta il risultato finale del loro lavoro, prima di consegnarlo al team successivo.

Definisci i punti di controllo

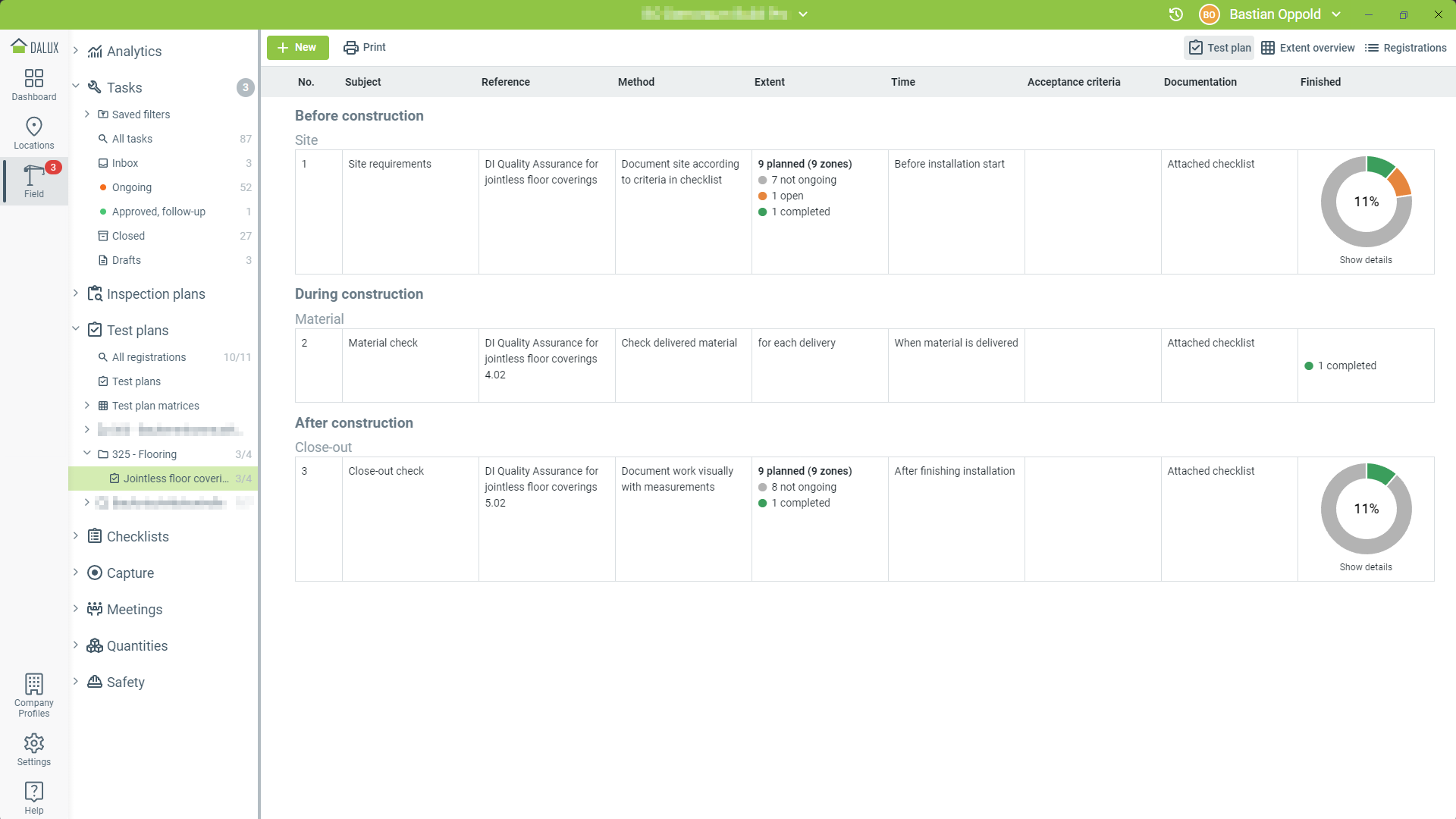

Utilizza sottotitoli e punti di controllo per suddividere il processo di QA negli elementi/qualità che devono essere documentati e nei test specifici che devono essere eseguiti e registrati.

Definisci l'oggetto, il riferimento, il metodo, i criteri di accettazione temporali e la documentazione secondo il tuo piano. Questi campi forniranno esclusivamente informazioni esplicative per il tuo team in cantiere.

Misura

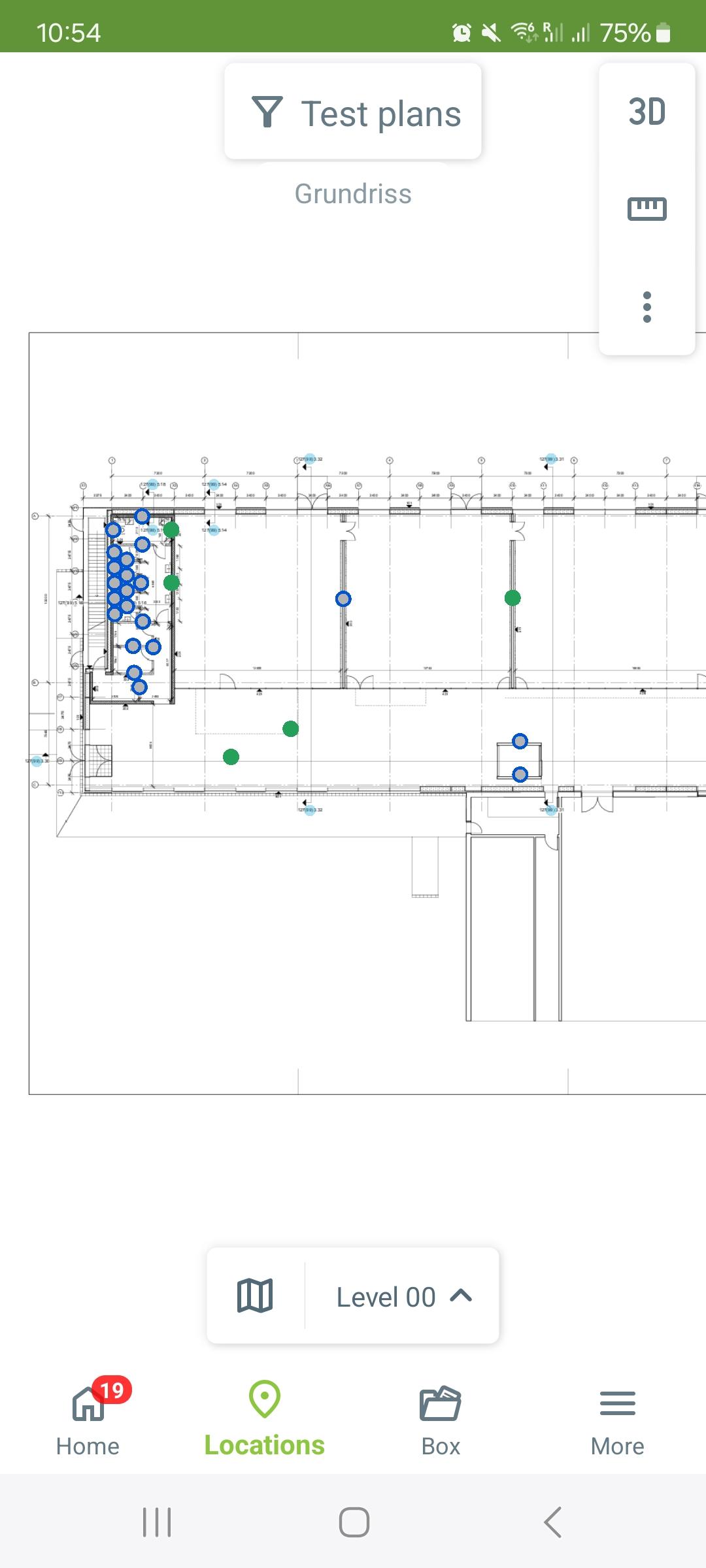

Definisci dove e quante ispezioni devono essere eseguite per ogni punto di controllo. Che queste siano effettuate per elemento, in aree o senza posizionamento, ha sempre senso strutturare il tuo progetto in zone correlate.

Questo, ad esempio, avviene per unità negli edifici residenziali e per uffici, negli ospedali o negli hotel; tuttavia, anche altri tipi di edifici sono tipicamente suddivisi in aree di costruzione che possono essere utilizzate per creare zone.

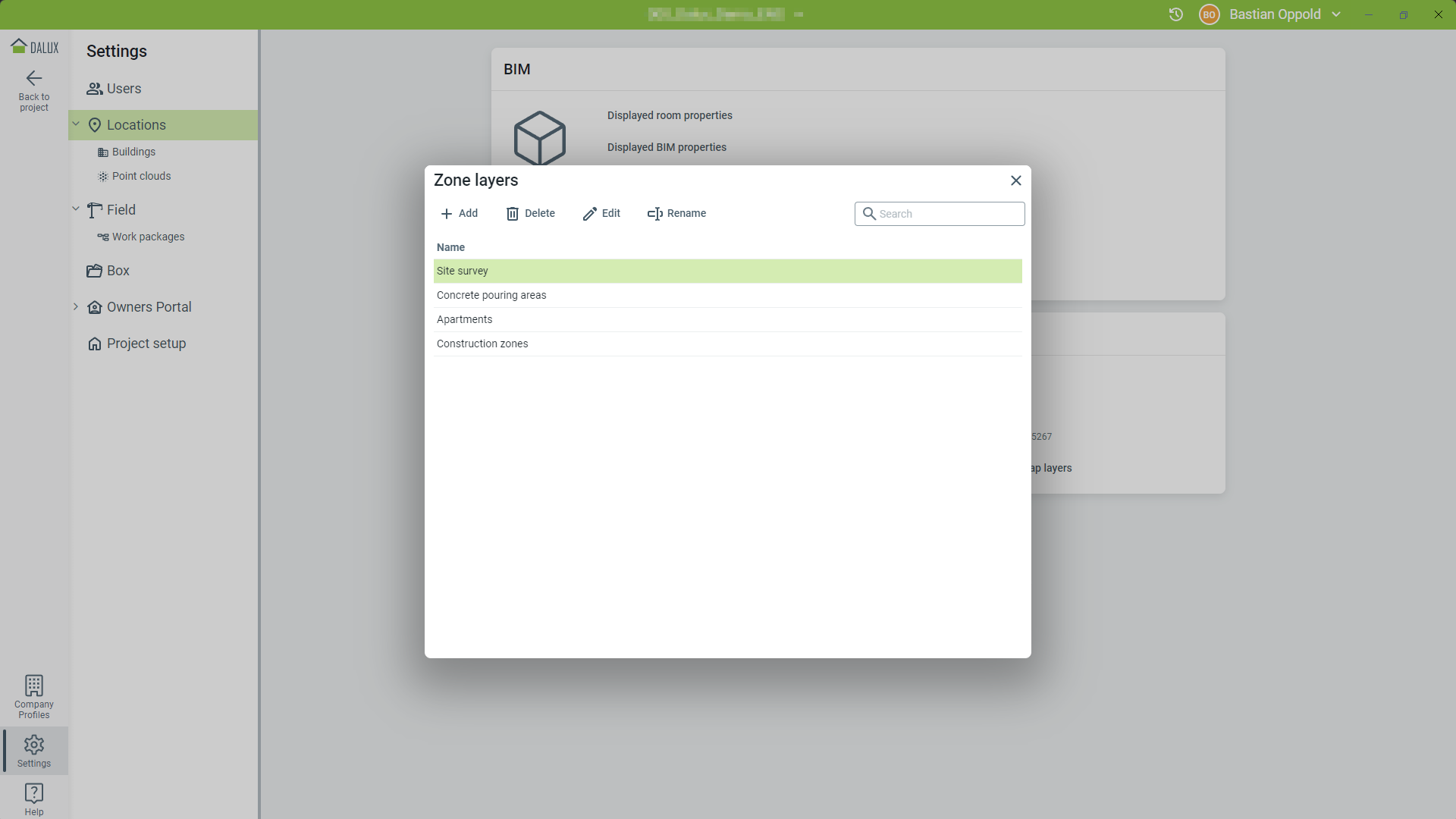

Altri lavori, come la costruzione della struttura, l'installazione delle facciate o le strutture di cantiere, sono spesso suddivisi in modo indipendente e dovrebbero essere impostati come livelli di zona separati. Puoi leggere di più a riguardo qui: Zone e livelli di zona.

Mentre per gli elementi tecnici le ispezioni vengono effettuate per elemento e quindi la misura dei controlli è legata ai gruppi di oggetti 3D, altre ispezioni sono meno definite. Ecco alcuni esempi:

  • Lavoro precedente: l'ispezione viene effettuata una volta per area prima di iniziare il lavoro.
  • Condizioni del sito: le ispezioni vengono effettuate ogni volta prima di iniziare il lavoro, sia una volta al giorno sia più volte durante la giornata.
  • Ispezioni sui materiali: le ispezioni vengono effettuate per ogni consegna.
  • Elementi meccanici: le ispezioni vengono effettuate per ogni elemento.
  • Controlli di sistema: le ispezioni vengono effettuate per ciascun sistema chiuso.
  • Elementi di grande scala, ad esempio lastre di cemento: più ispezioni vengono effettuate per elemento, preferibilmente in posizioni predefinite (impostate come gruppi di oggetti 2D).

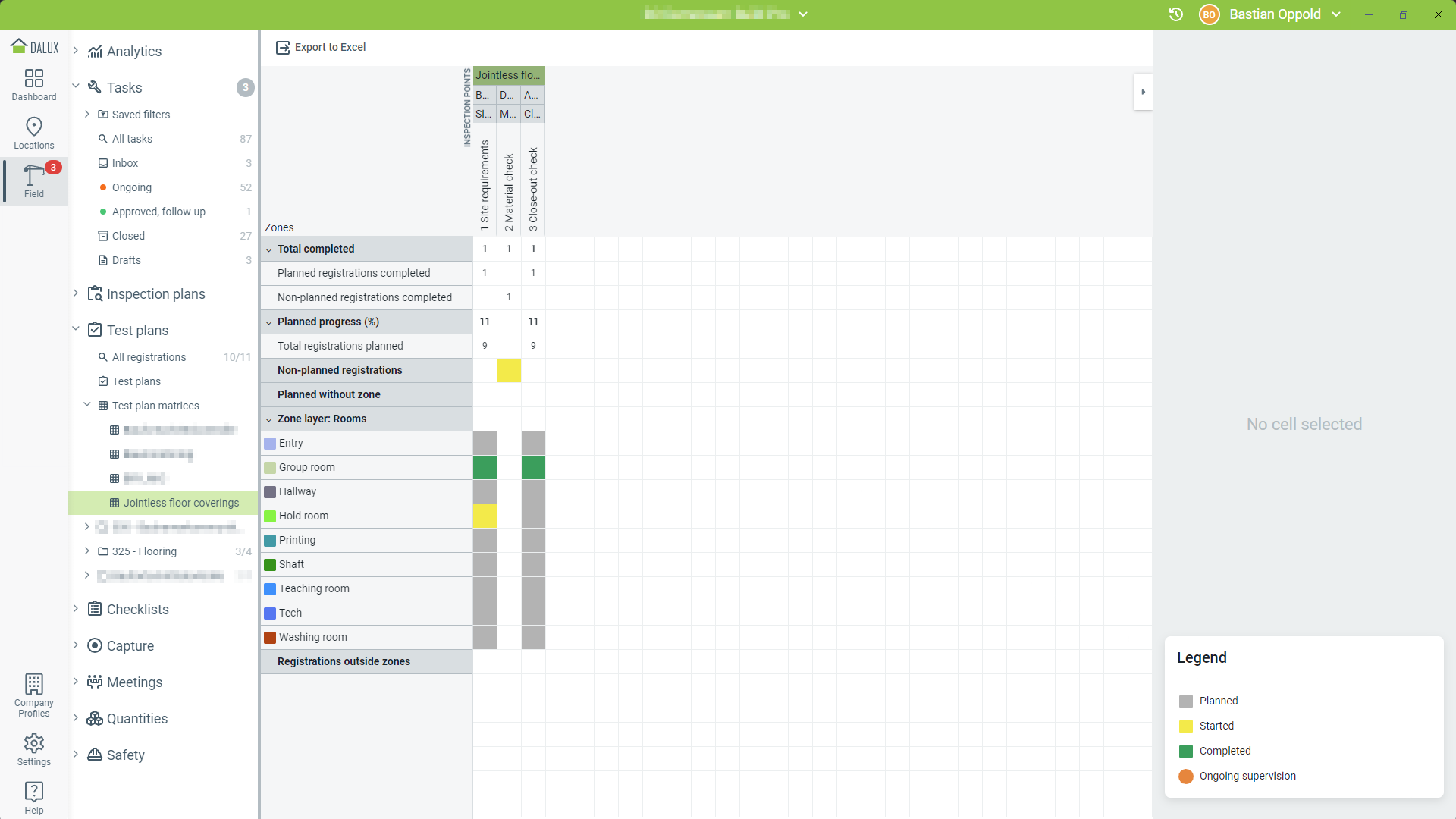

Il seguente esempio mostra un'implementazione semplice per rivestimenti di pavimenti senza giunti:

 Per saperne di più

Per una spiegazione dettagliata su come impostare piani di prova, leggi di più in questo articolo: Come creare piani di prova.

Se vuoi saperne di più su come configurare Dalux secondo Best Practice, leggi questo articolo:

Gruppi di utenti - Best Practice

Pacchetti di lavoro e flussi di lavoro - Best Practice

Posizioni - Best Practice

Questo articolo ti è stato utile?

Più risorse

  • Dalux Academy

    Migliora il tuo percorso di crescita professionale con la nostra piattaforma di e-learning. Sperimenta un'istruzione personalizzata progettata per adattarsi al tuo specifico ruolo nella costruzione

  • Webinar e sneak peeks

    Organizziamo regolarmente sneak peeks delle nuove funzionalità e sessioni di formazione online per utenti principianti ed esperti su vari argomenti.

  • Video

    Scopri i nostri tutorial video, i video delle note di rilascio e altro su Vimeo.

  • LinkedIn

    Seguici su LinkedIn
