En tant que responsable de construction, vous devez planifier les processus pour garantir que la construction respecte la qualité attendue du projet.
Pour garantir cela, Dalux vous aide à définir l'étendue et les critères des vérifications de qualité. Ainsi, vous avez une vue d'ensemble claire de la qualité livrée et de l'état sur le site.
Plan d'assurance qualité en action
Avec une mise en œuvre réussie, vous, en tant que responsable de construction, pouvez obtenir un aperçu de toute la documentation et de l'état d'achèvement de tous vos processus de contrôle de qualité, soit sous forme de liste, soit sous forme de graphiques en beignet, soit dans une matrice. Cela vous permet de comparer l'état actuel avec votre planning prévu et de vous assurer que les travaux sur site sont correctement exécutés et documentés.
Assurance qualité pour les équipes sur site
Vos constructeurs peuvent documenter tout leur travail avant, pendant et après la fin de la construction/de l'installation de leur travail.
Cela vous permet de garder une vue d'ensemble de tous les processus sur le site de construction et de vérifier si leur travail et leur documentation correspondent à la qualité attendue.
En même temps, vos constructeurs obtiennent un plan facile à utiliser pour leurs vérifications de qualité en cours et terminées.
Mise en œuvre recommandée

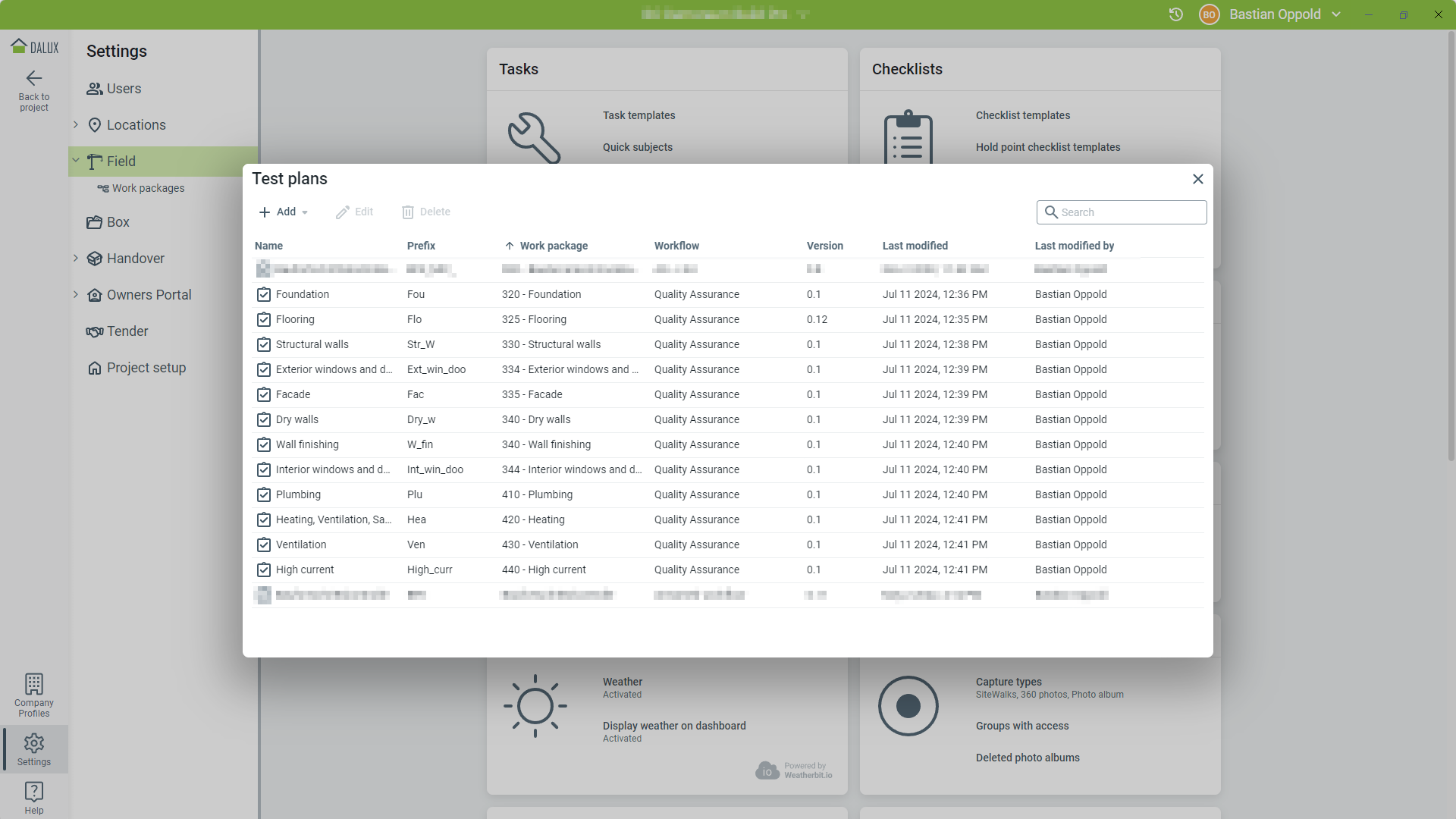

Pour mettre en œuvre vos processus de contrôle de qualité, établissez un plan de contrôle pour chaque corps de métier de votre projet. Cela vous permet d'affecter la documentation de qualité attendue aux entrepreneurs qui en sont responsables. Vous pouvez utiliser vos lots de travail comme point de repère, qui devraient être configurés selon notre bonne pratique : Lots de travail et flux de travail - bonne pratique.
Diviser en phases d'exécution

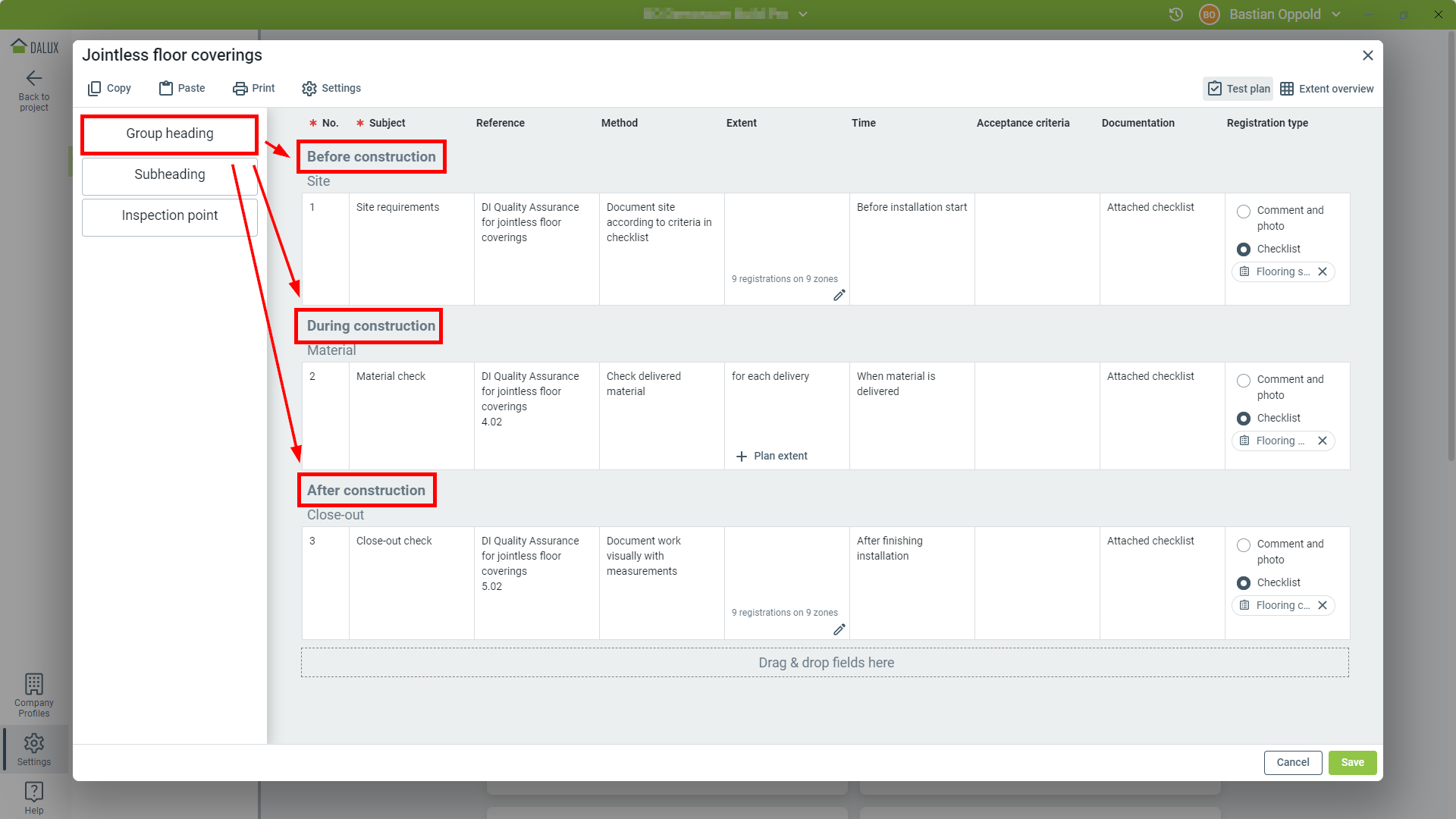

Pour chaque plan de contrôle, nous recommandons d'utiliser les sous-titres pour les structurer en trois phases. Vos constructeurs devraient
- Avant la construction : documenter la zone dans laquelle ils travaillent pour enregistrer si le travail des constructeurs précédents et les conditions du site permettent l'exécution de leur travail,
- Pendant la construction : documenter leur travail pendant l'exécution, surtout s'ils recouvrent une partie de leur travail plus tard, et
- Après la construction : documenter le résultat final de leur travail, avant de le remettre à l'équipe suivante.
Définir les points d'inspection
Utilisez des sous-titres et des points d'inspection pour diviser le processus de contrôle de qualité en éléments/qualités qui doivent être documentés et les tests spécifiques qui doivent être exécutés et enregistrés.
Définissez le sujet, la référence, la méthode, les critères d'acceptation dans le temps et la documentation selon votre plan. Ces champs fourniront uniquement des informations explicatives pour votre équipe sur site.
Étendue

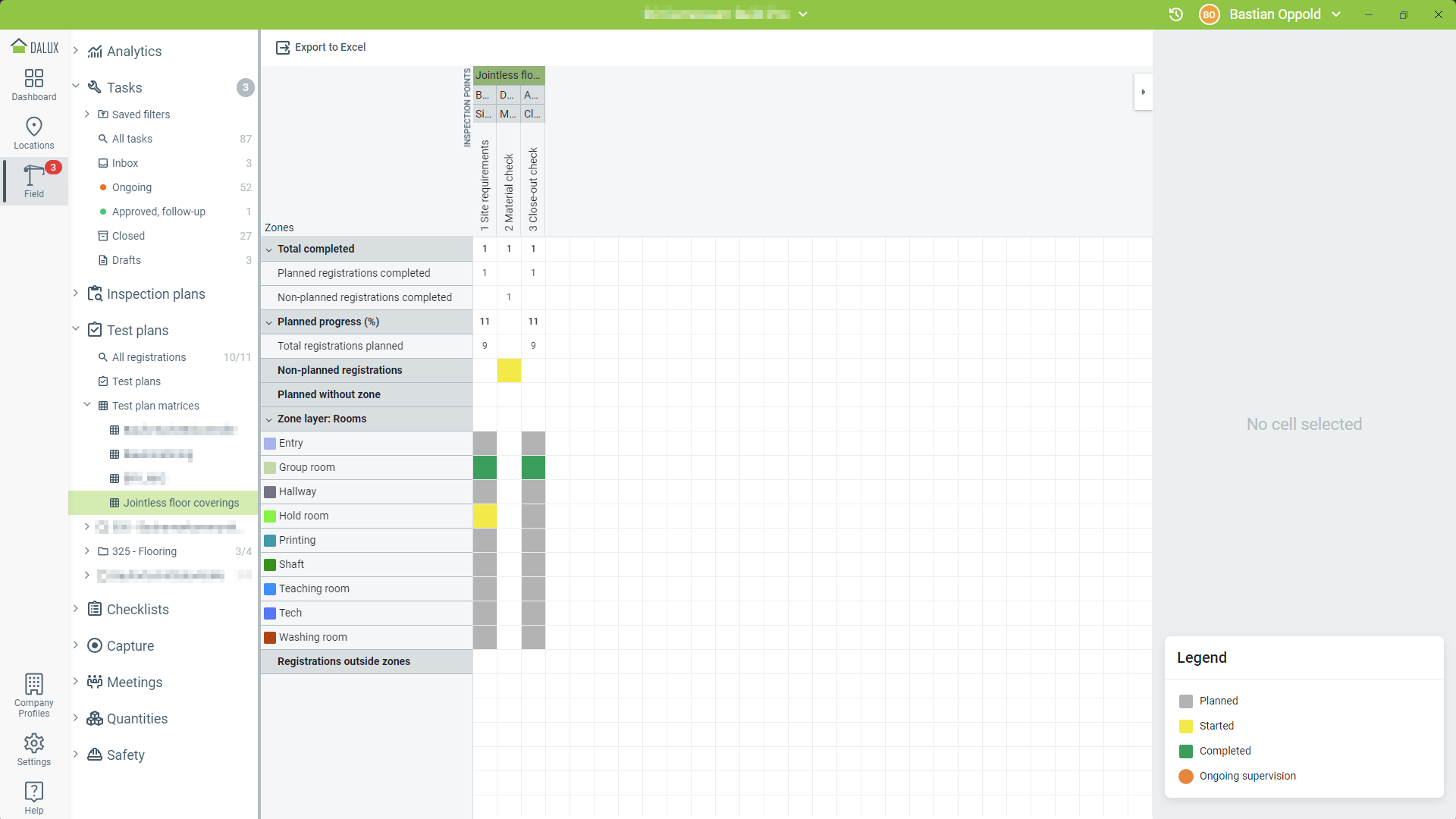

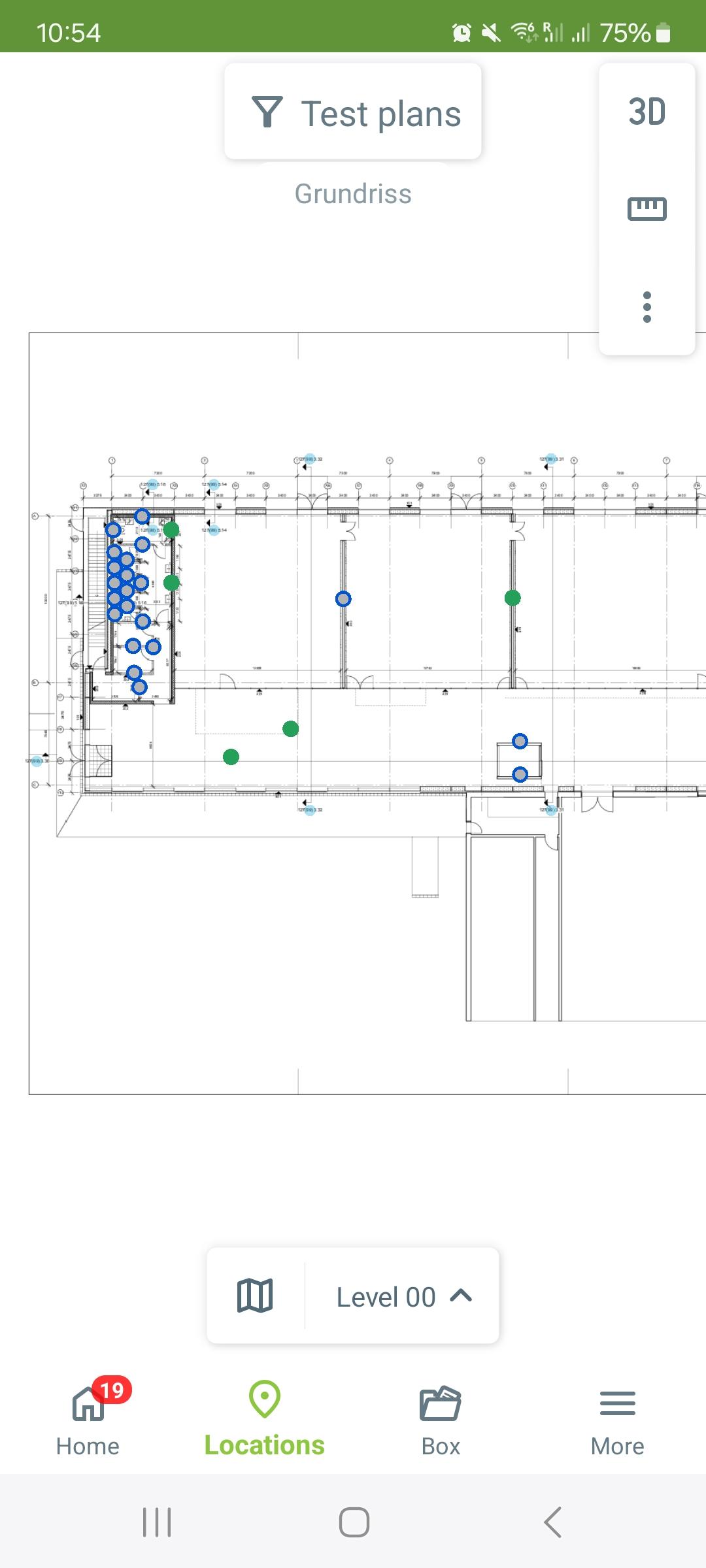

Définir où et combien d'inspections doivent être effectuées par point d'inspection. Que celles-ci soient faites par élément, dans des aires, ou sans positionnement, il est toujours judicieux de structurer votre projet en zones liées.
Ceci est par exemple fait par unité pour des bâtiments d'appartements et de bureaux, des hôpitaux ou des hôtels, cependant, d'autres types de bâtiments sont généralement également divisés en zones de construction qui peuvent être utilisées pour créer des zones.

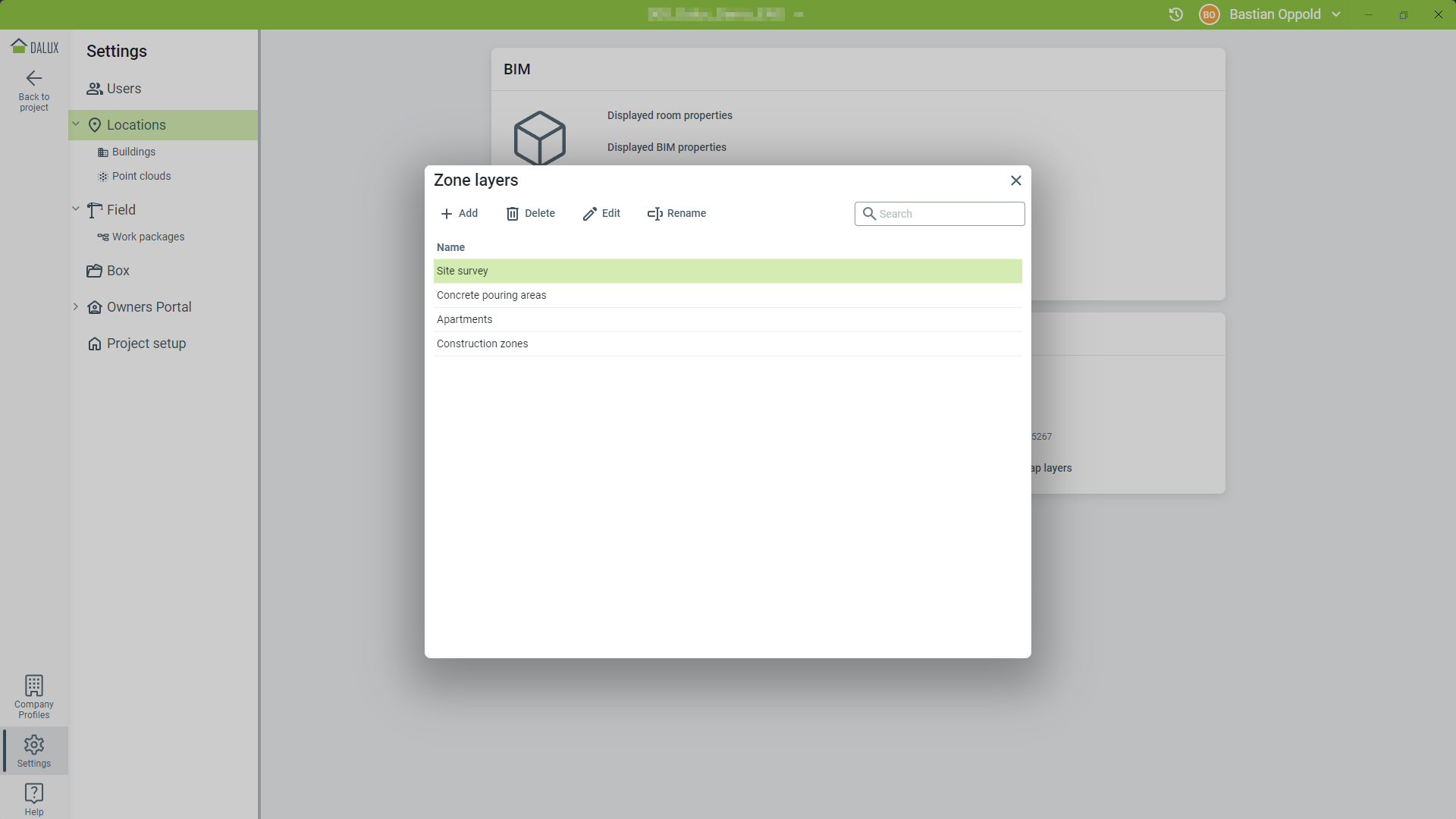

D'autres travaux, comme la construction de coque, l'installation de façades ou les installations de chantier sont souvent zonés indépendamment et doivent être configurés comme des couches de zones séparées. Vous pouvez en savoir plus à ce sujet ici : Zones et couches de zone.
Alors que pour les éléments techniques, les inspections sont réalisées par élément et donc l'étendue des vérifications est liée aux groupes d'objets 3D, d'autres inspections sont moins définies. Voici quelques exemples :
- Travail précédent : inspection effectuée une fois par zone avant de commencer le travail.
- Conditions du site : des inspections sont effectuées chaque fois avant de commencer le travail, soit une fois par jour, soit plusieurs fois par jour.
- Inspections de matériel : des inspections sont effectuées pour chaque livraison.
- Éléments mécaniques : des inspections sont effectuées pour chaque élément.
- Vérifications de système : des inspections sont effectuées pour chaque système fermé.
- Éléments à grande échelle, par ex. dalles en béton : plusieurs inspections sont effectuées par élément, de préférence à des emplacements prédéfinis (configurés sous forme de groupes d'objets 2D).

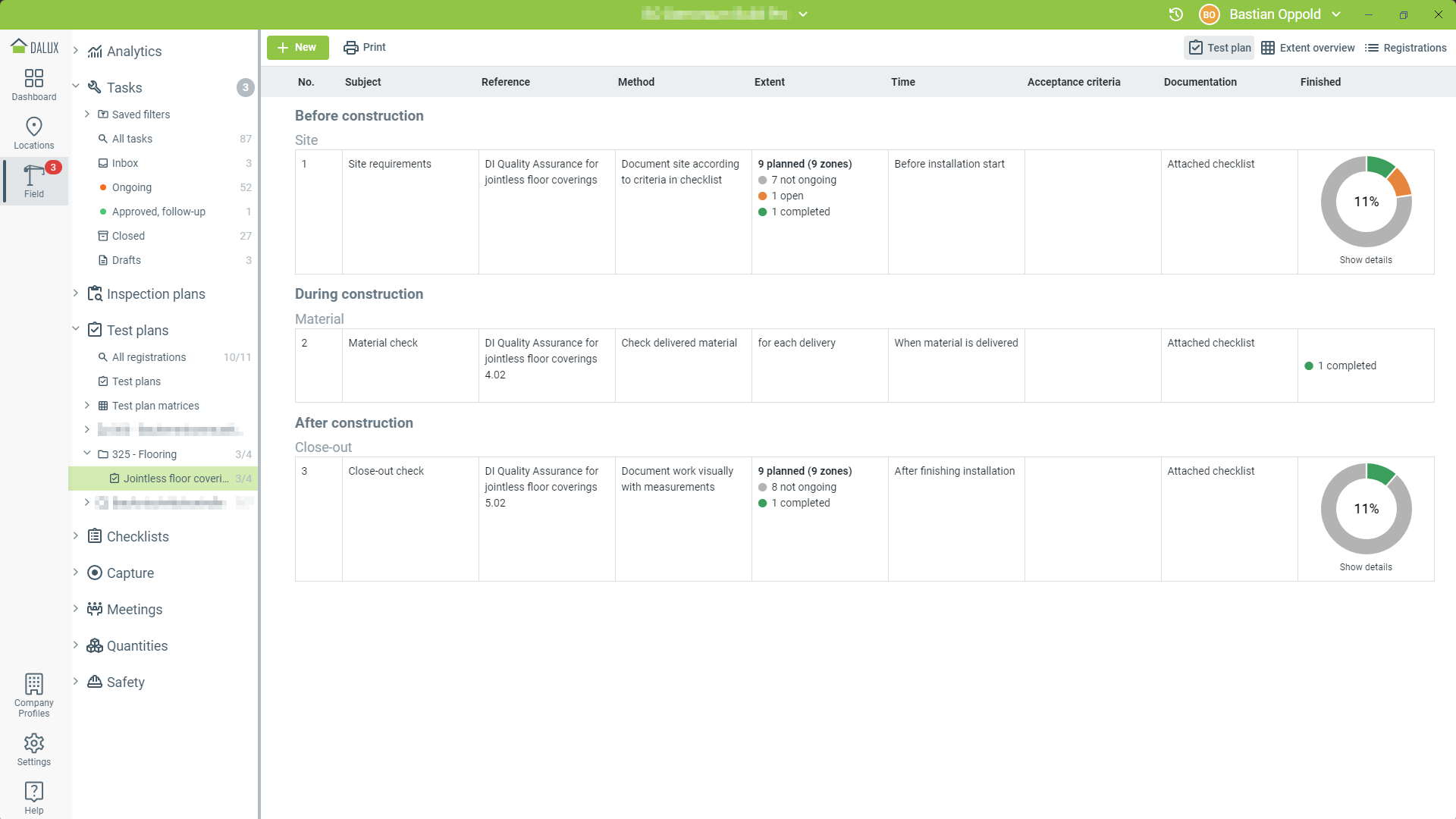

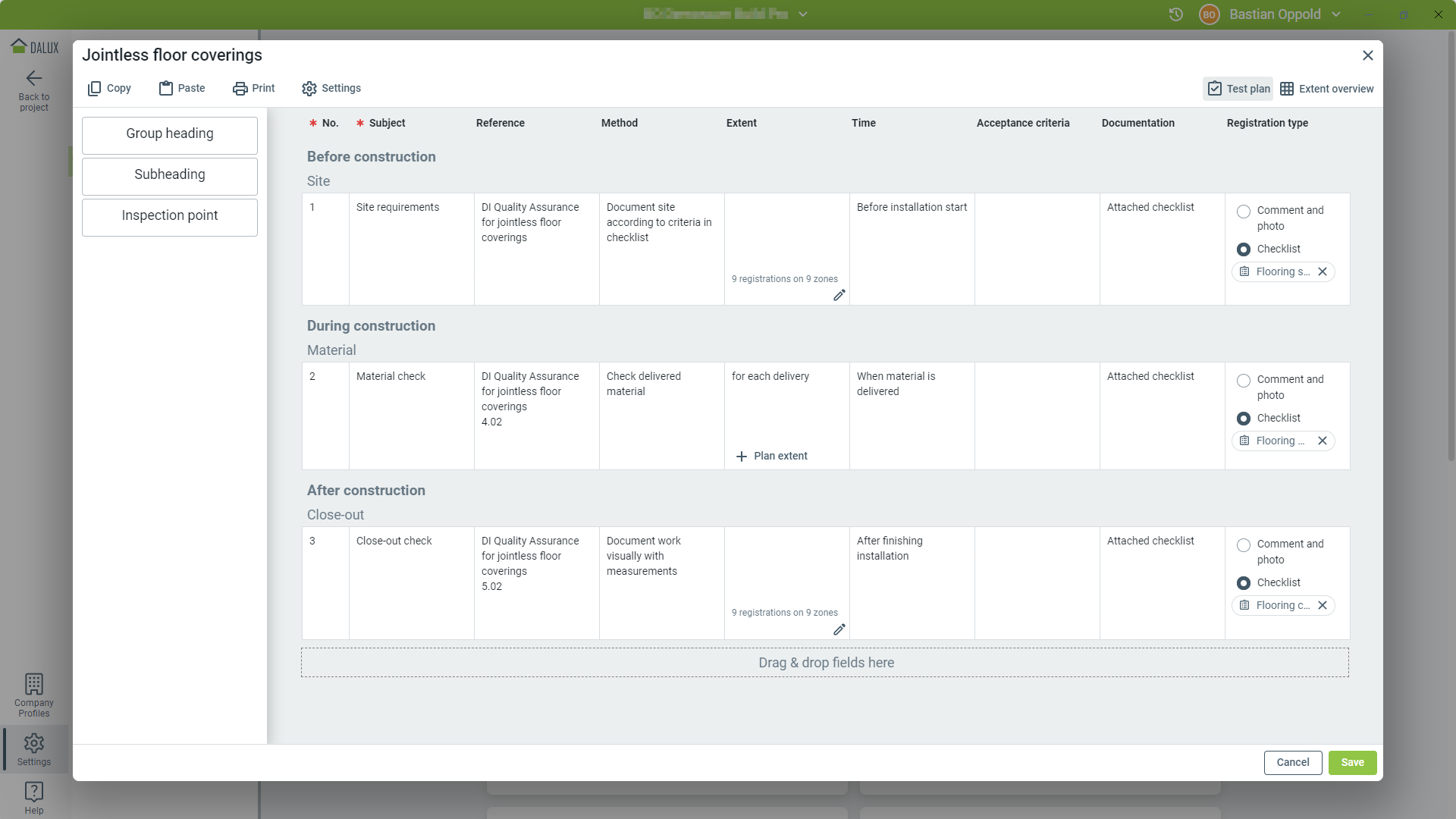

L'exemple suivant montre une mise en œuvre simple pour des revêtements de sol sans joint :
En savoir plus
Pour une explication détaillée sur la façon de configurer des plans de contrôle, lisez-en plus dans cet article : Comment configurer des plans de contrôle.
Si vous souhaitez en savoir plus sur la façon de configurer Dalux selon les meilleures pratiques, lisez cet article :
Groupes d'utilisateurs - bonne pratique
