Vaihe 2: Arvioi versiomuutokset ja hyväksy avoimet ongelmat

Eri revisioiden ja sidosryhmien välisen design-ongelmien hallinta toimii parhaiten selkeällä ja järjestelmällisellä prosessilla. Dalux Boxissa voit helposti seurata design-muutoksia, vastauksia ja ratkaisuja. Tämä auttaa sinua pysymään läpinäkyvänä, dokumentoimaan ratkaistut ongelmat ja saamaan luotettavan yleiskatsauksen työstä, joka kaipaa vielä huomiota koordinointiprosessin aikana.

Design-ongelman elinkaari

Dalux Boxissa design-ongelma etenee yleensä jäsennellyn elinkaaren mukaisesti:

  1. Design-päällikkö luo uusia tai tuo kommentteja ja välittää ne vastuulliselle suunnittelijalle
  2. Suunnittelija (arkkitehti / insinööri) tarkastaa ja vastaa suoraan kommentissa
  3. Design-päällikkö arvioi vastauksen
  4. Kommentti joko suljetaan tai viestintä jatkuu

Koko tämän elinkaaren ajan Dalux seuraa automaattisesti määräaikoja, vastauksia, muutoksia nimetyissä suunnittelijoissa, liitteitä ja muuta. Statukset pitävät kaikki ajan tasalla kunkin kommentin nykyisestä tilasta ja toimivat hyödyllisenä metadatana suodatusta varten.

Miten suunnittelijat vastaavat ongelmiin

Ymmärtämällä, miten design-tiimit työskentelevät kommenttien kanssa, voit luoda tehokkaita kommentteja, tarkastaa vastauksia ja arvioida, voidaanko ongelmat sulkea. Kun suunnittelijat saavat tehtäviä, he yleensä:

  1. Tarkasta ongelma kontekstissa (2D tai 3D)
  2. Päivitä designiaan tarvittaessa
  3. Lähetä päivitetyt tiedostot tai selvennys
  4. Anna vastaus, jossa selitetään muutos tai päätös

Arvioi ja hyväksy ongelmat

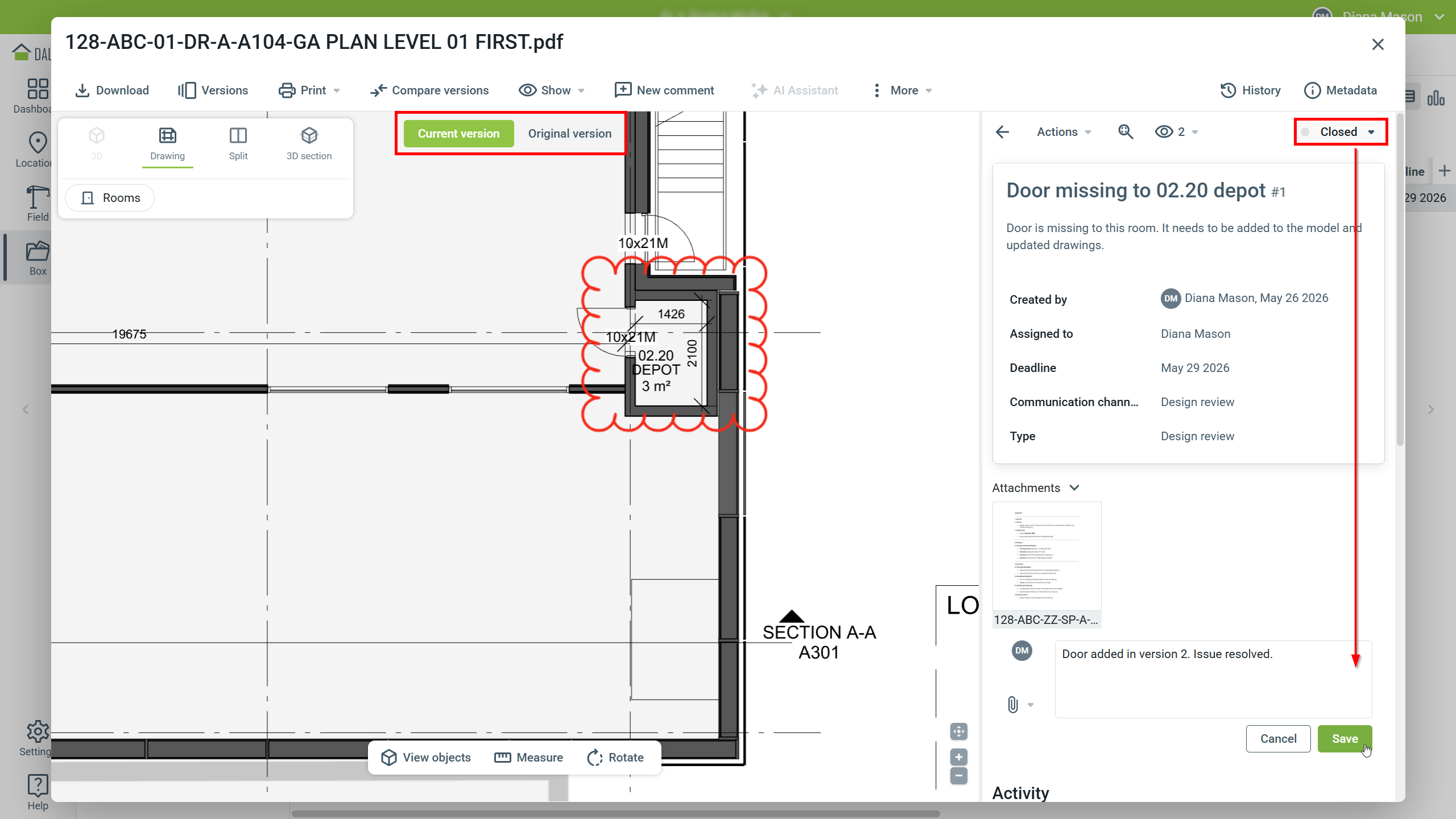

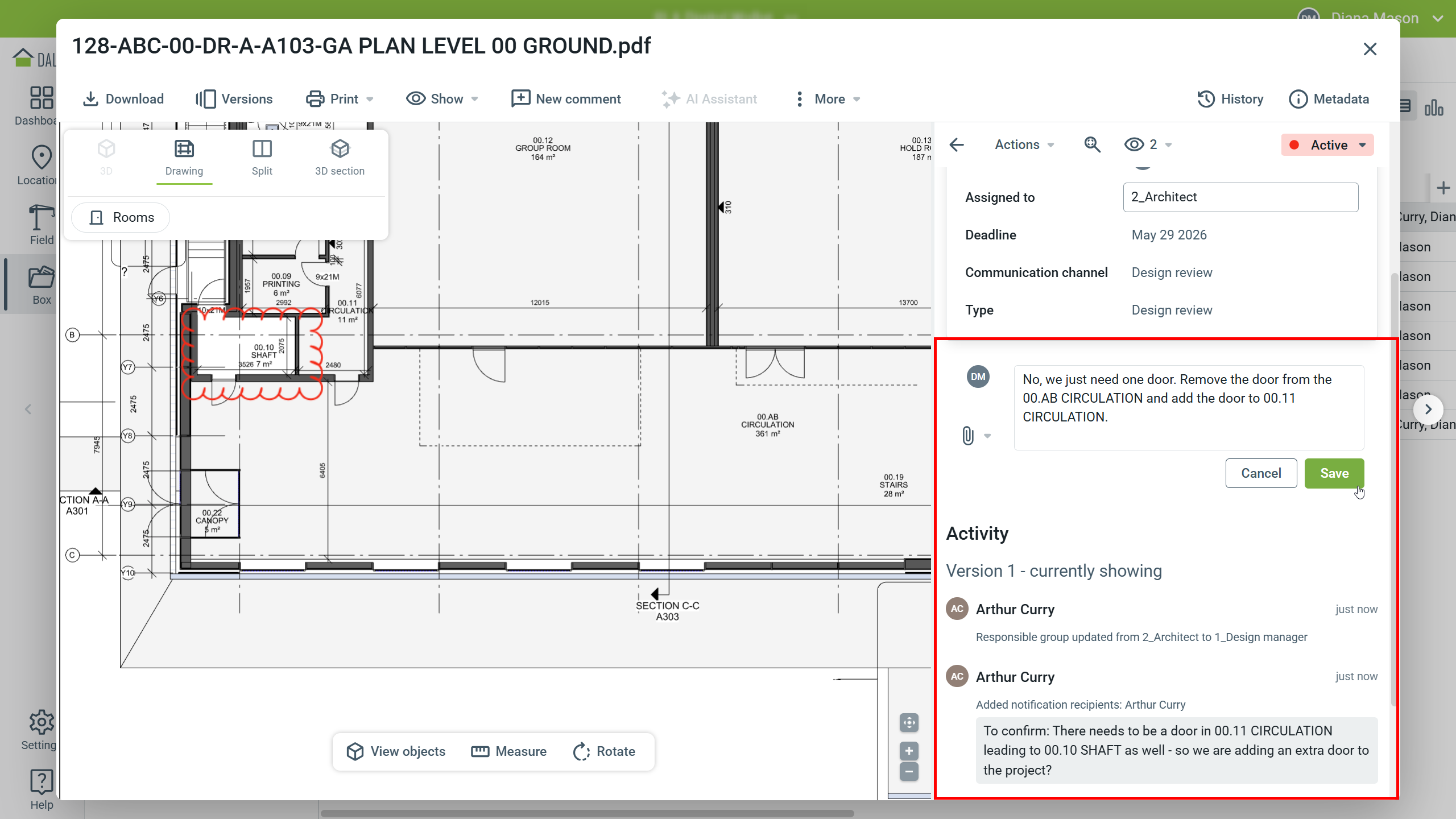

Koska kaikki viestintä on kirjattu kommenttiin, näet suunnittelijoiden vastaukset milloin tahansa. Dalux Boxin versionhallinta pitää kommentin yhdistettynä samaan tiedostoon, vaikka uusia versioita ladataan. Vaihda alkuperäisen version ja piirustuksen nykyisen version välillä vertaillaksesi, miten kommentti näkyy eri revisioissa.

Kun olet saanut vastauksen, arvioi, onko ongelma ratkaistu, vastaako päivitetty design odotuksia ja tarvitaanko lisäselvennystä. Tämän tarkastuksen perusteella hyväksy ja sulje ongelma tai lähetä se takaisin lisätoimenpiteitä varten.

Ongelmien sulkeminen on vaihe, joka jää tiimeiltä usein huomaamatta. Kun ongelmat jäävät avoimiksi, on vaikea määrittää, ovatko ne edelleen aktiivisia, tiimit menettävät näkyvyyden siihen, mikä on ratkaistu, ja koordinoinnin yhteenvedot muuttuvat epäluotettaviksi.

Hyvät käytännöt design-koordinointiin

Vertaa uusia versioita vastauksia tarkastellessa
Varmista design-muutokset vertaamalla piirustus- tai malliversioita ennen ongelmien hyväksymistä ja sulkemista.

Päivitä kommentin status
Pidä ongelman status ajan tasalla, jotta se vastaa ongelman nykyistä tilaa, ja sulje kommentit, kun ne on ratkaistu. Tämä antaa sinulle hallinnan koko designin statuksesta ja siitä, mitä on tehtävä, jotta se voidaan hyväksyä rakentamista varten.

Lisää muistiinpanoja kommentteja käsiteltäessä
Suljitpa kommentin tai vaihdat vastuuhenkilöä – lisää aina muistiinpano, jotta voit tarkistaa revisiot myöhemmin kommenttihistoriasta ja jotta voit informoida projektitiimiä päätöksistäsi.

Lue lisää

Suosittelemme seuraamaan vaiheittaisia artikkeleita ennen kuin syvennyt ominaisuuksiin, mutta jos haluat lukea tarkemmin siitä, miten kommentteja käytetään, lue nämä artikkelit:



Kun sinulla on vankka ymmärrys siitä, miten arvioida design-vastauksia ja sulkea ongelmat, sinun tulee siirtyä seuraavaan vaiheeseen, joka käsittelee, kuinka julkaistu design viedään rakentamiseen.

Oliko tämä artikkeli hyödyllinen?

Enemmän lähteitä

  • Dalux Akatemia

    Vahvista ammatillista kehitystäsi e-oppimisalustallamme. Koe räätälöity koulutus, joka on suunniteltu vastaamaan erityistä rooliasi rakennusalalla

  • Webinaarit ja ennakkonäytöt

    Pidämme säännöllisesti tuotteen ennakkonäytöksiä ja verkkokoulutuksia aloittelijoille ja edistyneille käyttäjille eri aiheista.

  • Videot

    Selaa video-oppaitamme, julkaisutiedotteiden videoita ja enemmän Vimeossa.

  • LinkedIn

    Seuraa meitä LinkedInissä
