Ehitusjuhina pead planeerima protsessid, mis tagavad, et ehitus vastab projekti oodatud kvaliteedile.
Selle tagamiseks aitab Dalux sul määratleda ulatuse ja kvaliteedikontrollide kriteeriumid. Nii saad objektil selge ülevaate tehtud töö kvaliteedist ja staatusest.
Kvaliteedi tagamise plaan praktikas
Eduka rakendamise korral saad ehitusjuhina ülevaate kogu dokumentatsioonist ja kõigi kvaliteedi tagamise protsesside valmidusastmest kas loendivaates, rõngasdiagrammidena või maatriksis. See võimaldab võrrelda praegust staatust planeeritud ajakavaga ning tagada, et objektil tehtav töö oleks nõuetekohaselt tehtud ja dokumenteeritud.
Kvaliteedi tagamine objektimeeskondadele
Sinu töövõtjad saavad dokumenteerida kogu oma töö enne ehitus- või paigaldustööde tegemist, selle ajal ja pärast tööde lõpetamist.
See võimaldab sul hoida ülevaadet kõigist ehitusobjekti protsessidest ning kontrollida, kas töö ja dokumentatsioon vastavad oodatud kvaliteedile.
Samal ajal saavad sinu töövõtjad hõlpsasti kasutatava plaani oma tegemata ja tehtud kvaliteedikontrollide jaoks.
Soovitatav rakendamine

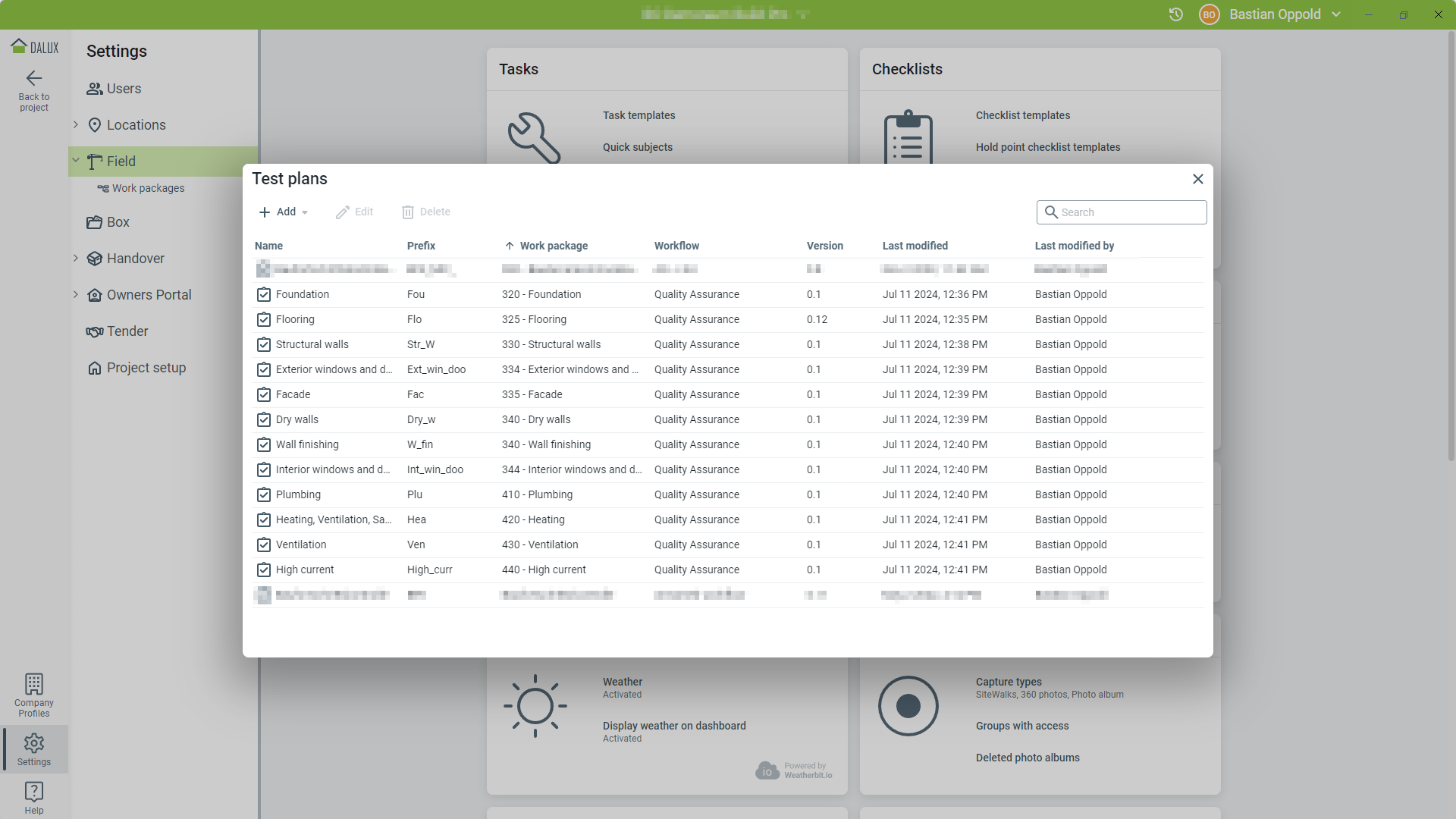

Kvaliteedi tagamise protsesside rakendamiseks seadista iga projekti eriala jaoks katseplaan. See võimaldab määrata oodatud kvaliteedidokumentatsiooni töövõtjatele, kes selle eest vastutavad. Tööpakette saad kasutada juhisena ning need tuleks seadistada meie parima praktika järgi: Tööpaketid ja töövood – parim praktika.
Jaga teostusetappideks

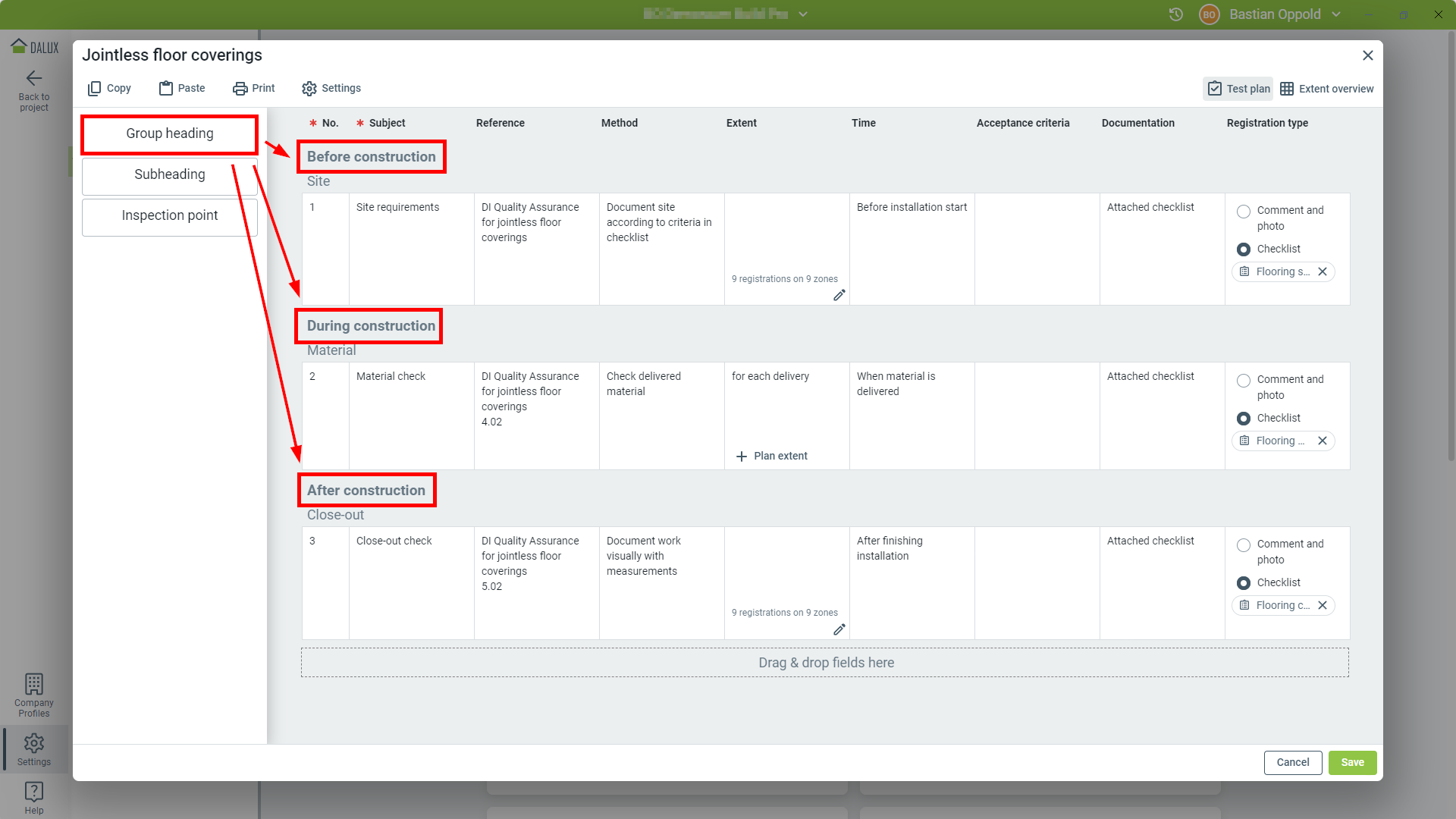

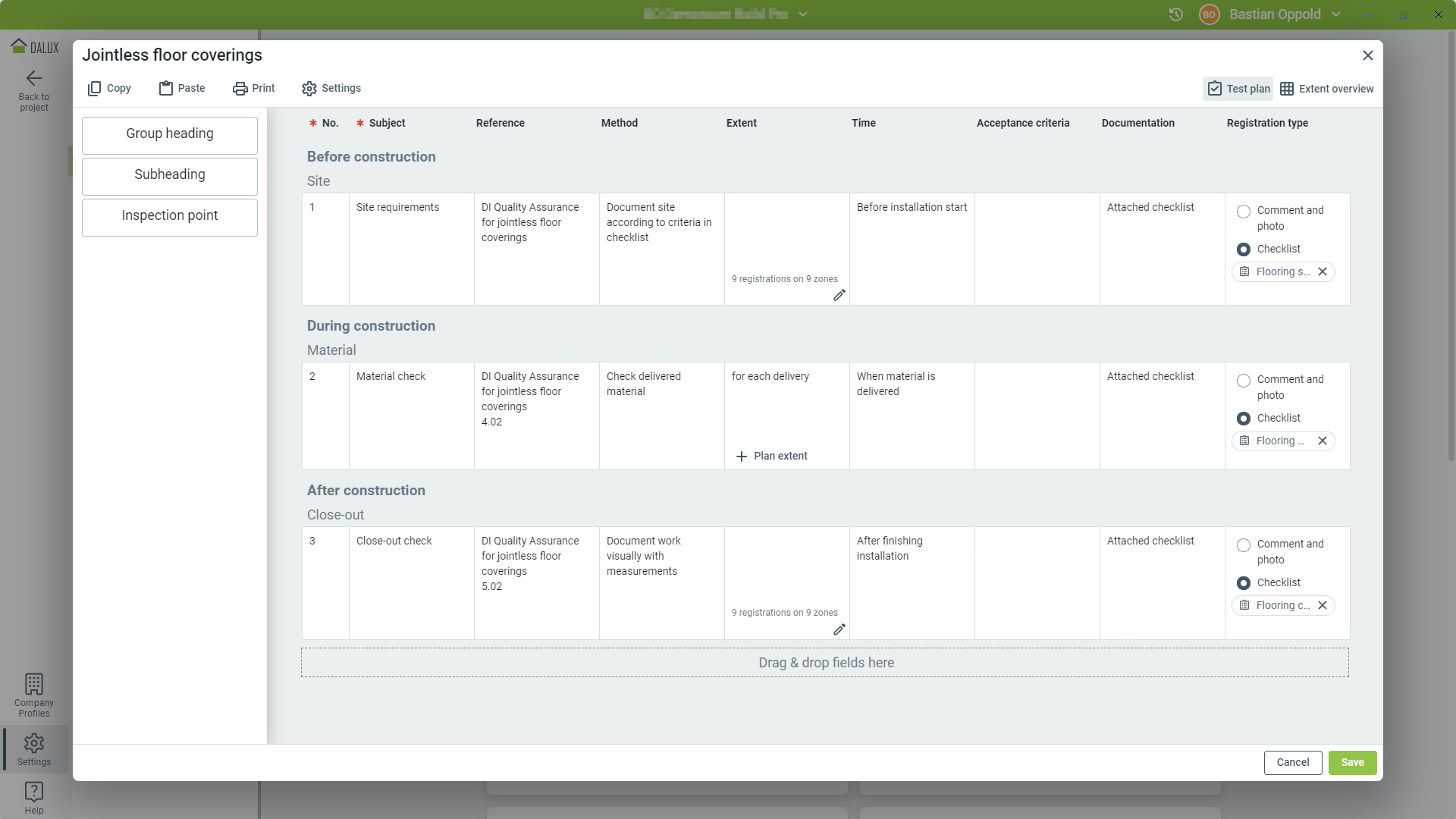

Iga katseplaani puhul soovitame kasutada pealkirju, et jagada see kolmeks etapiks. Töövõtjad peaksid tegema järgmist:
- Enne ehitust: dokumenteerima ala, kus nad töötavad, et jäädvustada, kas eelmiste töövõtjate töö ja objekti tingimused võimaldavad nende tööd teha
- Ehituse ajal: dokumenteerima oma töö selle tegemise ajal, eriti kui osa tööst kaetakse hiljem kinni
- Pärast ehitust: dokumenteerima oma töö lõpptulemuse enne selle üleandmist järgmisele meeskonnale
Määra kontrollpunktid
Kasuta alapealkirju ja kontrollpunkte, et jagada kvaliteedi tagamise protsess elementideks või kvaliteedinõueteks, mis tuleb dokumenteerida, ning konkreetseteks katseteks, mis tuleb teha ja registreerida.

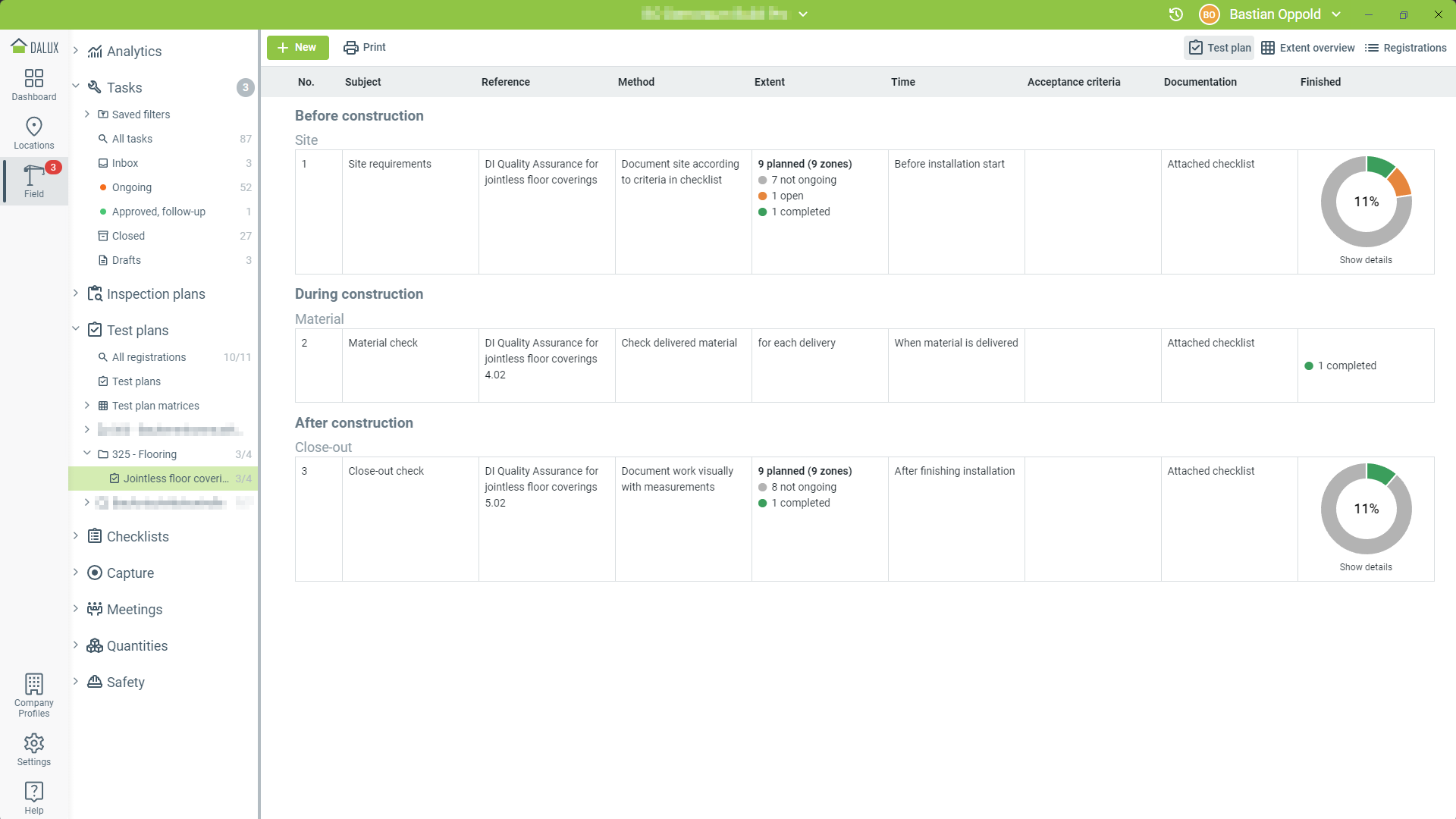

Määra teema, viide, meetod, aeg, vastuvõtukriteeriumid ja dokumentatsioon vastavalt oma plaanile. Need väljad annavad sinu objektimeeskonnale ainult selgitavat teavet.
Ulatus

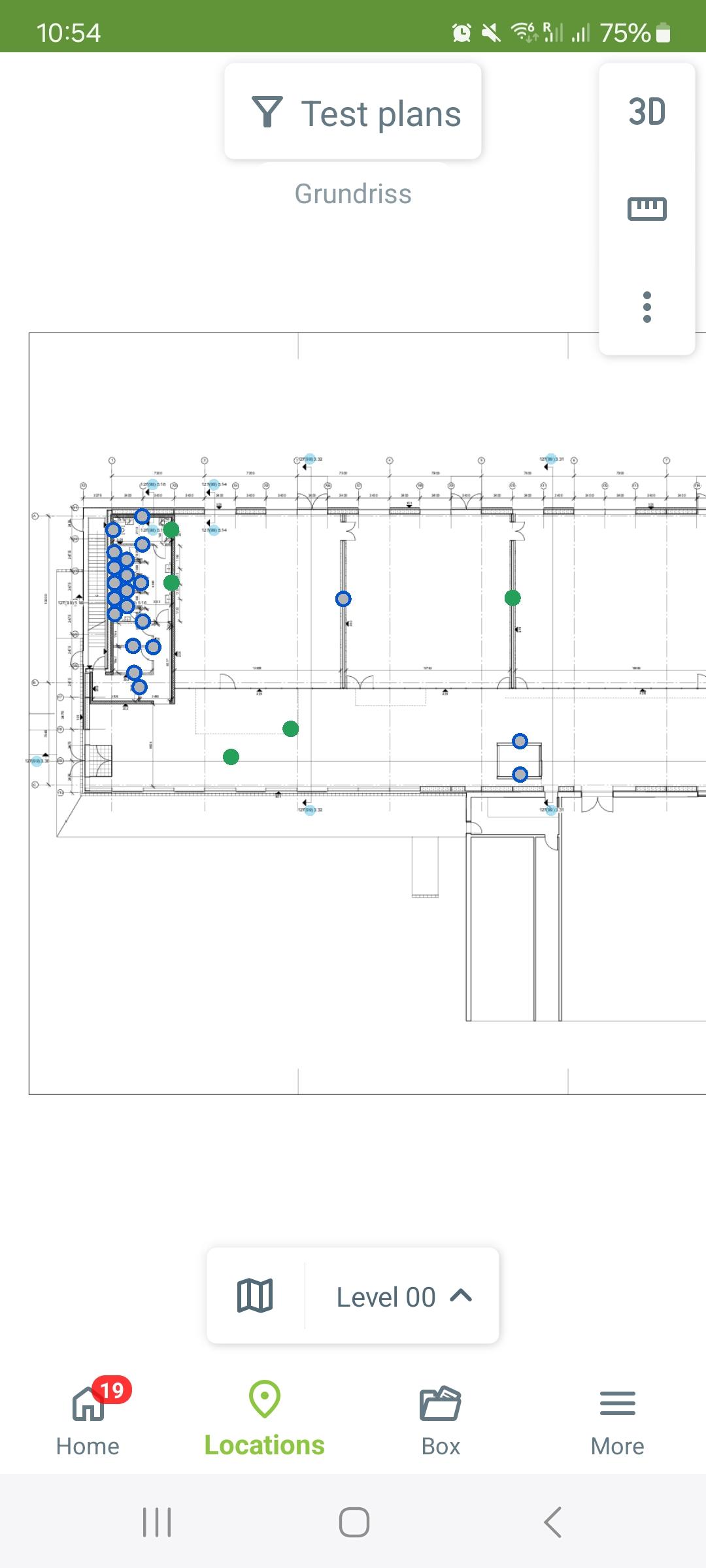

Määra, kus ja mitu kontrolli tuleb iga kontrollpunkti kohta teha. Olenemata sellest, kas neid tehakse elemendi kaupa, alade kaupa või ilma paigutuseta, on alati mõistlik struktureerida projekt seotud tsoonideks.
Näiteks korter- ja büroohoonete, haiglate või hotellide puhul tehakse seda üksuse kaupa, kuid ka muud hoonetüübid jagatakse tavaliselt ehitusaladeks, mida saab kasutada tsoonide loomiseks.

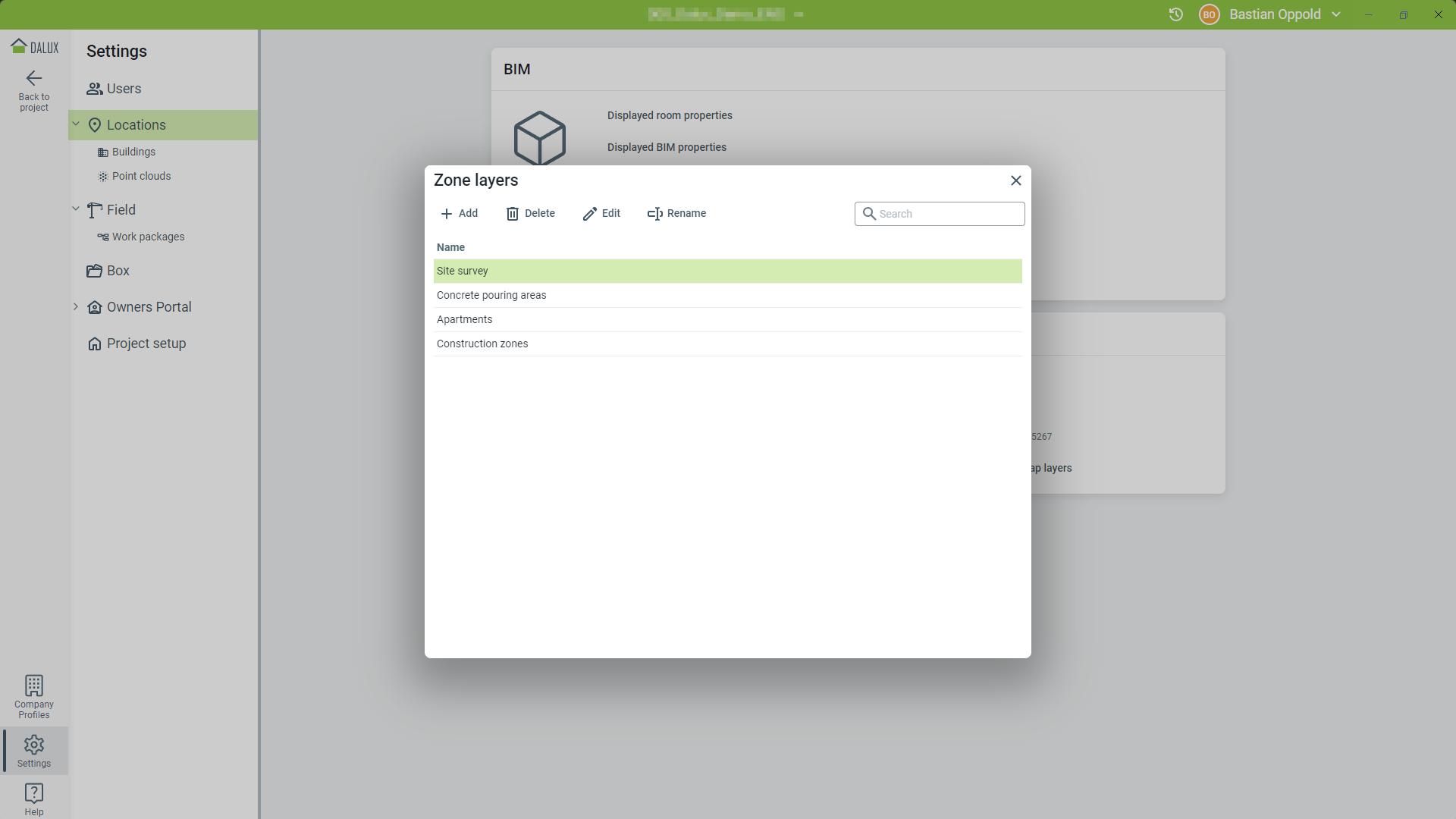

Muud tööd, näiteks karkassiehitus, fassaadi paigaldus või objektirajatised, tsoneeritakse sageli eraldi ja need tuleks seadistada eraldi tsoonikihtidena. Lisateavet saad lugeda siit: Tsoonid ja tsoonikihid.
Tehniliste elementide puhul tehakse kontrolle elemendi kaupa ning kontrollide ulatus on seega seotud 3D-objektirühmadega. Muud kontrollid on vähem määratletud. Siin on mõned näited:
- Varasem töö: kontroll tehakse üks kord ala kohta enne töö alustamist.
- Objekti tingimused: kontrollid tehakse iga kord enne töö alustamist, kas üks kord päevas või mitu korda päeva jooksul.
- Materjalikontrollid: kontrollid tehakse iga tarne kohta.
- Mehaanilised elemendid: kontrollid tehakse iga elemendi kohta.
- Süsteemikontrollid: kontrollid tehakse iga suletud süsteemi kohta.
- Suuremahulised elemendid, näiteks betoonplaadid: ühe elemendi kohta tehakse mitu kontrolli, eelistatavalt eelmääratud asukohtades, mis on seadistatud 2D-objektirühmadena.
Järgmine näide näitab vuugivabade põrandakatete lihtsat rakendust.
Lisateave
Katseplaanide seadistamise üksikasjaliku selgituse leiad sellest artiklist: Katseplaanide seadistamine.
Kui soovid rohkem teada, kuidas Daluxit parimate praktikate järgi seadistada, loe neid artikleid:
Kasutajarühmad – parim praktika
