Pruebas de equipos para la puesta en servicio

Introducción

Como responsable de calidad que supervisa la puesta en servicio, es responsable de asegurarse de que las instalaciones mecánicas superen las pruebas requeridas antes del Handover del proyecto. Pero coordinar las pruebas entre contratistas, ingenieros y expertos externos es difícil de gestionar únicamente con correos electrónicos y protocolos en papel. Con Dalux, puede planificar, realizar el seguimiento y dar seguimiento a las pruebas de equipos vinculadas directamente a cada objeto BIM. Esto garantiza que no se pierda nada y que cada resultado quede documentado con un rastro de auditoría completo.

El desafío

Antes del Handover del proyecto, las instalaciones mecánicas se someten a pruebas por etapas para confirmar que cumplen los requisitos contractuales, de seguros y de garantía, así como las normas y los códigos de construcción locales. Estas pruebas las realizan contratistas, ingenieros y expertos externos. Los sistemas regulados, como las alarmas contra incendios o los rociadores, a menudo requieren que esté presente una autoridad competente, una aseguradora o una autoridad independiente de puesta en servicio para aprobar los resultados de las pruebas.

Sin un sistema compartido, es difícil para un responsable de calidad supervisar la puesta en servicio, coordinar las pruebas y realizar el seguimiento de lo que está pendiente. Los protocolos de prueba en papel que no están conectados con los propios equipos dificultan encontrar posteriormente la documentación. Las pruebas fallidas deben resolverse antes de repetirlas, y gestionar ese proceso para cientos o miles de elementos únicamente mediante correo electrónico y teléfono es casi imposible.

Cómo lo resuelve Dalux

En Dalux, puede configurar inspecciones para cada equipo y enlazar directamente con él todas las pruebas y sus protocolos. Esto se realiza de acuerdo con metodologías reconocidas de puesta en servicio, como la directriz 0/1 de ASHRAE o el código de puesta en servicio de CIBSE. Cada protocolo se puede estandarizar para un tipo de prueba específico y reutilizarse en distintos proyectos para realizar pruebas y documentarlas de forma coherente en toda su cartera.

Si una prueba falla o se detecta un problema, se asigna directamente una tarea al contratista responsable, que recibe una notificación inmediata. Cuando una prueba requiere la presencia o la aprobación de terceros, puede añadir su firma como requisito al protocolo de prueba, de modo que su aprobación quede capturada junto al resultado de la prueba. Recibe una notificación cuando se resuelve un problema, para que pueda programar la repetición de la prueba.

Con una revisión clara por cada plan de inspección, o de todos los planes en una matriz, siempre conoce el estado y el progreso de las pruebas de equipos en todo su proyecto de construcción.

El resultado

Con Dalux obtiene:

  • Pruebas de equipos organizadas: las pruebas de equipos se planifican y estructuran por elemento, según prácticas reconocidas de puesta en servicio.
  • Rastros de auditoría completos: cada prueba, incluida la presencia y la aprobación de terceros cuando sea necesario, queda documentada y es trazable.
  • Tareas pendientes trazables: las pruebas fallidas generan tareas con responsabilidades claras para facilitar las correcciones.

Configure las pruebas de equipos en su proyecto

Los planes de inspección de Dalux son ideales para configurar las pruebas de equipos en todo el proyecto. Cada plan de inspección debe incluir todas las pruebas de equipos de un paquete de puesta en servicio, por ejemplo, alarmas contra incendios, sistemas de rociadores, ventilación o suministro eléctrico. Normalmente determina quién dirigirá y ejecutará la puesta en servicio de cada paquete y quién presenciará o aprobará pruebas específicas. Esto puede incluir una autoridad competente o una autoridad independiente de puesta en servicio.

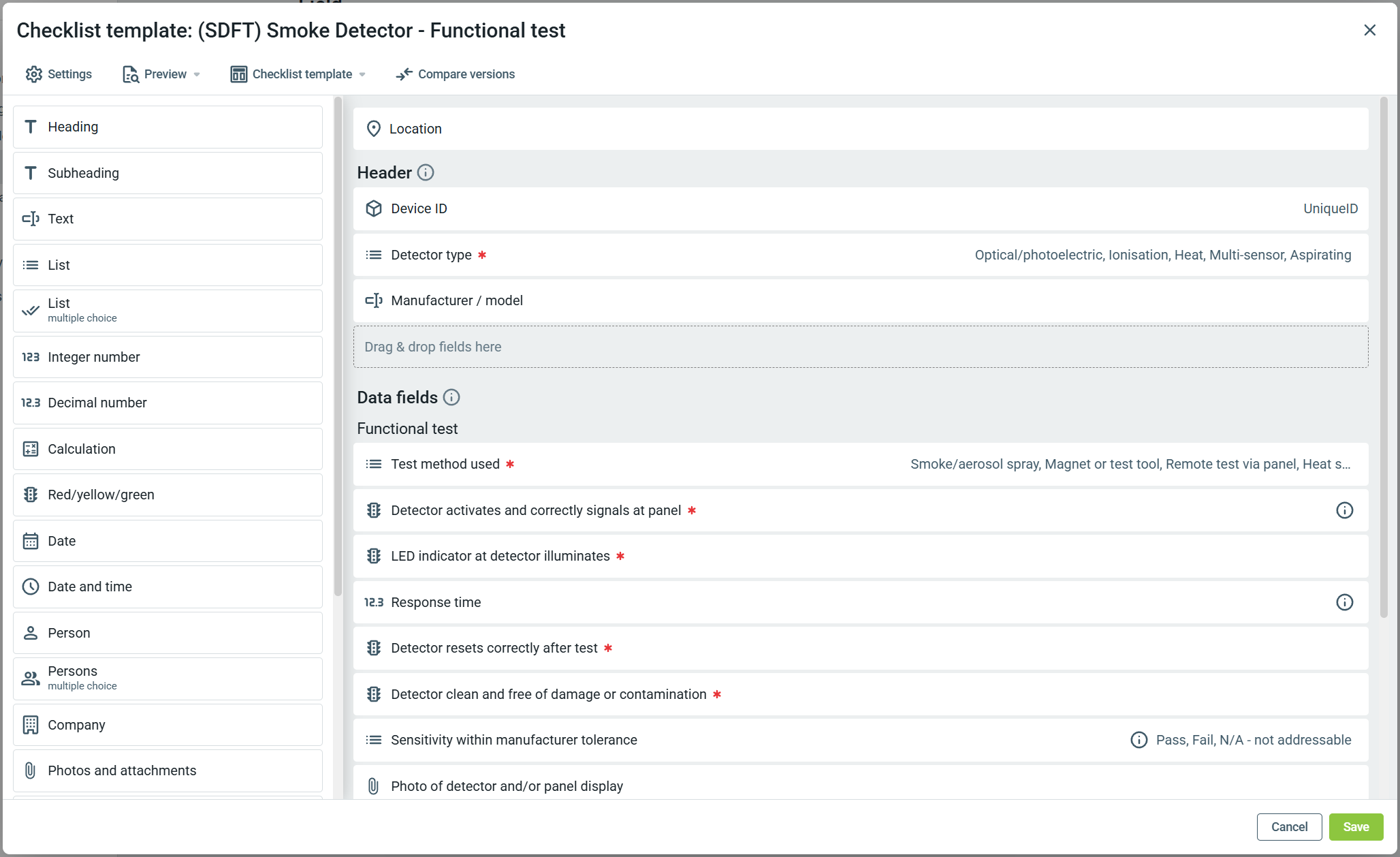

Puede configurar plantillas de formularios para cada tipo de protocolo de prueba, de modo que las pruebas y su documentación sean coherentes. Comparta estos formularios con sus otros proyectos de Dalux para establecer procesos coherentes en toda su cartera.

Para cada tipo de equipo, cree un grupo de objetos 3D. Los grupos de objetos 3D se basan en parámetros BIM y le permiten planificar pruebas para todos los elementos coincidentes a la vez.

Puede crear una nueva capa de zona y estructurar su proyecto de construcción en zonas individuales. Las zonas le permiten controlar la coordinación de las pruebas y son necesarias para los planes de inspección.

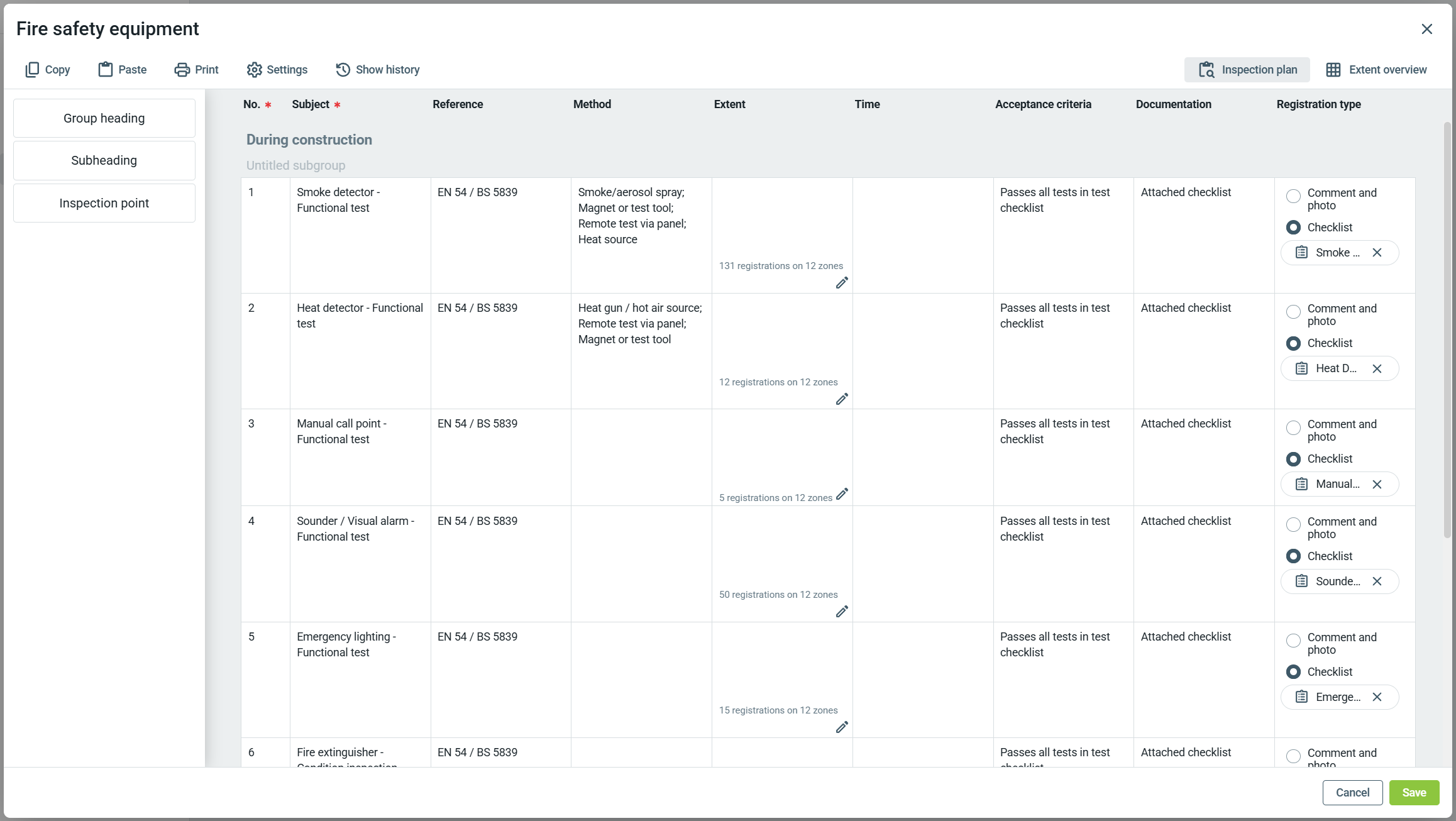

Estructure las pruebas del plan de inspección en su orden lógico. La revisión de la matriz se basa en este orden y le ofrece una imagen clara de su posición en el proceso de pruebas.

Cada prueba puede incluir el método y los criterios de aceptación para determinar cuándo se considera satisfactoria. Puede enlazar sus plantillas de formularios con pruebas individuales.

Cada plan de inspección debe enlazarse a un flujo de trabajo que defina quién realiza las pruebas y quién es responsable de las correcciones si una prueba falla. Como responsable de calidad que supervisa la puesta en servicio, puede mantener al menos permisos de vista en todos estos planes de inspección para poder ver el progreso.

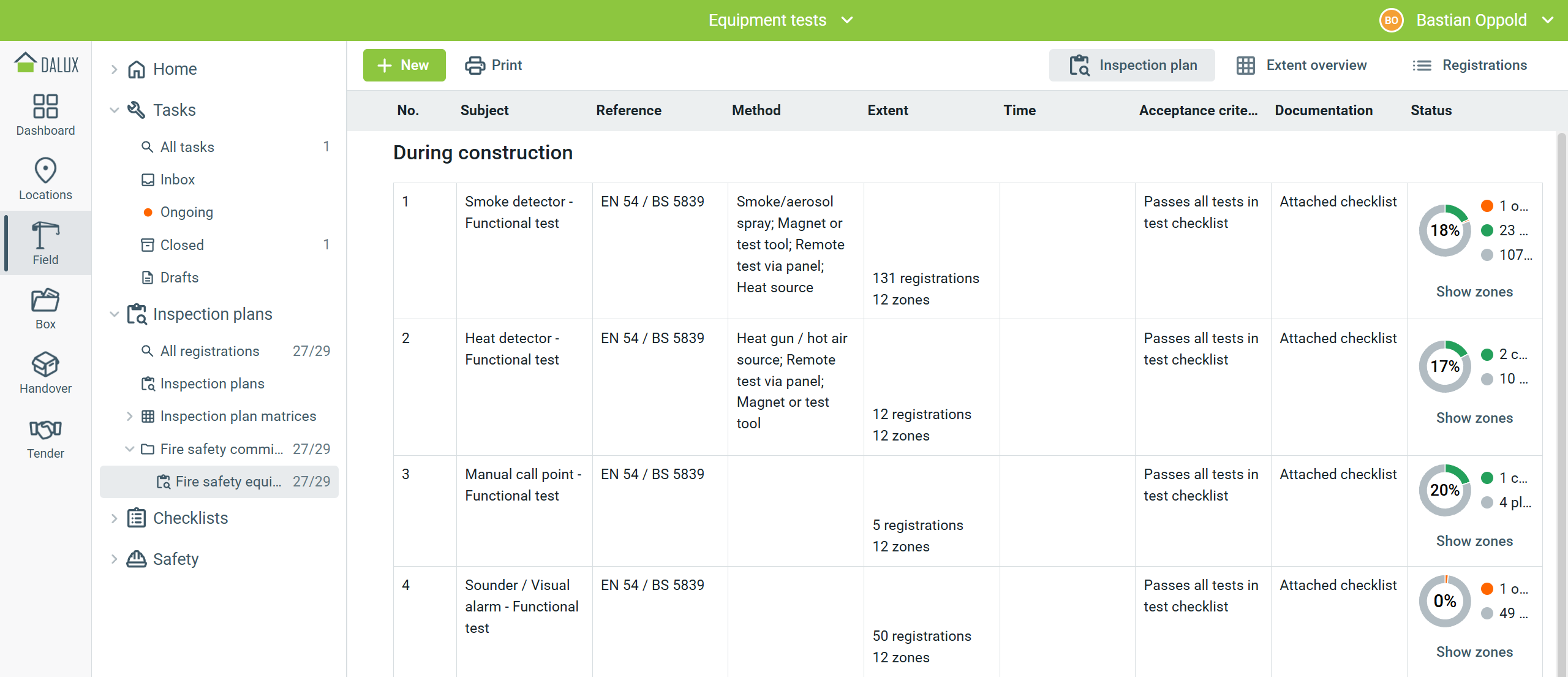

Puede crear una matriz de las pruebas de equipos que incluya todas las pruebas y zonas. Esto proporciona una revisión central del estado de las pruebas en cada zona de construcción, las tareas en proceso derivadas de las pruebas y los equipos que han superado las pruebas y están listos para la documentación del Handover.

Revisión completa de las pruebas de equipos

Configurar las pruebas de equipos de esta manera proporciona una vista completa de todas las pruebas y tareas relacionadas durante todo el proceso de puesta en servicio. Estas están vinculadas directamente a cada objeto BIM y documentadas con un rastro de auditoría completo para cada elemento, incluida la aprobación de terceros cuando sea necesario.

Con Dalux, obtiene pruebas de equipos organizadas.

  • Pruebas de equipos organizadas: todas las pruebas están vinculadas a sus objetos BIM, por lo que nunca pierde tiempo buscando la documentación correcta.
  • Rastros de auditoría completos: la presencia o aprobación de terceros, cuando sea necesario, queda capturada en el registro de la prueba junto al resultado.
  • Tareas pendientes trazables: cada prueba fallida está conectada a una tarea con responsabilidades claras y se realiza su seguimiento del mismo modo que cualquier otra tarea pendiente, incluidas las programadas después del Handover debido a condiciones estacionales.

Leer más

Si desea obtener más información sobre el uso de los planes de inspección, lea estos artículos:

¿Fue útil este artículo?

Más recursos

  • Dalux Academy

    Transforma tu desarrollo profesional con nuestra plataforma de e-learning. Experimenta una educación personalizada diseñada para coincidir con tu perfil específico en construcción

  • Webinars y avances

    Realizamos avances de productos y sesiones de capacitación en línea de manera regular para usuarios principiantes y avanzados sobre varios temas.

  • Videos

    Explora nuestros tutoriales en video, videos de lanzamientos, y más en Vimeo.

  • LinkedIn

    Síguenos en LinkedIn
