Plan de control de calidad

Como responsable de construcción, necesitas planificar los procesos para asegurar que la construcción cumpla con la calidad esperada del proyecto.
Para asegurar esto, Dalux te ayuda a definir la extensión y criterios de los controles de calidad. Como resultado, tienes una revisión clara de la calidad entregada y el estado en obra.

Plan de control de calidad en acción

Con una implementación exitosa, tú, como responsable de construcción, puedes obtener una revisión de toda la documentación y el estado de finalización de todos tus procesos de control de calidad, ya sea en vista de lista, como gráficas de anillos, o en una matriz. Esto te permite comparar el estado actual con tu cronograma planificado y asegurar que el trabajo en obra se ejecute y documente correctamente.

Control de calidad para los equipos en obra

Tus contratistas pueden documentar todo su trabajo antes, durante y después de terminar la construcción/instalación de su trabajo.

Esto te permite mantener una revisión de todos los procesos en obra y verificar si su trabajo y documentación coinciden con la calidad esperada.

Al mismo tiempo, tus contratistas obtienen un plan fácil de usar para sus controles de calidad pendientes y completados.

Implementación recomendada

Para implementar tus procesos de control de calidad, configura un plan de control de calidad para cada operación de tu proyecto. Esto te permite asignar la documentación de calidad esperada a los contratistas responsables de ella. Puedes usar tus paquetes de trabajo como orientación, que deben configurarse de acuerdo con nuestra práctica recomendable: Paquetes de trabajo y flujos de trabajo - práctica recomendable.

Dividir en fases de ejecución

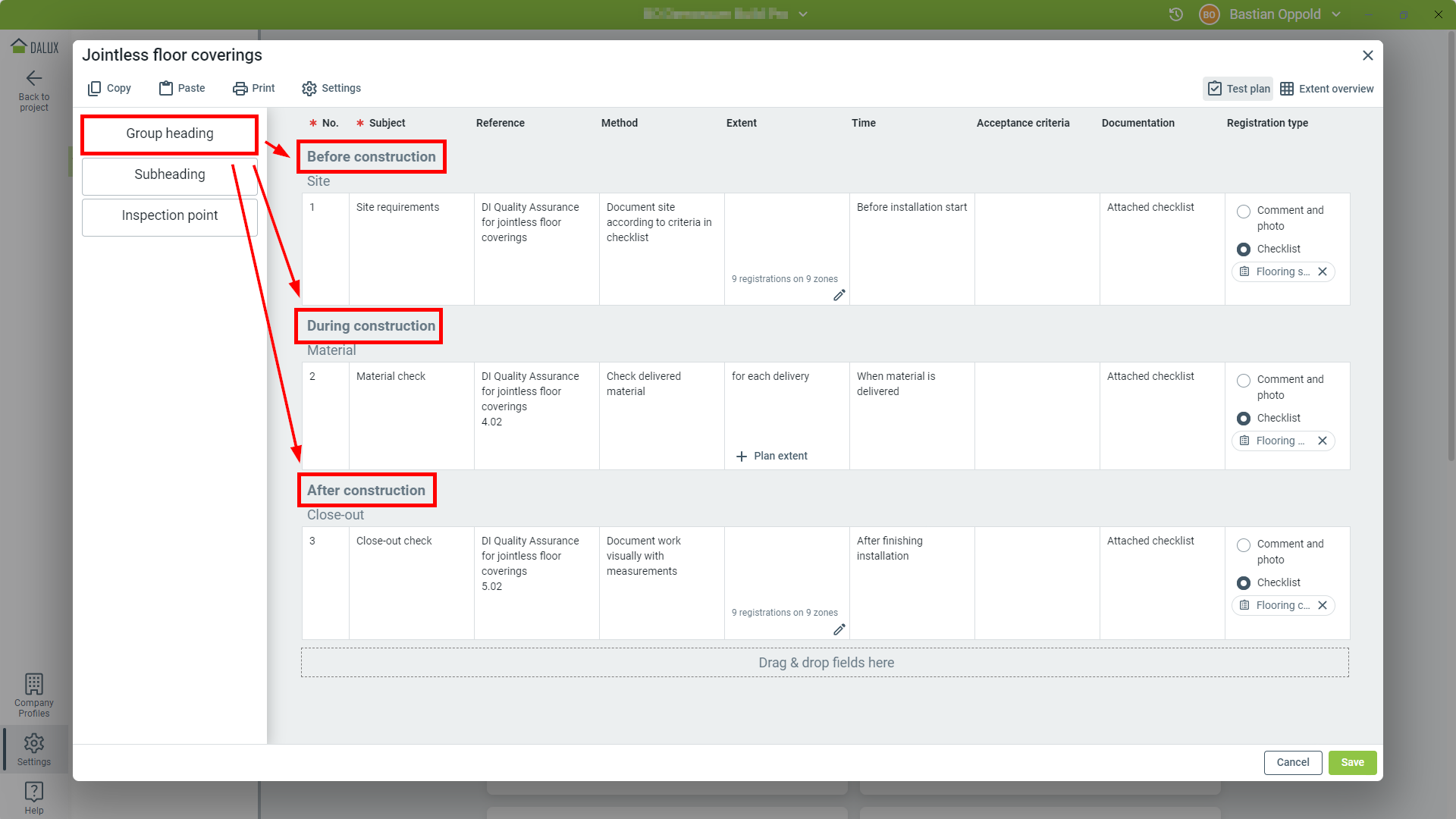

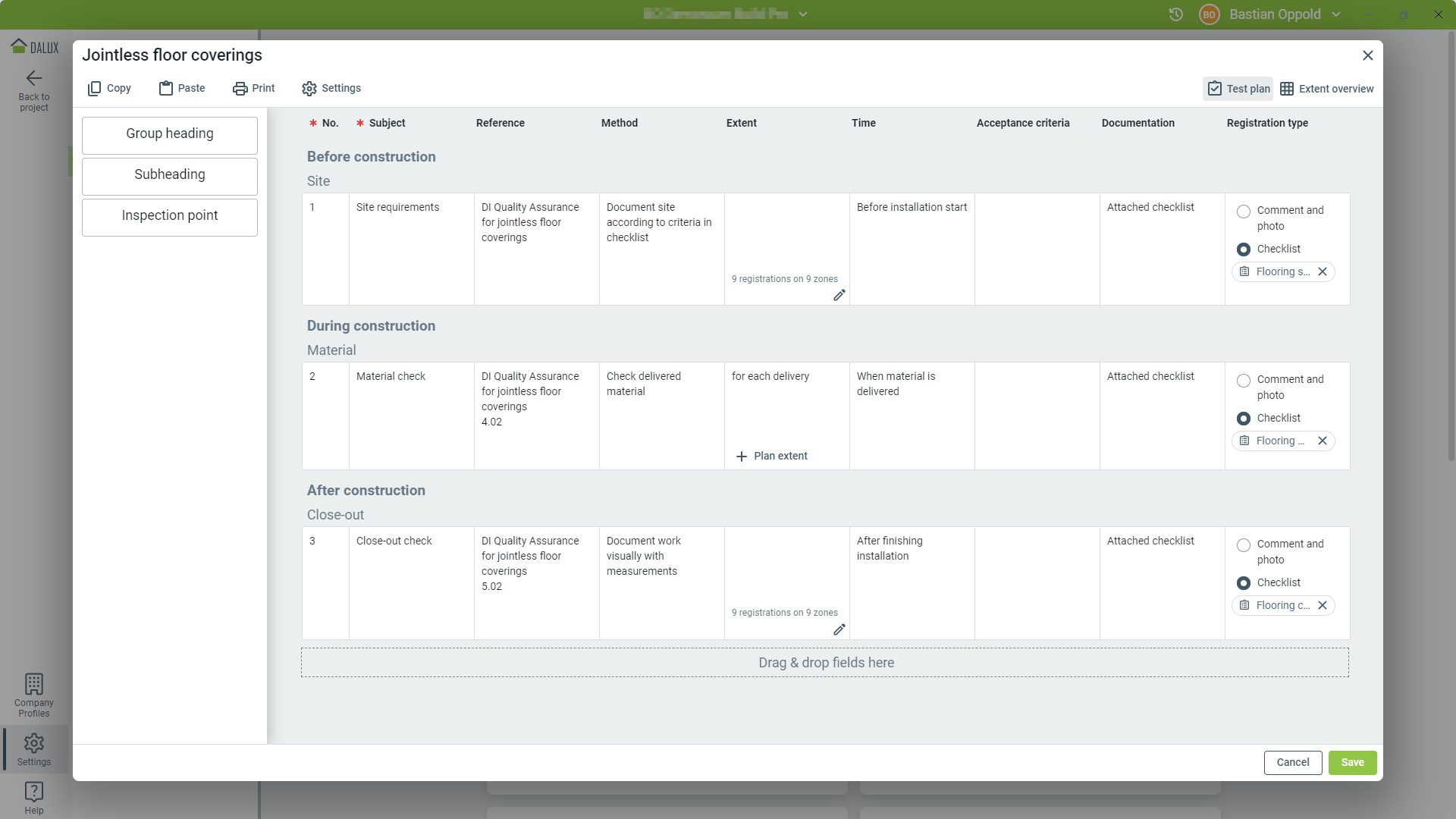

Para cada plan de control de calidad, recomendamos utilizar los subtítulos para estructurarlos en tres fases. Tus contratistas deben:

  1. Antes de la construcción: documentar el área en la que están trabajando para registrar si el trabajo de contratistas anteriores y las condiciones del sitio permiten ejecutar su trabajo,
  2. Durante la construcción: documentar su trabajo durante la ejecución, especialmente si van a desarrollar parte de su trabajo más tarde, y
  3. Después de la construcción: documentar el resultado final de su trabajo, antes de entregárselo al siguiente equipo.

Definir puntos de inspección

Utiliza subtítulos y puntos de inspección para dividir el proceso de control de calidad en los elementos/calidades que deben ser documentados y las pruebas específicas que deben ejecutarse y registrarse.

Define el sujeto, referencia, método, criterios de aceptación de tiempo y documentación según tu plan. Estos campos solo proporcionarán información explicativa para tu equipo en el sitio.

Extensión

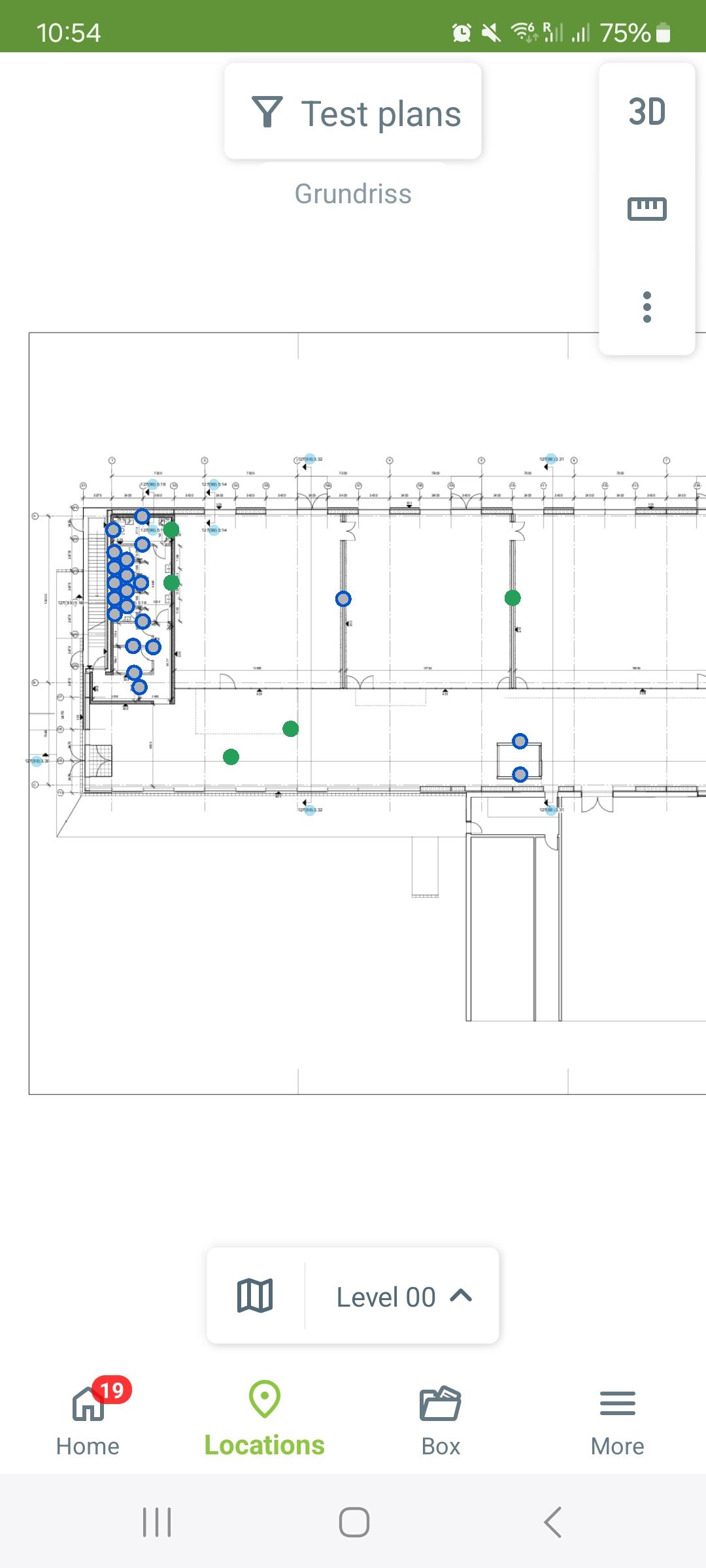

Define, dónde y cuántas inspecciones deben ejecutarse por punto de inspección. Ya sea que se realicen por elemento, en áreas, o sin colocación, siempre tiene sentido estructurar tu proyecto en zonas relacionadas.

Esto se hace, por ejemplo, por unidad para edificios de apartamentos y oficinas, hospitales u hoteles, sin embargo, otros tipos de edificios también se dividen típicamente en áreas de construcción que pueden ser utilizadas para crear zonas.

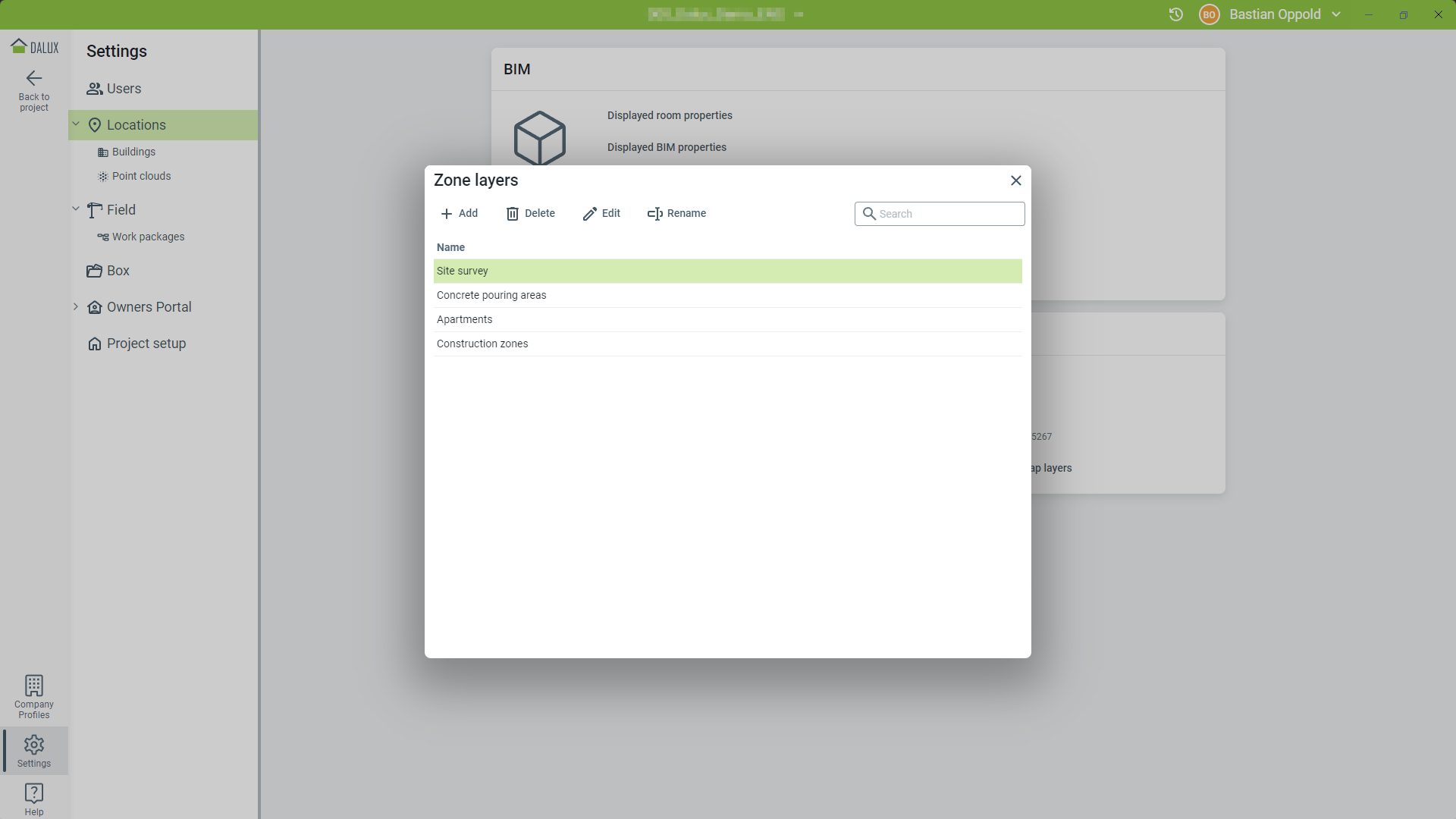

Otros trabajos, como la construcción de la estructura, instalación de fachadas o instalaciones en obra se zonifican a menudo de manera independiente y deben configurarse como capas de zona separadas. Puedes leer más sobre esto aquí: Zonas y capas de zona.

Mientras que para elementos técnicos las inspecciones se realizan por elemento y así la extensión de los controles está ligada a grupos de objetos 3D, otras inspecciones son menos definidas. Aquí hay algunos ejemplos:

  • Trabajo previo: La inspección se realiza una vez por área antes de comenzar el trabajo.
  • Condiciones del sitio: Las inspecciones se realizan cada vez antes de comenzar el trabajo, ya sea una vez al día o varias veces durante el día.
  • Inspecciones de material: Las inspecciones se realizan para cada entrega.
  • Elementos mecánicos: Las inspecciones se realizan para cada elemento.
  • Verificaciones de sistemas: Las inspecciones se realizan para cada sistema cerrado.
  • Elementos a gran escala, p. ej., losas de hormigón: Se realizan múltiples inspecciones por elemento, preferiblemente en ubicaciones predefinidas (configuradas como grupos de objetos 2D).

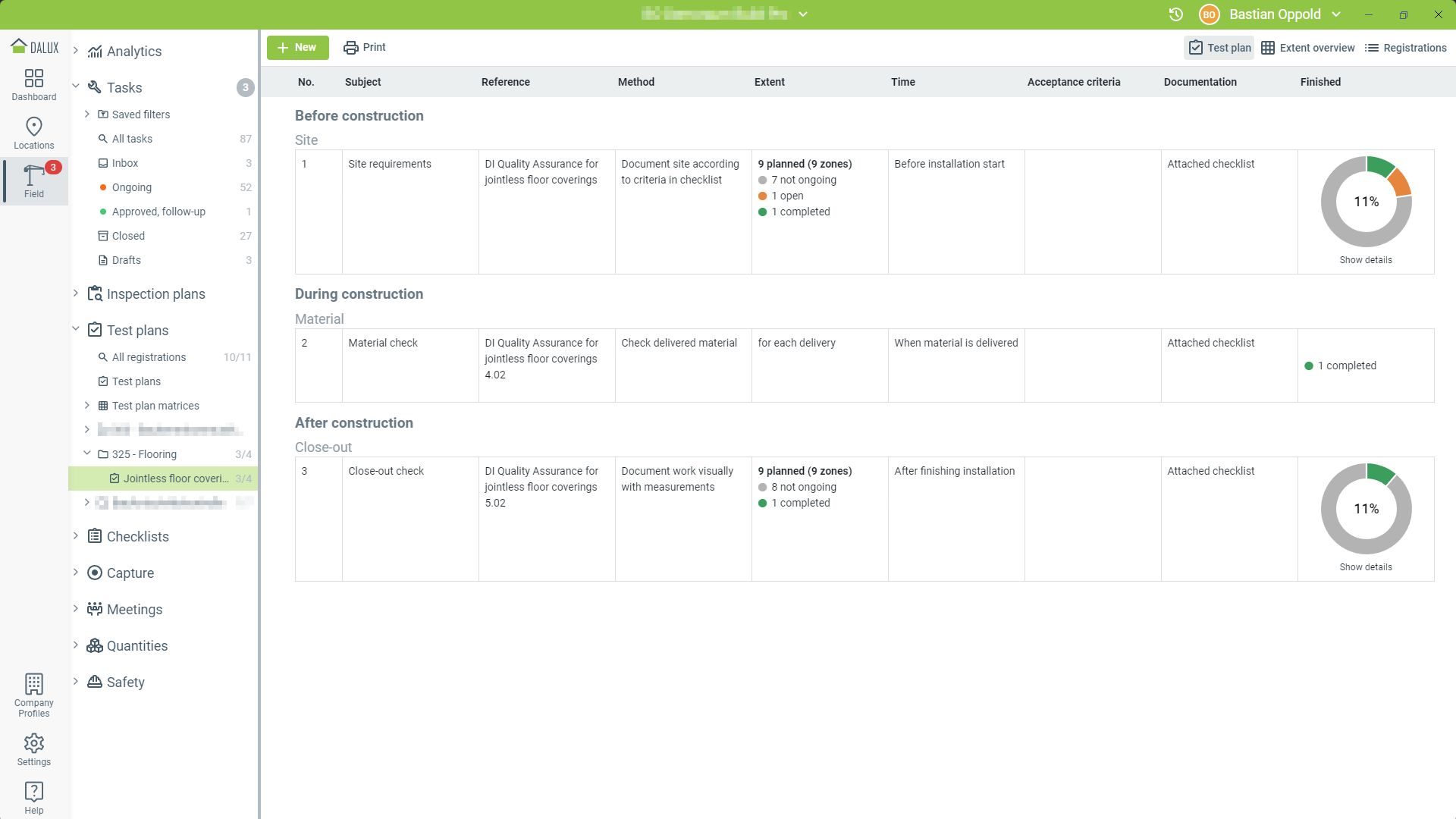

El siguiente ejemplo muestra una implementación simple para revestimientos de suelos sin juntas:

A0Leer más

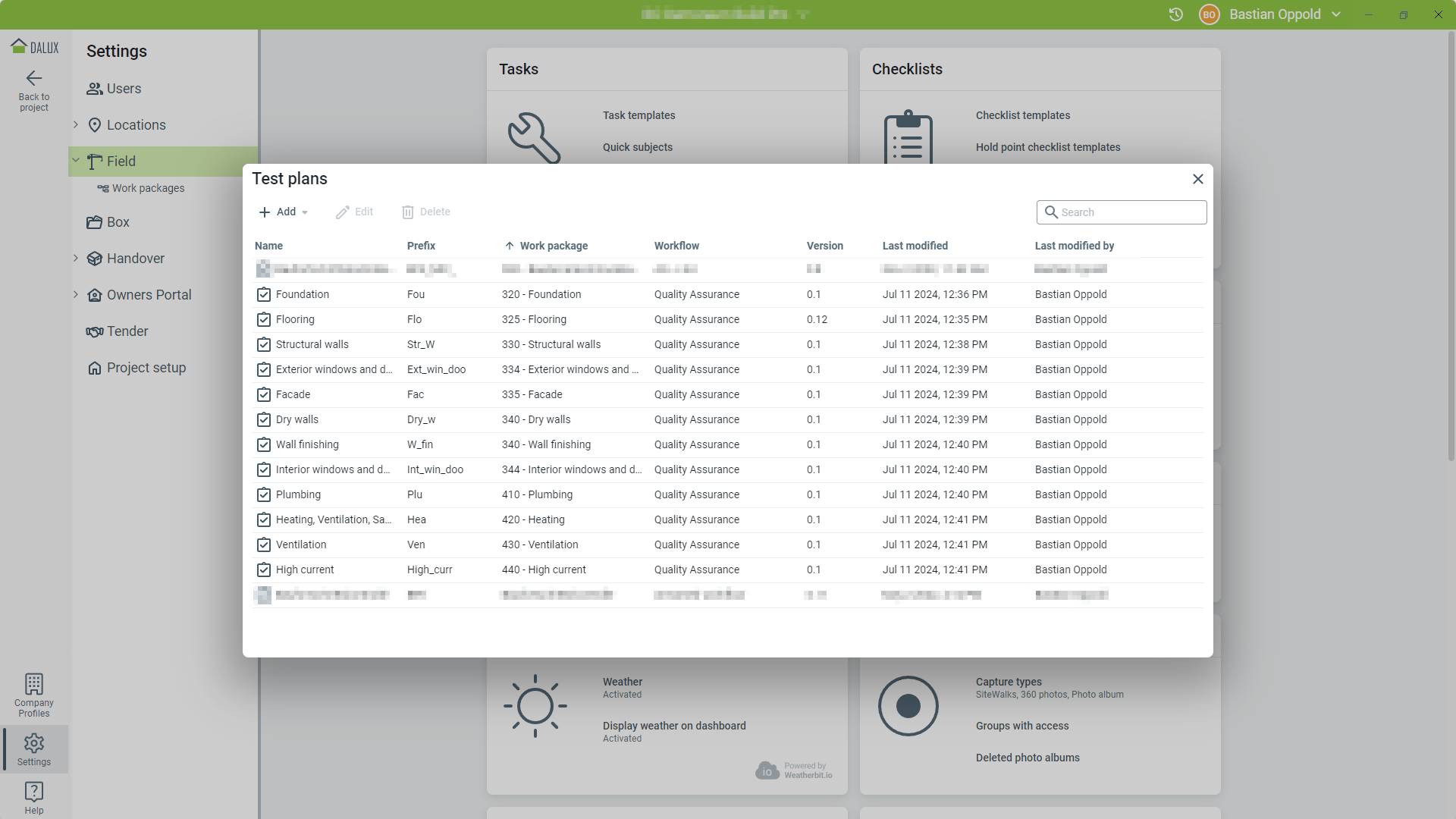

Para una explicación detallada de cómo configurar los planes de prueba, lee más sobre ello en este artículo: Cómo configurar los planes de prueba.

Si quieres aprender más sobre cómo configurar Dalux de acuerdo a prácticas recomendadas, lee este artículo:

Grupos de usuarios - práctica recomendada

Paquetes y flujos de trabajo - práctica recomendada

Ubicaciones - práctica recomendada

¿Fue útil este artículo?

Más recursos

  • Dalux Academy

    Transforma tu desarrollo profesional con nuestra plataforma de e-learning. Experimenta una educación personalizada diseñada para coincidir con tu perfil específico en construcción

  • Webinars y avances

    Realizamos avances de productos y sesiones de capacitación en línea de manera regular para usuarios principiantes y avanzados sobre varios temas.

  • Videos

    Explora nuestros tutoriales en video, videos de lanzamientos, y más en Vimeo.

  • LinkedIn

    Síguenos en LinkedIn
