Introduktion
Som kvalitetsansvarlig med ansvar for idriftsættelse er du ansvarlig for at sikre, at de mekaniske installationer består de nødvendige tests før projektets overdragelse. Men det er svært at koordinere testene på tværs af entreprenører, ingeniører og eksterne eksperter ved udelukkende at benytte e-mails og papirbaserede protokoller. Med Dalux kan du planlægge, følge og følge op på systemtests, der er knyttet direkte til hvert BIM-objekt. Dette sikrer, at intet går tabt, og at hvert resultat er dokumenteret med et komplet revisionsspor.
Udfordringen
Før projektets overdragelse gennemgår de mekaniske installationer trinvis test for at bekræfte, at de opfylder kontrakt-, forsikrings- og garantikrav samt standarder og lokale bygningsreglementer. Disse tests udføres af entreprenører, ingeniører og tredjepartseksperter. Regulerede systemer, såsom brandalarmer eller sprinkleranlæg, kræver ofte, at en kompetent myndighed, et forsikringsselskab eller en uafhængig idriftsættelsesmyndighed er til stede og godkender testresultaterne.
Uden et fælles system er det vanskeligt for en kvalitetsansvarlig at føre tilsyn med idriftsættelsen, koordinere test og holde styr på, hvad der mangler. Testprotokoller på papir, som ikke er forbundet med selve udstyret, gør det vanskeligt at finde dokumentationen senere. Tests, der ikke er bestået, skal løses, før de gentestes, og det er næsten umuligt at håndtere denne proces for hundredvis eller tusindvis af elementer alene via e-mail og telefon.
Sådan løser Dalux det
I Dalux kan du opsætte tilsyn for hvert stykke udstyr og knytte alle tests og deres protokoller direkte til det. Dette udføres i overensstemmelse med anerkendte metoder til idriftsættelse, såsom ASHRAE Guideline 0/1 eller CIBSE Commissioning Code. Hver protokol kan standardiseres til en specifik testtype og genbruges på tværs af projekter, så test og dokumentation er ensartet på tværs af din portefølje.
Hvis en test ikke består, eller der opdages et problem, går en opgave direkte til den ansvarlige entreprenør, som får besked med det samme. Hvis en test kræver overværelse eller underskrift fra en tredjepart, kan du tilføje deres signatur som et krav i testprotokollen, så deres godkendelse registreres sammen med testresultatet. Du får besked, når et problem er løst, så du kan planlægge den nye test.
Med en tydelig oversigt pr. tilsynsplan eller på tværs af planer i en matrix kender du altid status og fremdrift for systemtests på tværs af dit byggeprojekt.
Resultatet
Med Dalux får du:
- Organiserede systemtest: Systemtest planlægges og struktureres pr. element baseret på anerkendt praksis for idriftsættelse.
- Komplette revisionsspor: Hver test, herunder tredjeparts overværelse og underskrift, hvor det kræves, dokumenteres og kan spores.
- Sporbare udestående opgaver: Ikke-beståede test genererer opgaver med et tydeligt ansvar, så omarbejde kan udføres effektivt.
Opsæt systemtest på tværs af dit projekt
Dalux-tilsynsplaner er ideelle til at opsætte dine systemtests på tværs af dit projekt. Hver tilsynsplan bør indeholde alle systemtest for én idriftsættelses-pakke, f.eks. brandalarmer, sprinklersystemer, ventilation eller strømforsyning. Du fastlægger normalt, hvem der skal lede og udføre idriftsættelsen for hver pakke, og hvem der skal overvære eller godkende specifikke tests. Dette kan omfatte en myndighed med jurisdiktion eller en uafhængig idriftsættelsesansvarlig.

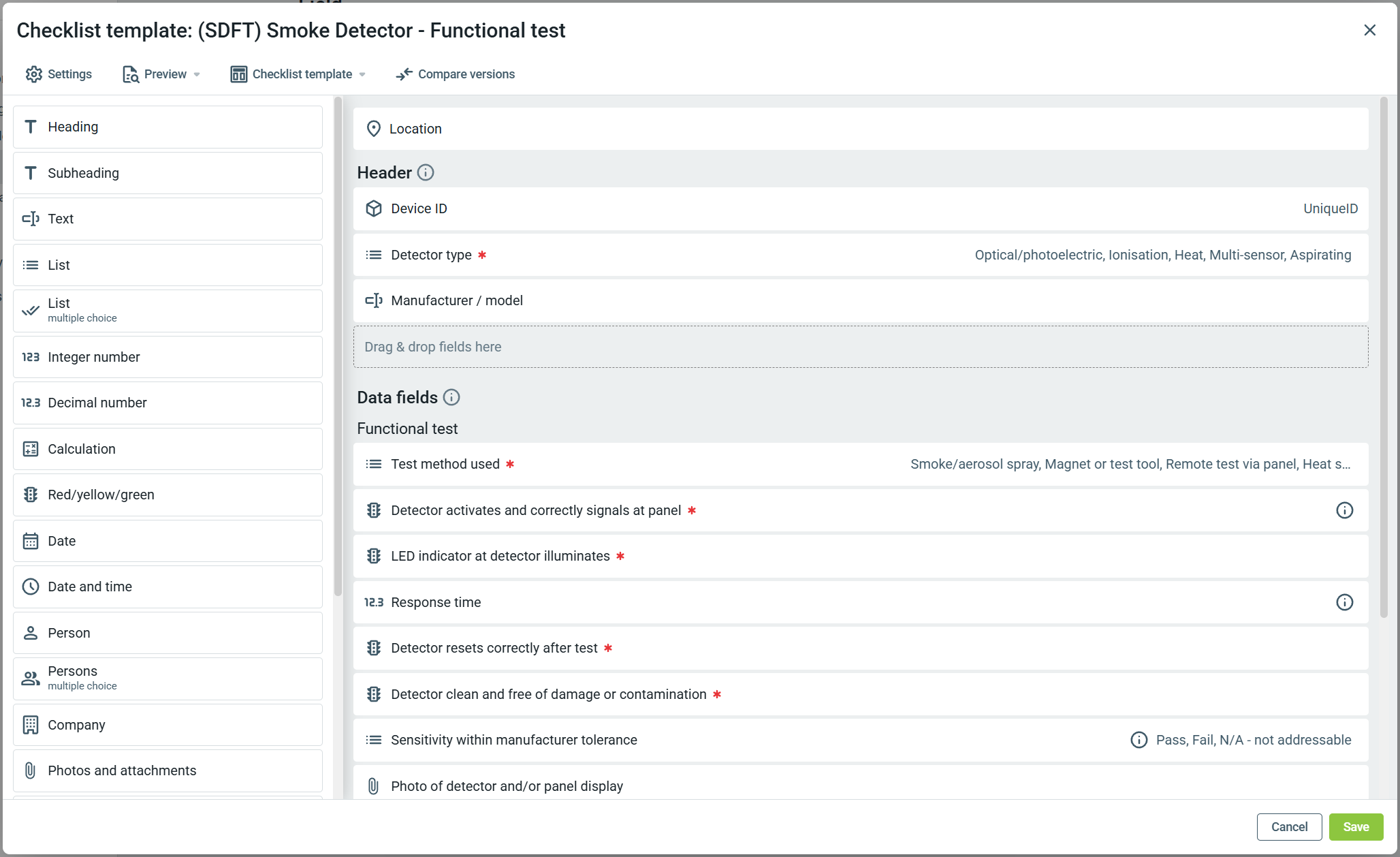

Du kan opsætte tjekliste-skabeloner for hver type testprotokol, så test og dokumentationen forbliver ensartet. Del disse tjeklister med dine øvrige Dalux-projekter for at etablere ensartede processer på tværs af hele din portefølje.
For hver udstyrstype opretter du en 3D-objektgruppe. 3D-objektgrupper er baseret på BIM-parametre og giver dig mulighed for at planlægge test for alle matchende elementer på én gang.
Du kan oprette et nyt zonelag og strukturere dit byggeprojekt i individuelle zoner. Zoner giver dig kontrol over koordineringen af test og er nødvendige for tilsynsplaner.

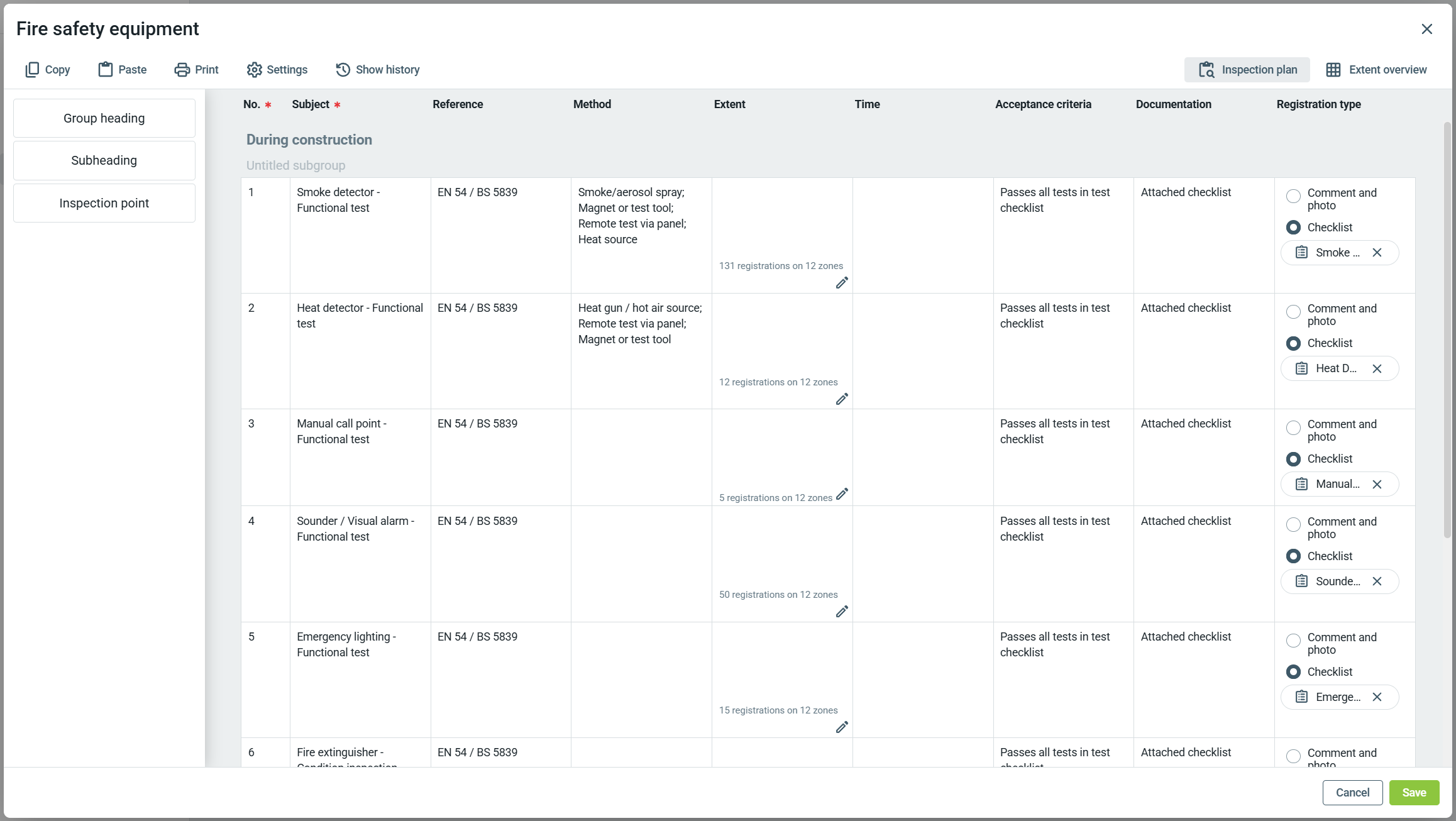

Du strukturerer testene i tilsynsplanen i deres logiske rækkefølge. Matrixoversigten er baseret på denne rækkefølge og giver dig et tydeligt billede af, hvor du befinder dig i testprocessen.
Hver test kan indeholde metoden og acceptkriterierne for, hvornår den tæller som vellykket. Du kan knytte dine tjeklisteskabeloner til individuelle test.
Hver tilsynsplan skal knyttes til et workflow, der definerer, hvem der udfører testene, og hvem der er ansvarlig for udbedringer, hvis en test ikke består. Som kvalitetsansvarlig med ansvar for idriftsættelse kan du som minimum have visningstilladelser til alle disse tilsynsplaner, så du kan se fremdriften.

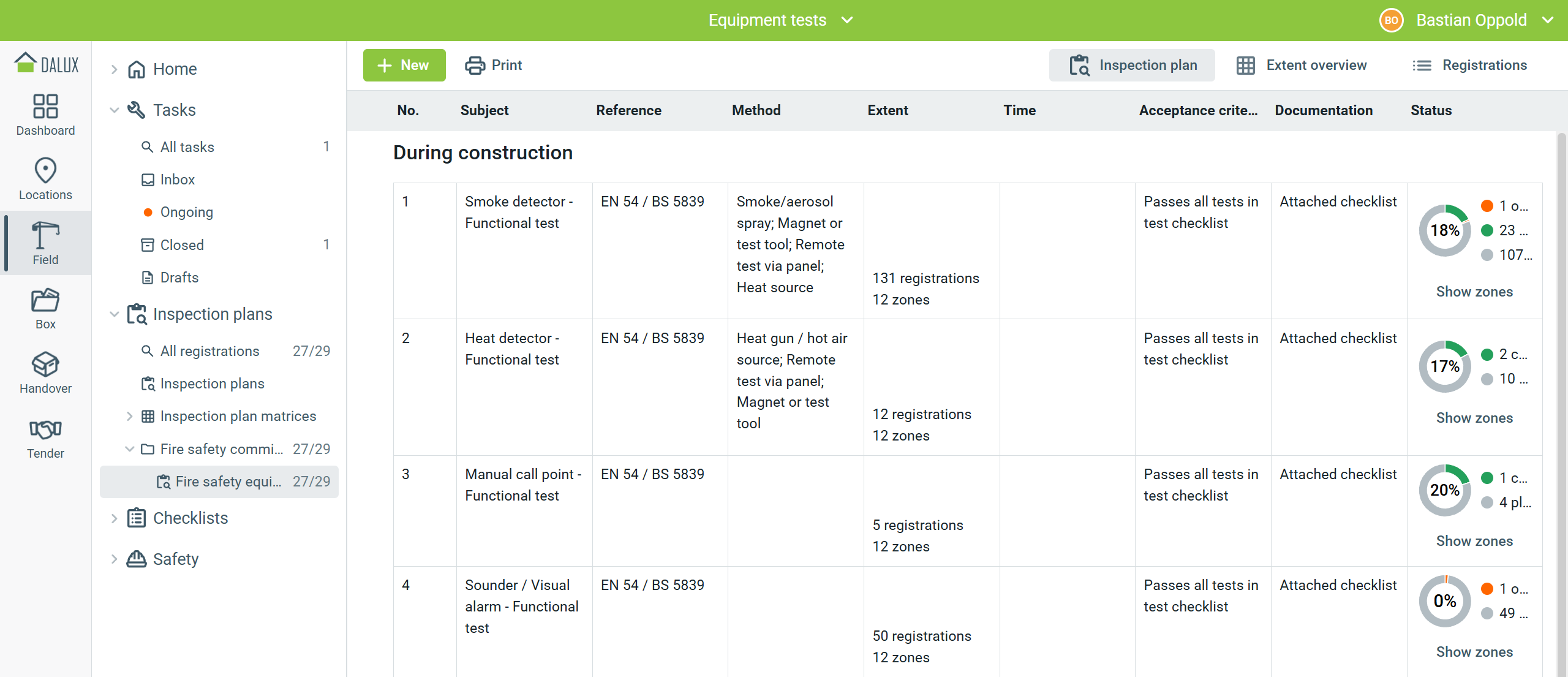

Du kan oprette en matrix over dine systemtests, som omfatter alle tests og zoner. Dette giver et samlet overblik over status for testene i de enkelte byggeområder, de igangværende opgaver, der følger af testene, samt det udstyr, der har bestået testene og er klar til overdragelsesdokumentationen.
Komplet oversigt over systemtests
Når du opsætter dine systemtests på denne måde, får du en omfattende visning af alle tests og relaterede opgaver gennem hele din idriftsættelsesproces. Disse er knyttet direkte til hvert BIM-objekt og dokumenteret med et komplet revisionsspor for hvert element, herunder tredjepartsgodkendelse, når det er nødvendigt.
Med Dalux får du organiseret systemtestning.
- Organiseret systemtestning: Alle tests er knyttet til deres BIM-objekter, så du aldrig spilder tid på at søge efter den korrekte dokumentation.
- Fuldstændige revisionsspor: Tredjeparts overværelse eller godkendelse, hvor det kræves, registreres på testregistreringen sammen med resultatet.
- Sporbare udestående opgaver: Hver mislykket test er knyttet til en opgave med klart defineret ansvar og følges op på samme måde som alle andre udestående opgaver, herunder dem, der er planlagt efter overdragelsen på grund af sæsonbetingede forhold.
Læs mere
Hvis du vil vide mere om brugen af tilsynsplaner, kan du læse disse artikler:
