Håndtering af projekteringsproblemer på tværs af forskellige revisioner og interessenter, fungerer bedst med en klar og organiseret proces. I Dalux Box kan du nemt holde styr på designændringer, svar og løsninger. Dette hjælper dig med at bevare gennemsigtigheden, dokumentere løste problmer og have et pålideligt overblik over det arbejde, der stadig kræver opmærksomhed i koordineringsprocessen.
Livscyklussen for et projekteringsproblem
I Dalux Box følger et projekteringsproblem typisk en struktureret livscyklus:
- Projekteringslederen opretter eller importerer kommentarer og tildeler dem til en ansvarlig designer

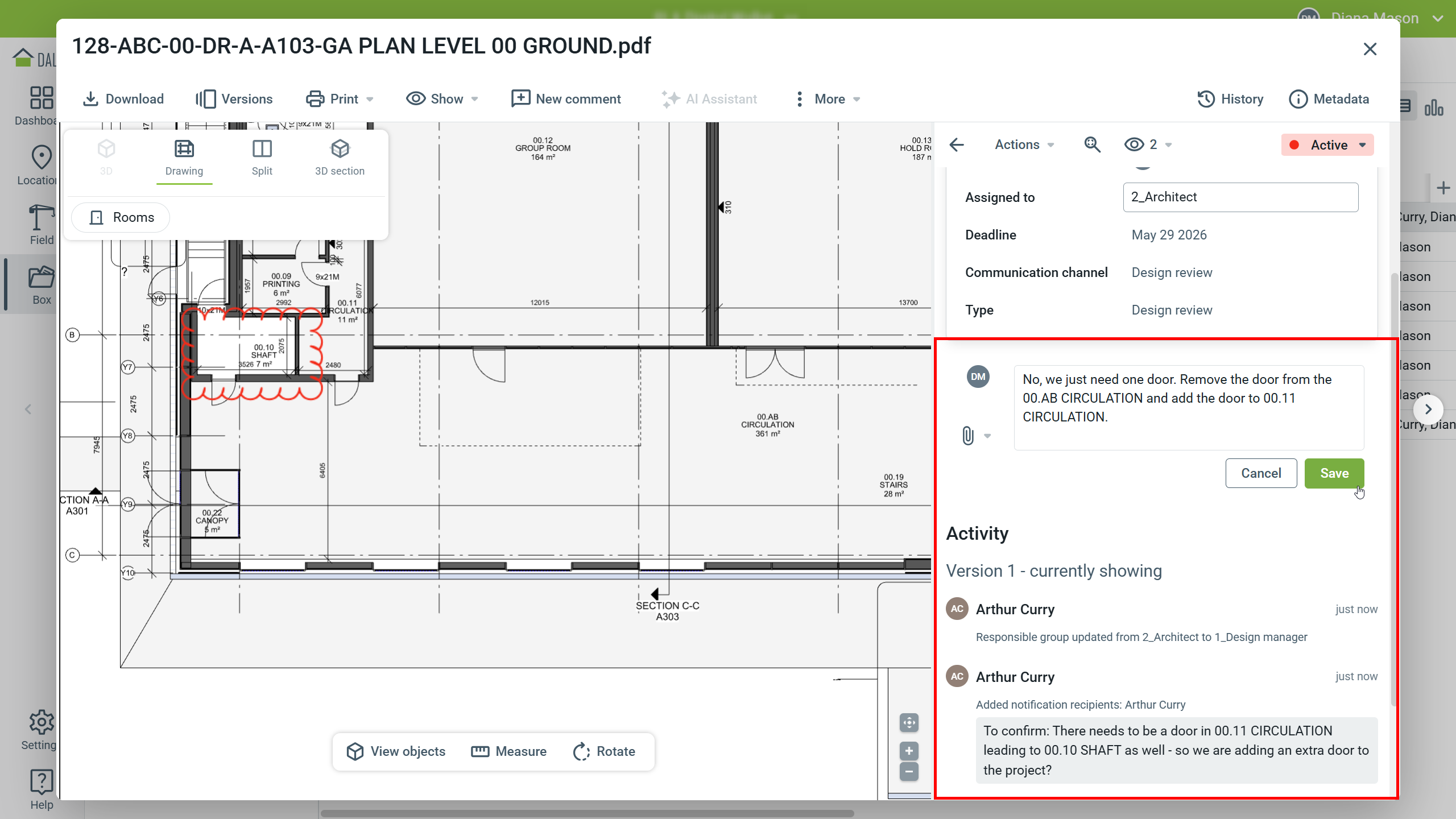

- Designeren (arkitekt / ingeniør) gransker og besvarer direkte i kommentaren
- Projekteringslederen vurderer svaret
- Kommentaren bliver enten afsluttet, eller kommunikationen fortsætter
Gennem hele denne livscyklus sporer Dalux automatisk deadlines, svar, ændringer i tildelte designere, vedhæftede filer og mere. Statuser holder alle opdateret om den aktuelle status for hver kommentar og fungerer som nyttige metadata til filtrering.
Sådan besvarer designere problemer
At forstå, hvordan designteams arbejder med kommentarer, hjælper dig med at oprette effektive kommentarer, gennemgå svar og vurdere, om problemer kan afsluttes. Når designere modtager problemer, gør de typisk følgende:
- Gennemgå problemet i kontekst (2D eller 3D)
- Opdatér deres design, hvis det er nødvendigt
- Indsend opdaterede filer eller en afklaring
- Giv et svar, der forklarer ændringen eller beslutningen
Vurder og godkend problemet

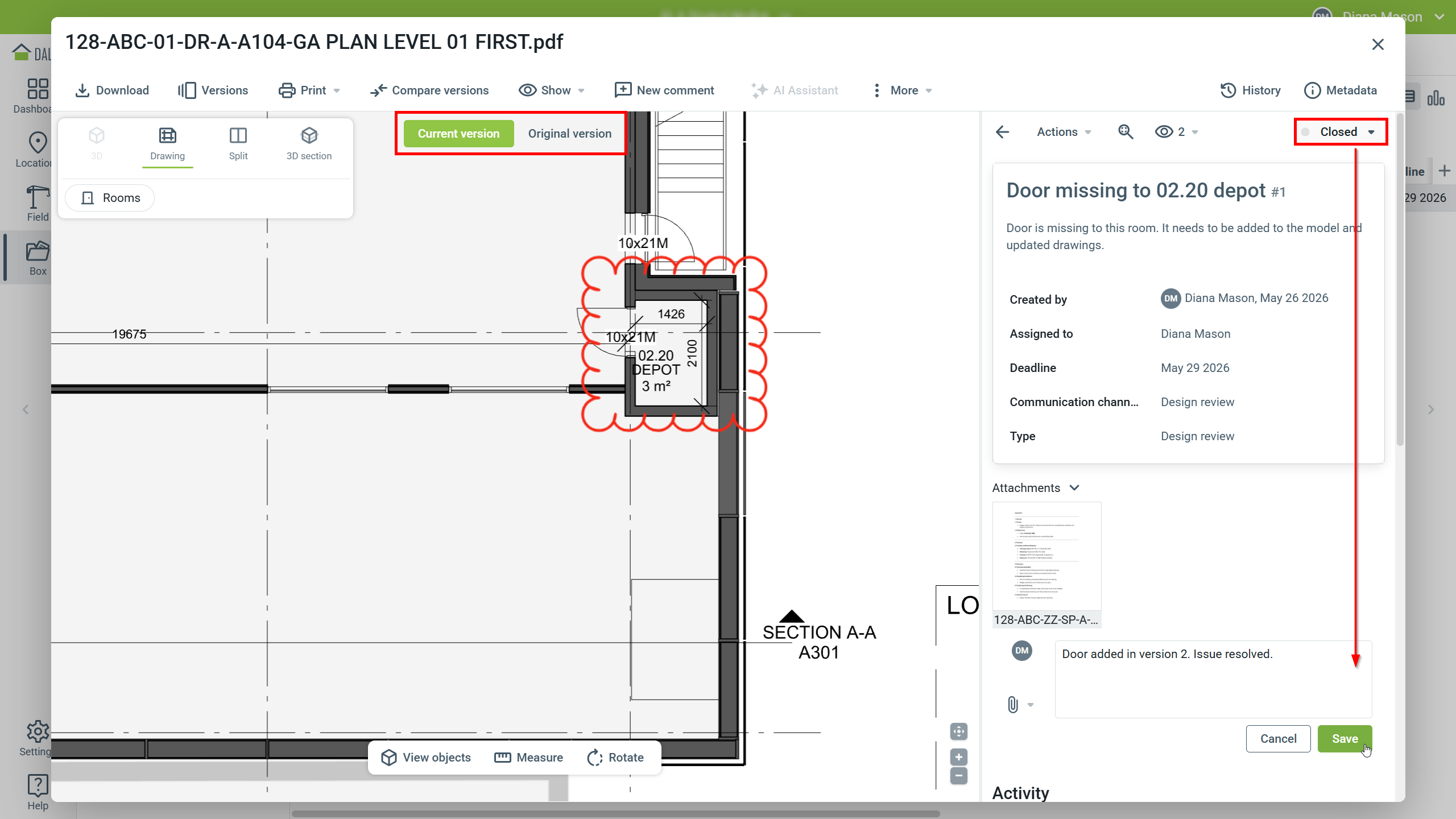

Da al kommunikation bliver gemt på kommentaren, kan du se designeres svar når som helst. Versionsstyring i Dalux Box holder kommentaren forbundet til den samme fil, selv efter at nye versioner er uploadet. Skift mellem den oprindelige version og den aktuelle version af en tegning for at sammenligne, hvordan kommentaren vises på tværs af revisioner.
Når du har modtaget et svar, skal du vurdere, om problemet er blevet behandlet, om det opdaterede design stemmer overens med forventningerne, og om der er behov for yderligere afklaring. På baggrund af denne granskning kan du godkende og afslutte problemet eller sende den tilbage til yderligere handling.
Det er et trin, som teams ofte overser: at afslutte problemet. Når problemer forbliver uafklarede, bliver det svært at afgøre, om de stadig er aktuelle, teams mister overblikket over, hvad der er blevet løst, og koordinationsoversigterne bliver upålidelige.
Best practice for designkoordinering
Sammenlign nye versioner, når du gransker svar
Verificér designændringer ved at sammenligne tegnings- eller modelversioner, før du godkender og afslutter problemer.
Opdatér kommentarstatus
Hold status opdateret, så den afspejler problemets aktuelle status, og luk kommentarer, når de er løst. Dette giver dig kontrol over status for det samlede design og over, hvad der skal gøres, før de kan godkendes som byggeklar.
Tilføj noter, når du håndterer kommentarer
Uanset om du afslutter kommentaren eller ændrer ansvarlighed – tilføj altid en note, så du senere kan tjekke revisioner i kommentarhistorikken, og for at informere projektteamet om dine beslutninger.
Læs mere
Vi anbefaler, at du følger trin-for-trin-artiklerne, før du dykker ned i funktioner, men hvis du vil læse mere om, hvordan du bruger kommentarer mere detaljeret, så læs disse artikler:
Med en solid forståelse af, hvordan du evaluerer designsvar og afslutter problemer, bør du gå videre til næste trin, der dækker, hvordan du udgiver godkendt design til byggeri.
